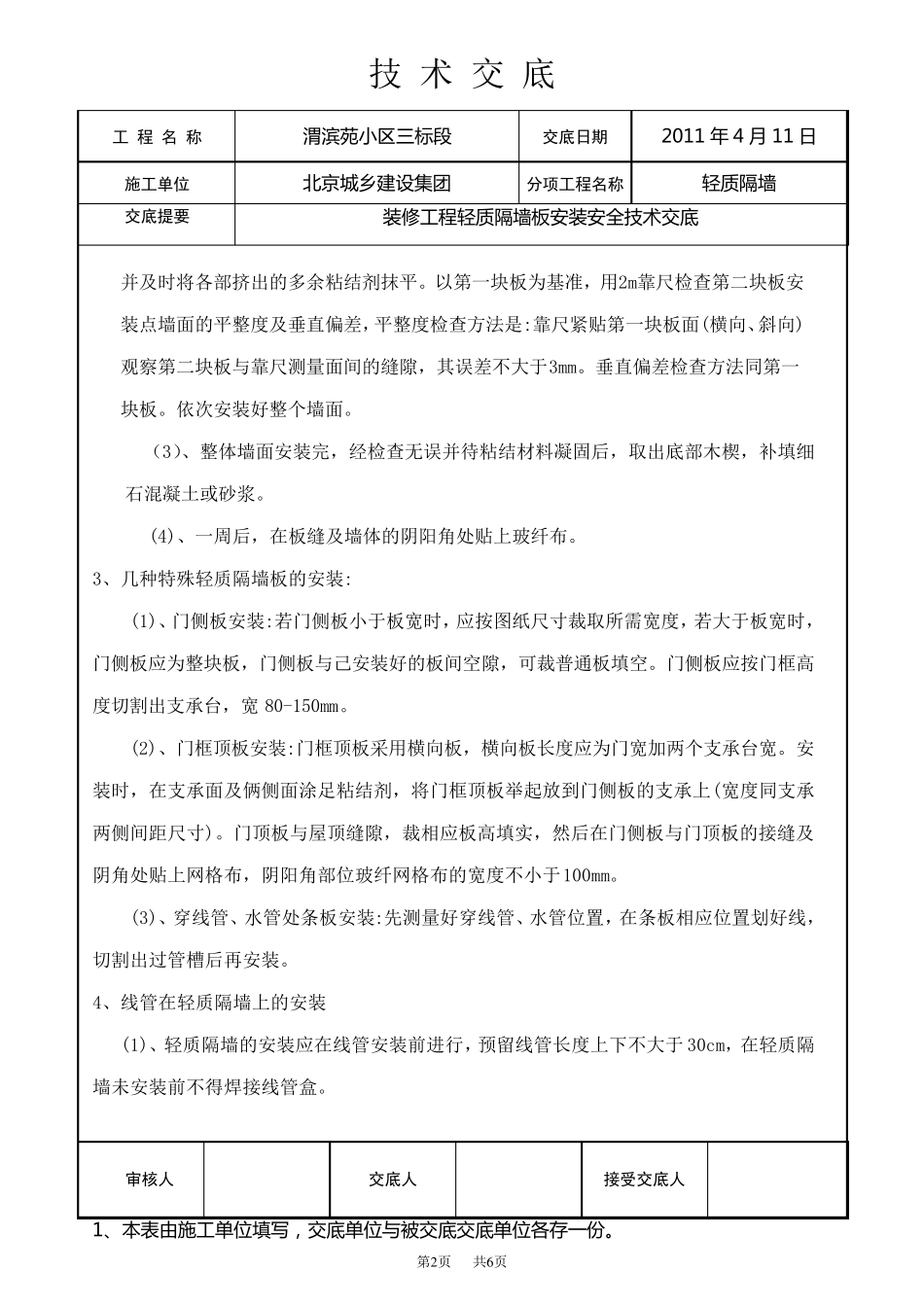

技 术 交 底 工 程 名 称 渭 滨 苑 小 区 三 标 段 交底日期 2011 年 4 月 11 日 施工单位 北 京 城 乡 建 设 集 团 分项工程名称 轻 质 隔 墙 交底提要 装 修 工 程 轻 质 隔 墙 板 安 装 安 全 技 术 交 底 审核人 交底人 接受交底人 1、本表由施工 单位填写,交 底 单位与被交 底 交 底 单位各存一份。 第1 页 共6 页 一.施工材料及工具准备 1.建筑用轻质隔墙条板(陶粒) 1.1 产品规格和尺寸 600 宽*90 厚 2.条板隔墙的主要配件及辅助材料 2.1、U 形卡:条板与顶面与地面的连接采用U 形卡连接。 2.2.专用粘结剂:用于条板和条板之间、条板和主体结构之间 二、施工工艺及安装方法 1、施工流程 测量放线—复核弹线—板墙安装—填塞板底砂浆—砂浆灌孔—线管开槽—板缝修补—墙面修补—最终验收 2、安装方法 (1)、第一块条板两侧涂抹足够的粘结剂,按照底部墨线的位置进行位置固定,然后检查其垂直偏差,方法是:靠尺竖直贴于板面,待吊锤稳定后,观察吊线偏离基线的程度,偏差不超过3mm。检查条板水平位移及扭斜,方法是:靠尺一端横贴板面,观察另一端与同侧与墙边线重合程度,偏差不超过3mm。以上检查可确保第一块条板位置尽可能准确,经 检查无 误 后,再 安装第二块。 (2)、安装第二块条板前 ,先 打 入 U型 定位卡子 (卡在 板槽上下 两处 ),并 在 已 装好的第一块条板两侧涂抹足够的粘结剂,批 成 八 字 形。将 板竖起 靠近 第一块板,上端进入 卡子 内 ,按照上述 方法进行安装。两块板之间用力 挤 紧 ,两块板接缝不大 于8mm,技 术 交 底 工 程 名 称 渭 滨 苑 小 区 三 标 段 交底日期 2011 年 4 月 11 日 施工单位 北 京 城 乡 建 设 集 团 分项工程名称 轻 质 隔 墙 交底提要 装 修 工 程 轻 质 隔 墙 板 安 装 安 全 技 术 交 底 审核人 交底人 接受交底人 1、本表由施工 单位填写,交 底 单位与被交 底 交 底 单位各存一份。 第2 页 共6 页 并及时将各部挤出的多余粘结剂抹平。以第一块板为基准,用2m靠尺检查第二块板安装点墙面的平整度及垂直偏差,平整度检查方法是:靠尺紧贴第一块板面(横向、斜向)观察第二块板与靠尺测量面间的缝隙,其误差不大于3mm。垂直偏差检查方法同第一块板。依次安装好整个墙面。 (3)、整体墙面安...
