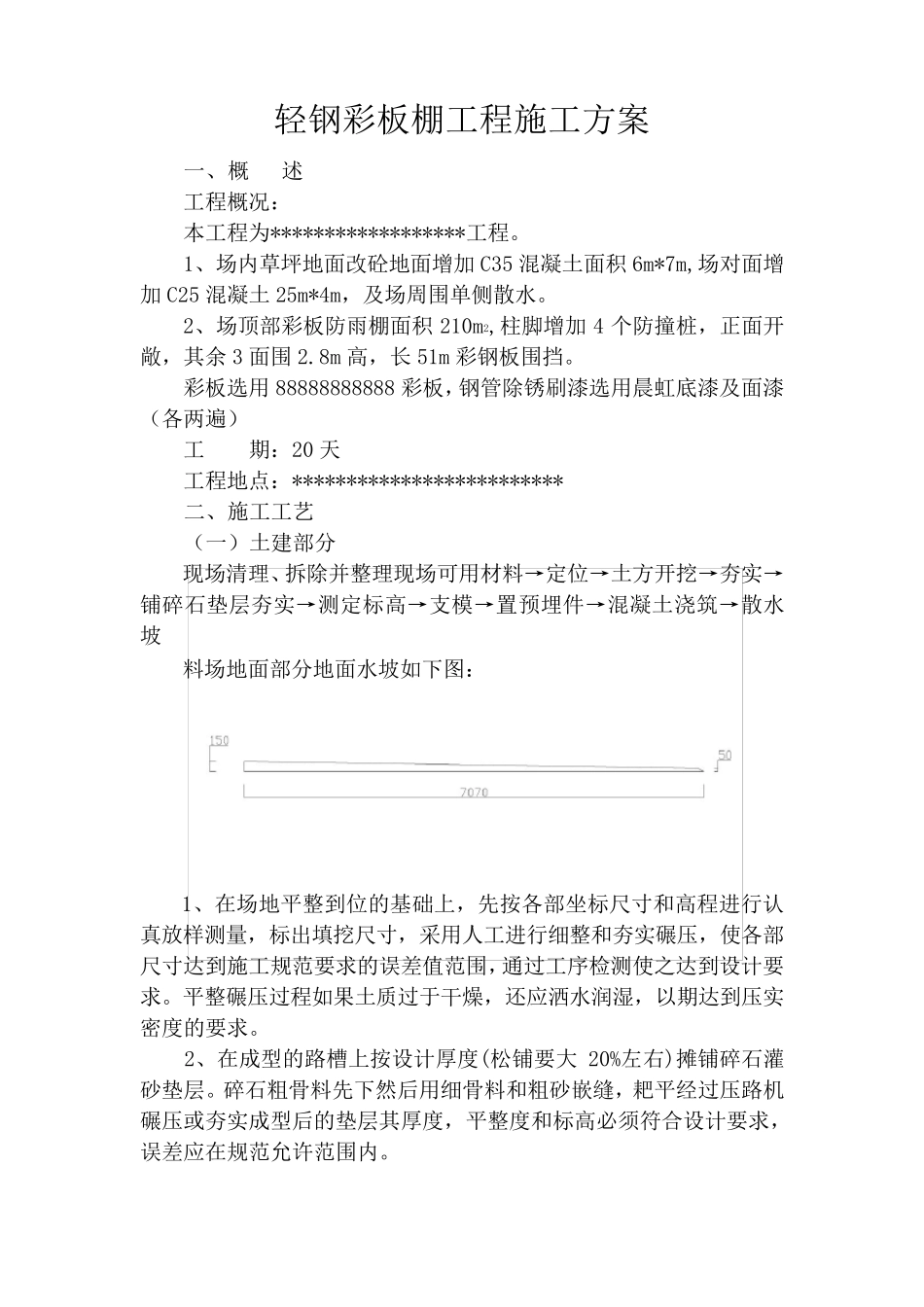

轻钢彩板棚工程施工方案 一、概 述 工程概况: 本工程为******************工程
1、场内草坪地面改砼地面增加C35 混凝土面积6m*7m,场对面增加C25 混凝土25m*4m,及场周围单侧散水
2、场顶部彩板防雨棚面积210m2,柱脚增加4 个防撞桩,正面开敞,其余3 面围2
8m 高,长51m 彩钢板围挡
彩板选用88888888888 彩板,钢管除锈刷漆选用晨虹底漆及面漆(各两遍) 工 期:20 天 工程地点:************************* 二、施工工艺 (一)土建部分 现场清理、拆除并整理现场可用材料→定位→土方开挖→夯实→铺碎石垫层夯实→测定标高→支模→置预埋件→混凝土浇筑→散水坡 料场地面部分地面水坡如下图: 1、在场地平整到位的基础上,先按各部坐标尺寸和高程进行认真放样测量,标出填挖尺寸,采用人工进行细整和夯实碾压,使各部尺寸达到施工规范要求的误差值范围,通过工序检测使之达到设计要求
平整碾压过程如果土质过于 干 燥 ,还 应 洒 水润 湿 ,以 期达到压实密 度 的要求
2、在成 型 的路 槽 上按设计厚 度 (松 铺要大20%左 右 )摊 铺碎石灌砂 垫层
碎石粗 骨 料先下然 后 用细骨 料和粗 砂 嵌 缝 ,耙 平经 过压路 机碾压或 夯实成 型 后 的垫层其厚 度 ,平整度 和标高必 须 符 合 设计要求,误差应 在规范允 许 范围内

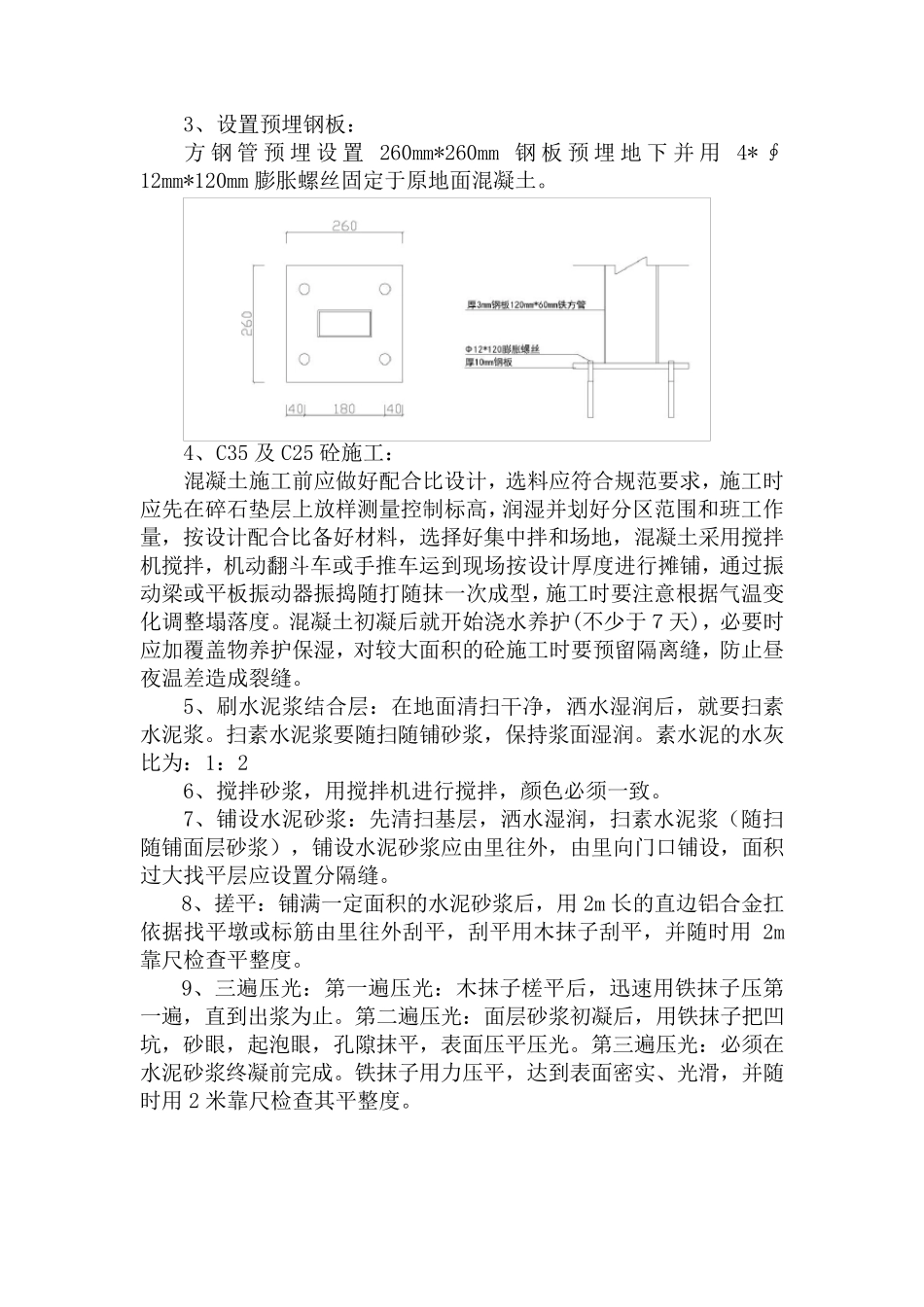

3、设置预埋钢板: 方钢管预埋设置260mm*260mm 钢板预埋地下并用4* ∮12mm*120mm 膨胀螺丝固定于原地面混凝土
4、C35 及 C25 砼施工: 混凝土施工前应做好配合比设计,选料应符合规范要求,施工时应先在碎石垫层上放样测量控制标高,润湿并划好分区范围和班工作量,按设计配合比备好材料,选择好集中拌和场地,混凝土采用搅拌机搅拌,机动翻斗车或手推车运到现
