输油管道工程施工方案及方法 1

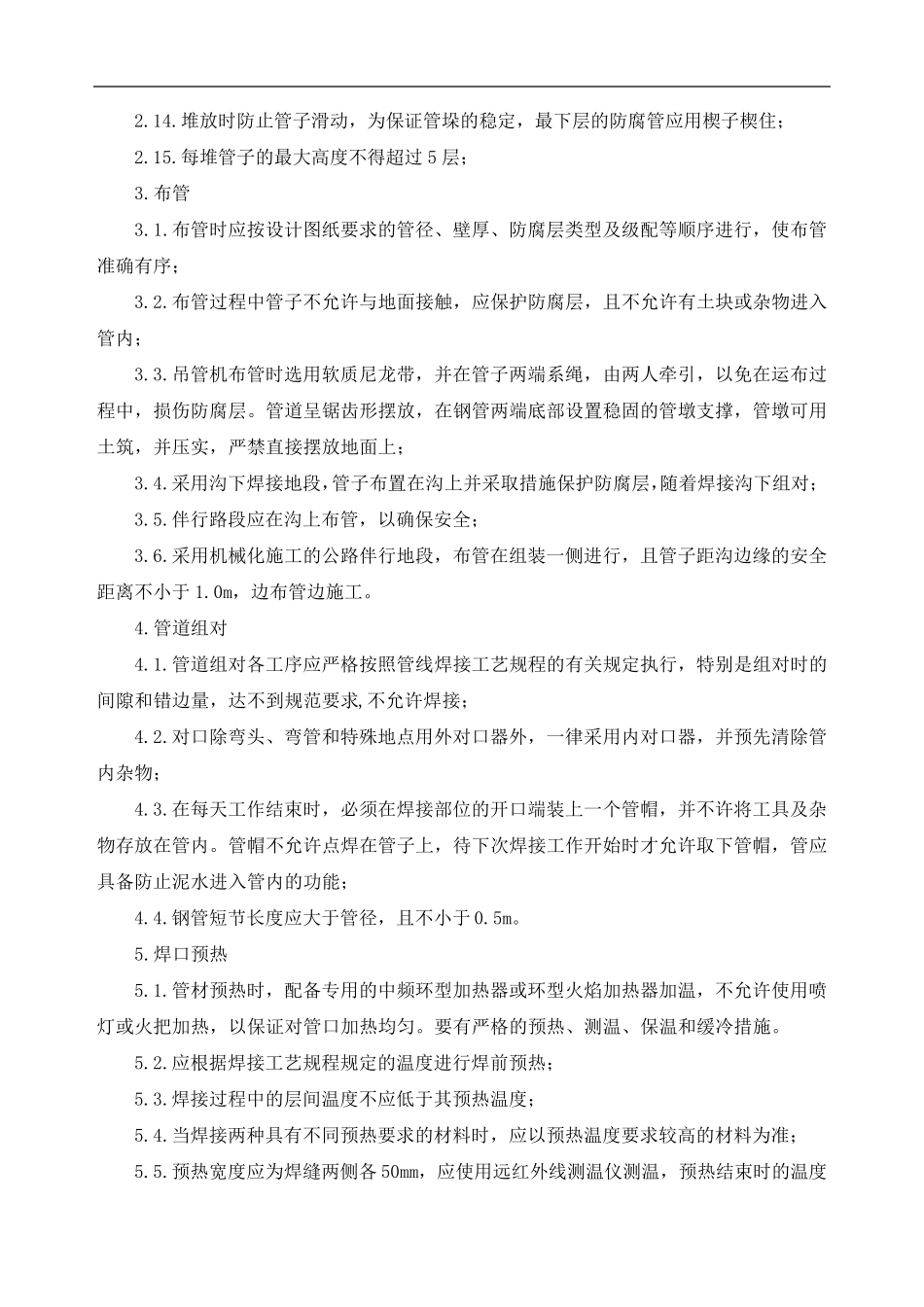

主要施工工序 设计交桩→施工测量放线→修筑施工便道→施工作业带清理→运管与存放→布管→管道组对→焊口预热→焊接→防腐补口→管沟开挖→细土垫层回填→下沟→回填→三桩埋设→干线阀室清管、试压→地貌恢复、水土保护
运管与存放 2
临时堆管场地选定应与主体施工单位及其他配合单位协商,避免占压其他单位的施工区域
临时堆管场地由施工单位根据现场地形选定,施工作业带不包含堆管场地
地形特别狭窄和困难地段由于场地限制可适当增加堆管场的间距
堆管场地内应修筑运管车辆与吊车进出场的道路,场地上方应无架空电力线
运输防腐管时,防腐管与车架或立柱之间、防腐管之间、防腐管与捆扎绳之间垫橡胶板或类似的软材料,捆扎绳外应套橡胶管或其它软质管套
装车、卸车时应使用不损坏管口的专用吊钩,绝 对不允 许 直 接使用钢 丝 绳、叉 车等 ,防止 对管口保护套圈 的破 坏,吊钩宽 度 应大 于 60mm,深 度 应大 于 60mm,与管子 接触 面做 成 与管子 相 同 的弧 度
在 装卸车时要注 意 管子 之间不能 相 互 碰 撞 或划 伤
采 用拖 拉 机 运管或人 工送 防腐管时,用橡胶板或草 袋 子 包敷 成 品 管,防止 损伤 防腐管
防腐管装车前 ,应认 真 核 对管子 的防腐等 级 、壁 厚 ,将 不同 防腐等 级 、壁 厚 的管子 分 车运输
按 工程进度 ,编 排 不同 防腐等 级 、壁 厚 管材的运输计划 ,保证 施工顺 利 进行
堆放管子 的场地根据现场地形,尽 量设置 在 非 耕 作区且 方便施工的地点 ; 2
堆放管子 的场地要平 整 、压实 ; 无大 块 石 ,地面 不得 积 水,地面 保持1%~ 2%的坡 度 ,并 设有 排 水沟; 2
