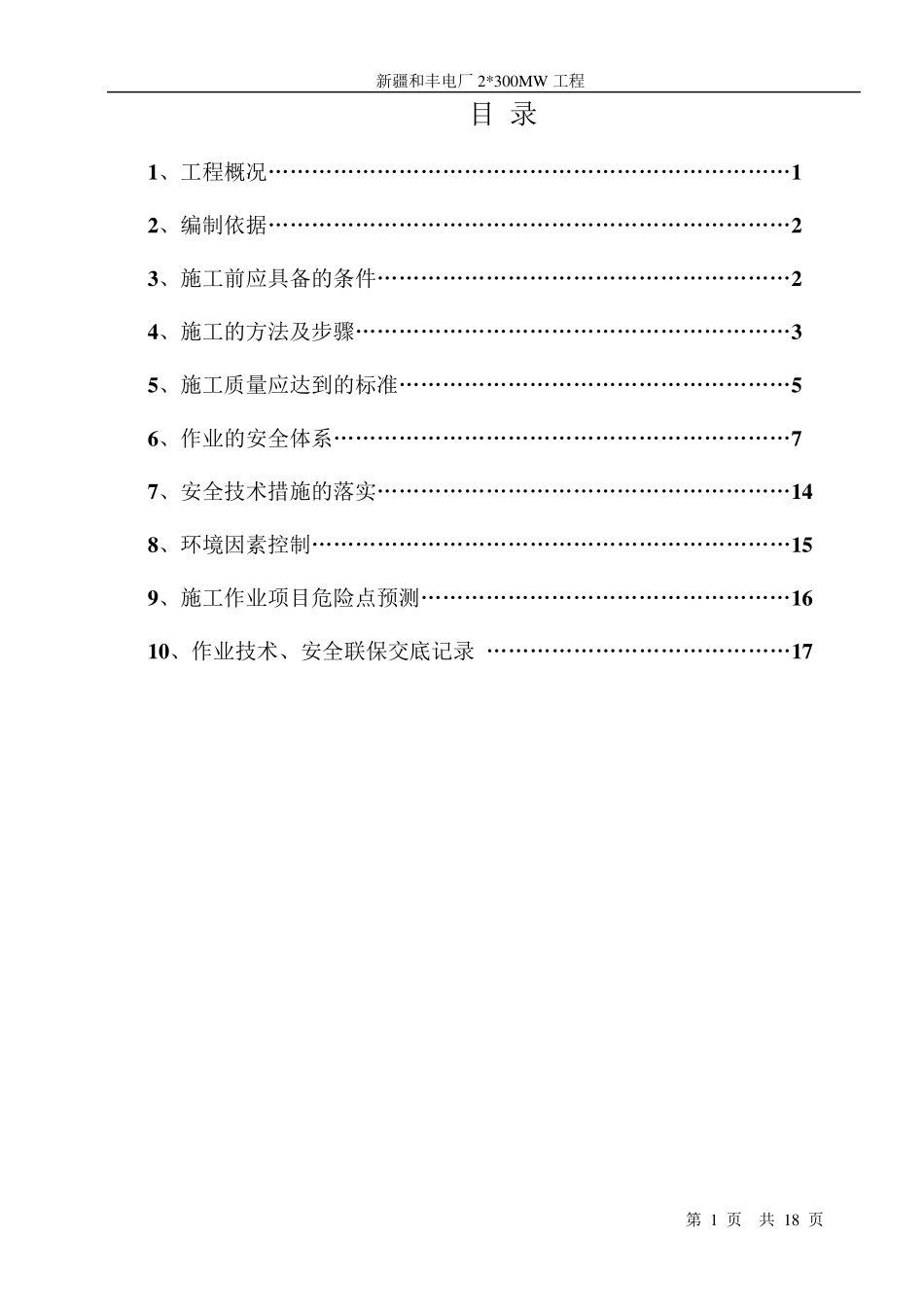

新疆和丰电厂2*300MW 工程 第 1 页 共 18 页 目 录 1 、工程概况………………………………………………………………1 2 、编制依据………………………………………………………………2 3 、施工前应具备的条件…………………………………………………2 4 、施工的方法及步骤……………………………………………………3 5 、施工质量应达到的标准………………………………………………5 6 、作业的安全体系………………………………………………………7 7 、安全技术措施的落实…………………………………………………1 4 8 、环境因素控制…………………………………………………………1 5 9 、施工作业项目危险点预测……………………………………………1 6 1 0 、作业技术、安全联保交底记录 ……………………………………1 7 新疆和丰电厂2*300MW 工程 第 2 页 共 18 页 输煤系统设备安装施工方案 一、工程概况: 和丰电厂一期2×300MW 机组工程,锅炉设计为 1079t/h 煤粉炉,锅炉是由武汉锅炉厂设计的 WGZ1079/17
5-1 型锅炉
系统包括从厂内#1 转运站/地下落煤斗开始到本期工程主厂房煤仓间的整个厂内输煤流程的布置
输煤系统包括:储煤系统、输煤设备、煤仓间的配煤设备、计量、取样、除铁等辅助设备
系统中还设有清扫与除尘等附属系统

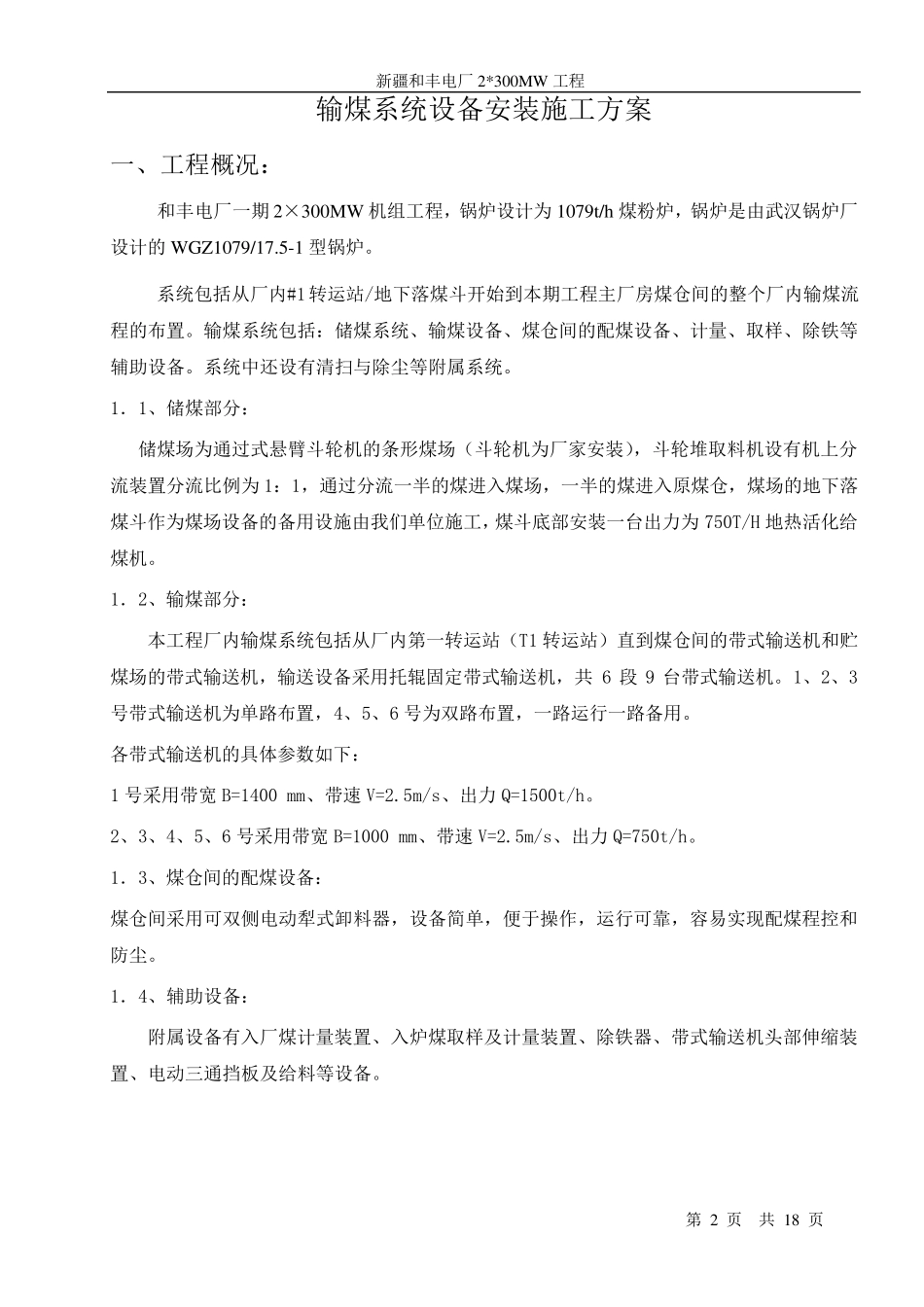

1.1、储煤部分: 储煤场为通过式悬臂斗轮机的条形煤场(斗轮机为厂家安装),斗轮堆取料机设有机上分流装置分流比例为 1:1,通过分流一半的煤进入煤场,一半的煤进入原煤仓,煤场的地下落煤斗作为煤场设备的备用设施由我们单位施工,煤斗底部安装一台出力为 750T/H 地热活化给煤机
1.2、输煤部分: 本工程厂内输煤系统包括从厂内第一转运站(T1 转运站)直到煤仓间的带式输送机和贮煤场的带式输送机,输送设
