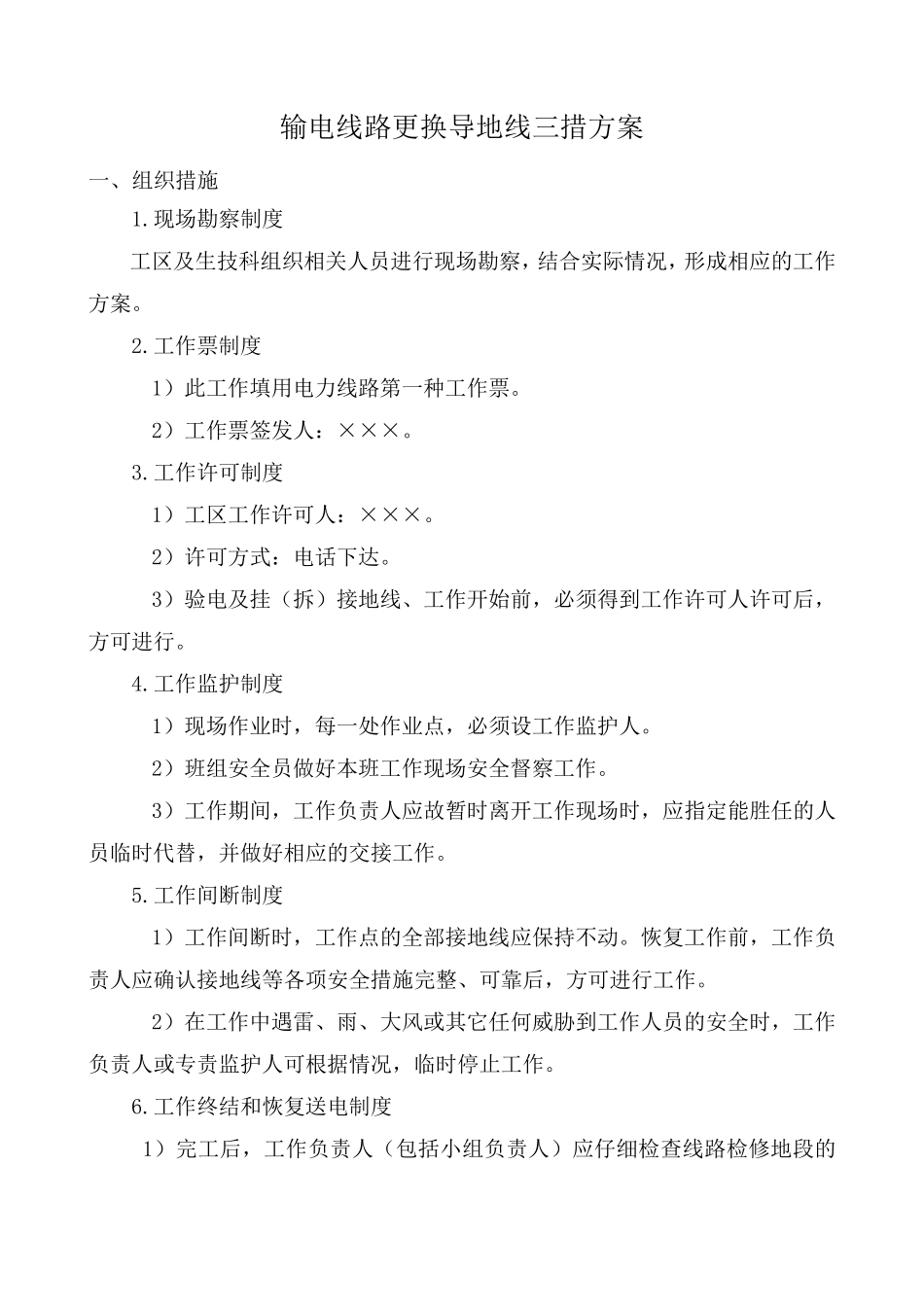

输电线路更换导地线三措方案 一、组织措施 1
现场勘察制度 工区及生技科组织相关人员进行现场勘察,结合实际情况,形成相应的工作方案
工作票制度 1)此工作填用电力线路第一种工作票
2)工作票签发人:×××
工作许可制度 1)工区工作许可人:×××
2)许可方式:电话下达
3)验电及挂(拆)接地线、工作开始前,必须得到工作许可人许可后,方可进行
工作监护制度 1)现场作业时,每一处作业点,必须设工作监护人
2)班组安全员做好本班工作现场安全督察工作
3)工作期间,工作负责人应故暂时离开工作现场时,应指定能胜任的人员临时代替,并做好相应的交接工作
工作间断制度 1)工作间断时,工作点的全部接地线应保持不动
恢复工作前,工作负责人应确认接地线等各项安全措施完整、可靠后,方可进行工作
2)在工作中遇雷、雨、大风或其它任何威胁到工作人员的安全时,工作负责人或专责监护人可根据情况,临时停止工作

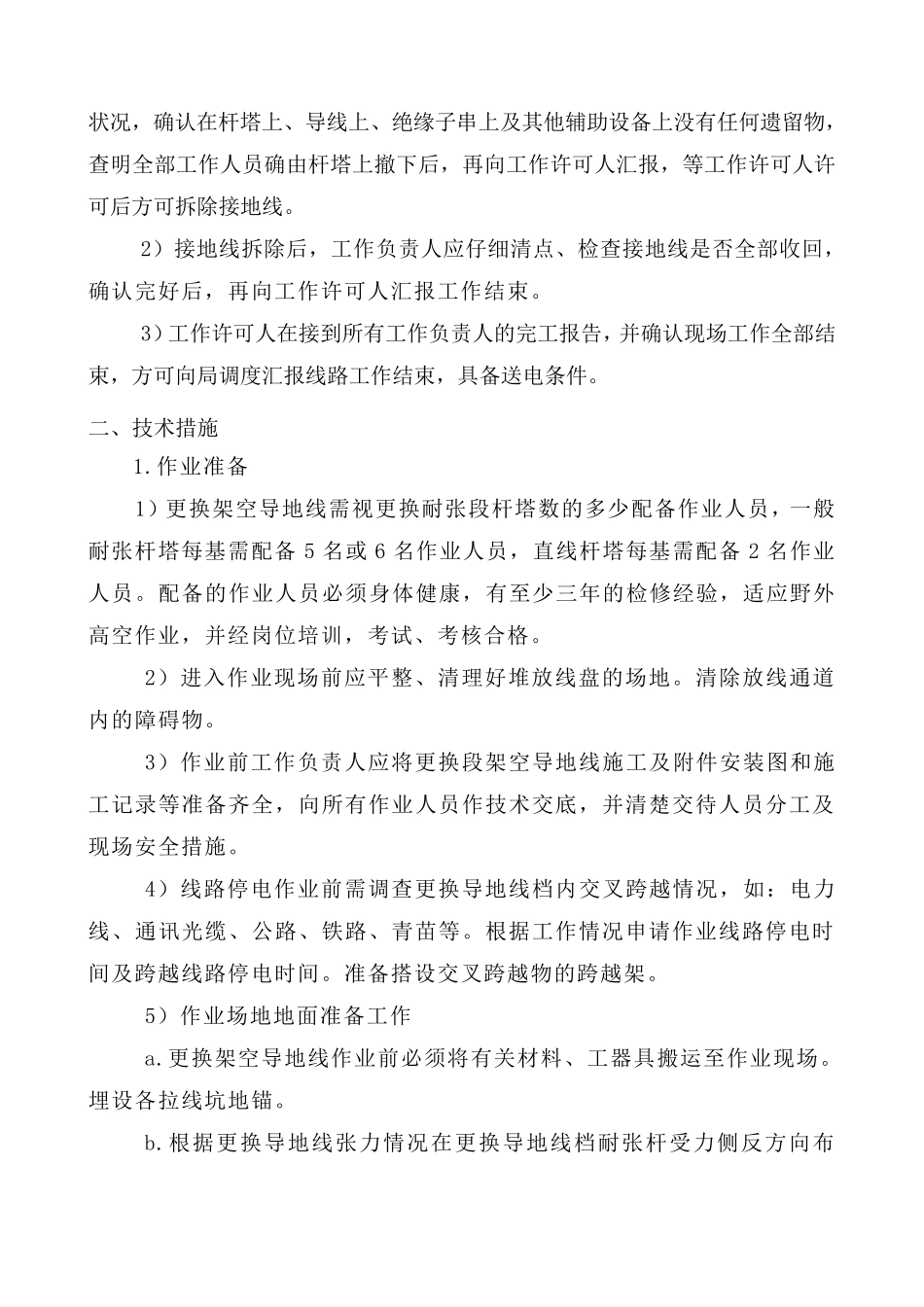

工作终结和恢复送电制度 1)完工后,工作负责人(包括小组负责人)应仔细检查线路检修地段的状况,确认在杆塔上、导线上、绝缘子串上及其他辅助设备上没有任何遗留物,查明全部工作人员确由杆塔上撤下后,再向工作许可人汇报,等工作许可人许可后方可拆除接地线
2)接地线拆除后,工作负责人应仔细清点、检查接地线是否全部收回,确认完好后,再向工作许可人汇报工作结束
3)工作许可人在接到所有工作负责人的完工报告,并确认现场工作全部结束,方可向局调度汇报线路工作结束,具备送电条件
二、技术措施 1
作业准备 1)更换架空导地线需视更换耐张段杆塔数的多少配备作业人员,一般耐张杆塔每基需配备 5 名或 6 名作业人员,直线杆塔每基需配备 2 名作业人员
配备的作业人员必须身体健康,有至少三年的检修经验,适应野外高空作业,并经岗位培训,考试、考核合格

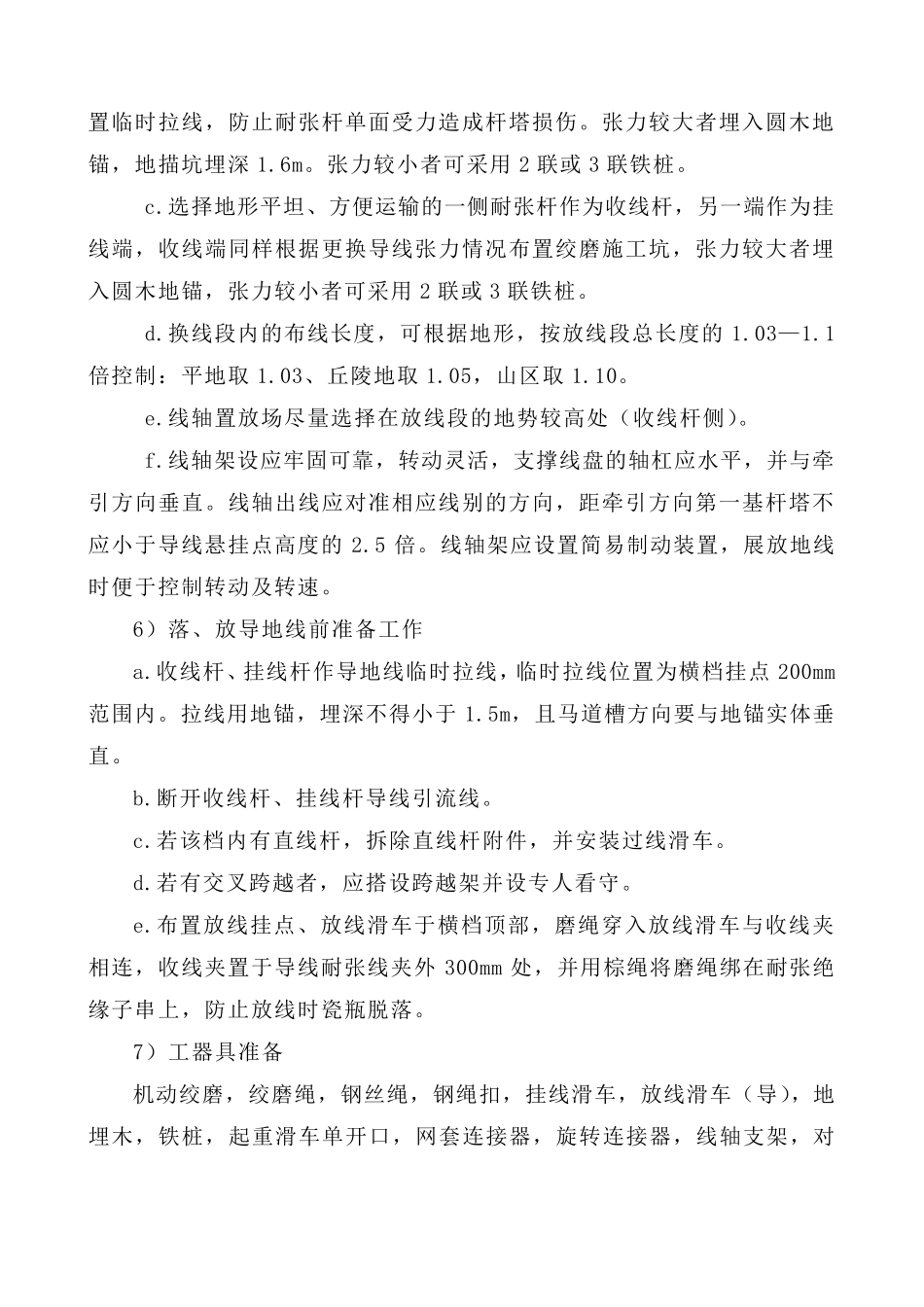

2)进入作业现场前应平
