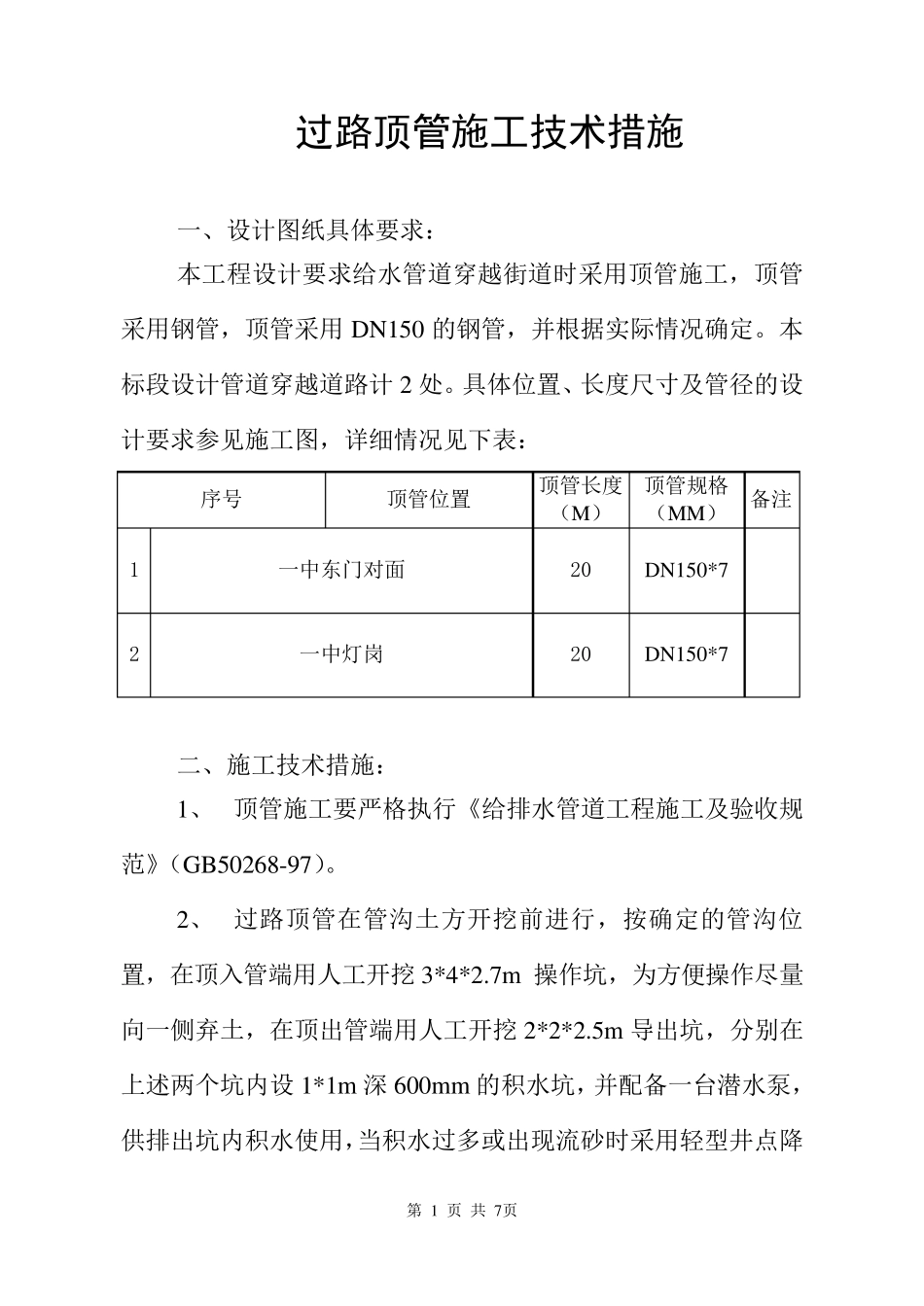

第 1 页 共 7页 过路顶管施工技术措施 一、设计图纸具体要求: 本工程设计要求给水管道穿越街道时采用顶管施工,顶管采用钢管,顶管采用 DN150 的钢管,并根据实际情况确定
本标段设计管道穿越道路计 2 处
具体位置、长度尺寸及管径的设计要求参见施工图,详细情况见下表: 序号 顶管位置 顶管长度(M) 顶管规格(MM) 备注 1 一中东门对面 20 DN150*7 2 一中灯岗 20 DN150*7 二、施工技术措施: 1、 顶管施工要严格执行《给排水管道工程施工及验收规范》(GB50268-97)
2、 过路顶管在管沟土方开挖前进行,按确定的管沟位置,在顶入管端用人工开挖 3*4*2
7m 操作坑,为方便操作尽量向一侧弃土,在顶出管端用人工开挖 2*2*2
5m 导出坑,分别在上述两个坑内设 1*1m 深 600mm 的积水坑,并配备一台潜水泵,供排出坑内积水使用,当积水过多或出现流砂时采用轻型井点降第 2 页 共 7页 水

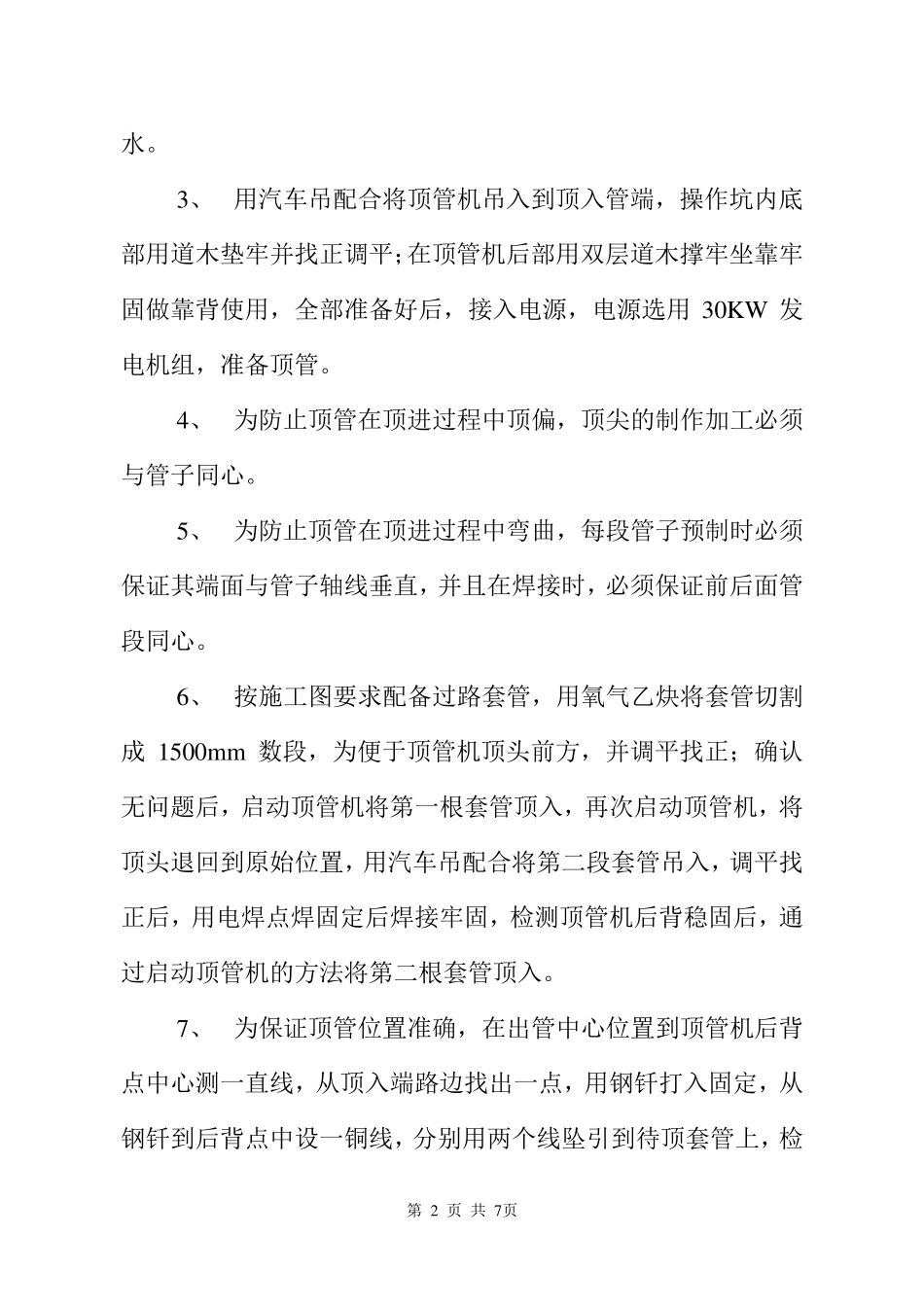

3、 用汽车吊配合将顶管机吊入到顶入管端,操作坑内底部用道木垫牢并找正调平;在顶管机后部用双层道木撑牢坐靠牢固做靠背使用,全部准备好后,接入电源,电源选用 30KW 发电机组,准备顶管
4、 为防止顶管在顶进过程中顶偏,顶尖的制作加工必须与管子同心
5、 为防止顶管在顶进过程中弯曲,每段管子预制时必须保证其端面与管子轴线垂直,并且在焊接时,必须保证前后面管段同心
6、 按施工图要求配备过路套管,用氧气乙炔将套管切割成 1500mm 数段,为便于顶管机顶头前方,并调平找正;确认无问题后,启动顶管机将第一根套管顶入,再次启动顶管机,将顶头退回到原始位置,用汽车吊配合将第二段套管吊入,调平找正后,用电焊点焊固定后焊接牢固,检测顶管机后背稳固后,通过启动顶管机的方法将第二根套管顶入

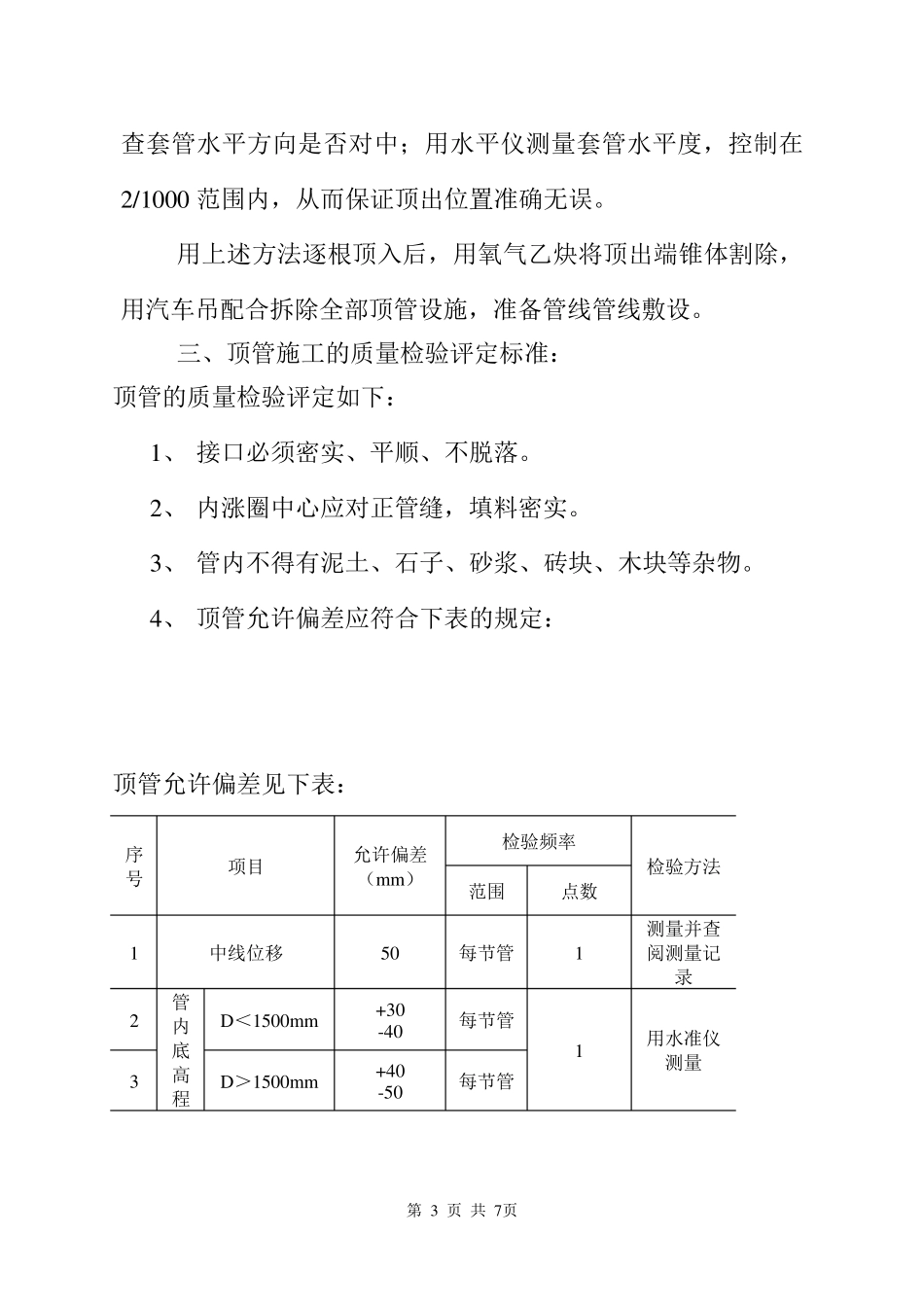

7、 为保证顶管位置准确,在出管中心位置到顶管机后背点中心测
