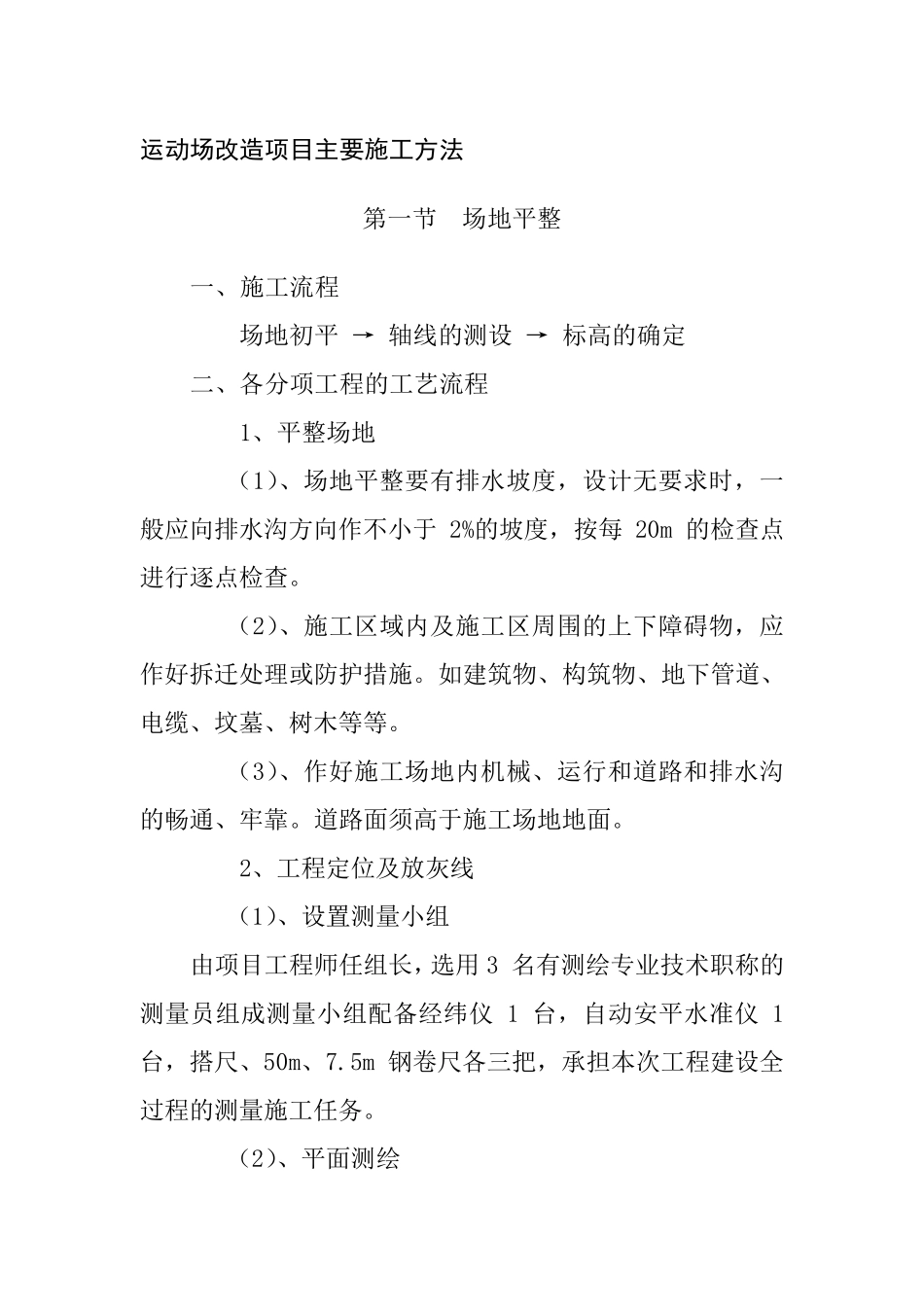

运动场改造项目主要施工方法 第一节 场地平整 一、施工流程 场地初平 → 轴线的测设 → 标高的确定 二、各分项工程的工艺流程 1、平整场地 (1)、场地平整要有排水坡度,设计无要求时,一般应向排水沟方向作不小于 2%的坡度,按每 20m 的检查点进行逐点检查
(2)、施工区域内及施工区周围的上下障碍物,应作好拆迁处理或防护措施
如建筑物、构筑物、地下管道、电缆、坟墓、树木等等
(3)、作好施工场地内机械、运行和道路和排水沟的畅通、牢靠
道路面须高于施工场地地面
2、工程定位及放灰线 (1)、设置测量小组 由项目工程师任组长,选用 3 名有测绘专业技术职称的测量员组成测量小组配备经纬仪 1 台,自动安平水准仪 1 台,搭尺、50m、7
5m 钢卷尺各三把,承担本次工程建设全过程的测量施工任务

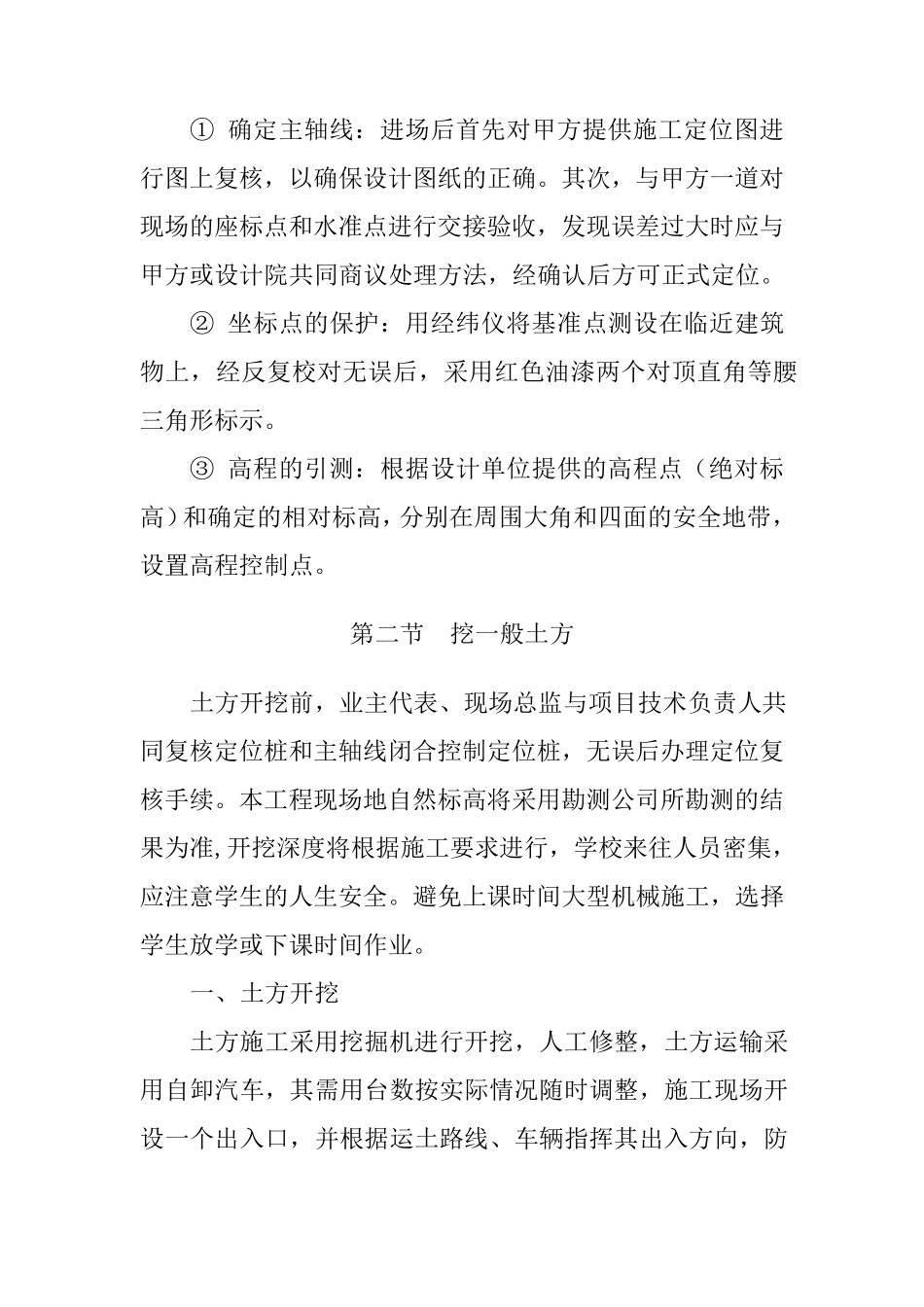

(2)、平面测绘 ① 确定主轴线:进场后首先对甲方提供施工定位图进行图上复核,以确保设计图纸的正确
其次,与甲方一道对现场的座标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位
② 坐标点的保护:用经纬仪将基准点测设在临近建筑物上,经反复校对无误后,采用红色油漆两个对顶直角等腰三角形标示
③ 高程的引测:根据设计单位提供的高程点(绝对标高)和确定的相对标高,分别在周围大角和四面的安全地带,设置高程控制点
第二节 挖一般土方 土方开挖前,业主代表、现场总监与项目技术负责人共同复核定位桩和主轴线闭合控制定位桩,无误后办理定位复核手续
本工程现场地自然标高将采用勘测公司所 勘测的结果 为 准,开挖深 度 将根据施工要 求 进行,学 校来 往 人员 密 集 ,应注 意 学 生 的人生 安全
避 免 上课 时间 大型 机 械 施工,选 择学 生 放 学 或下 课 时间 作 业

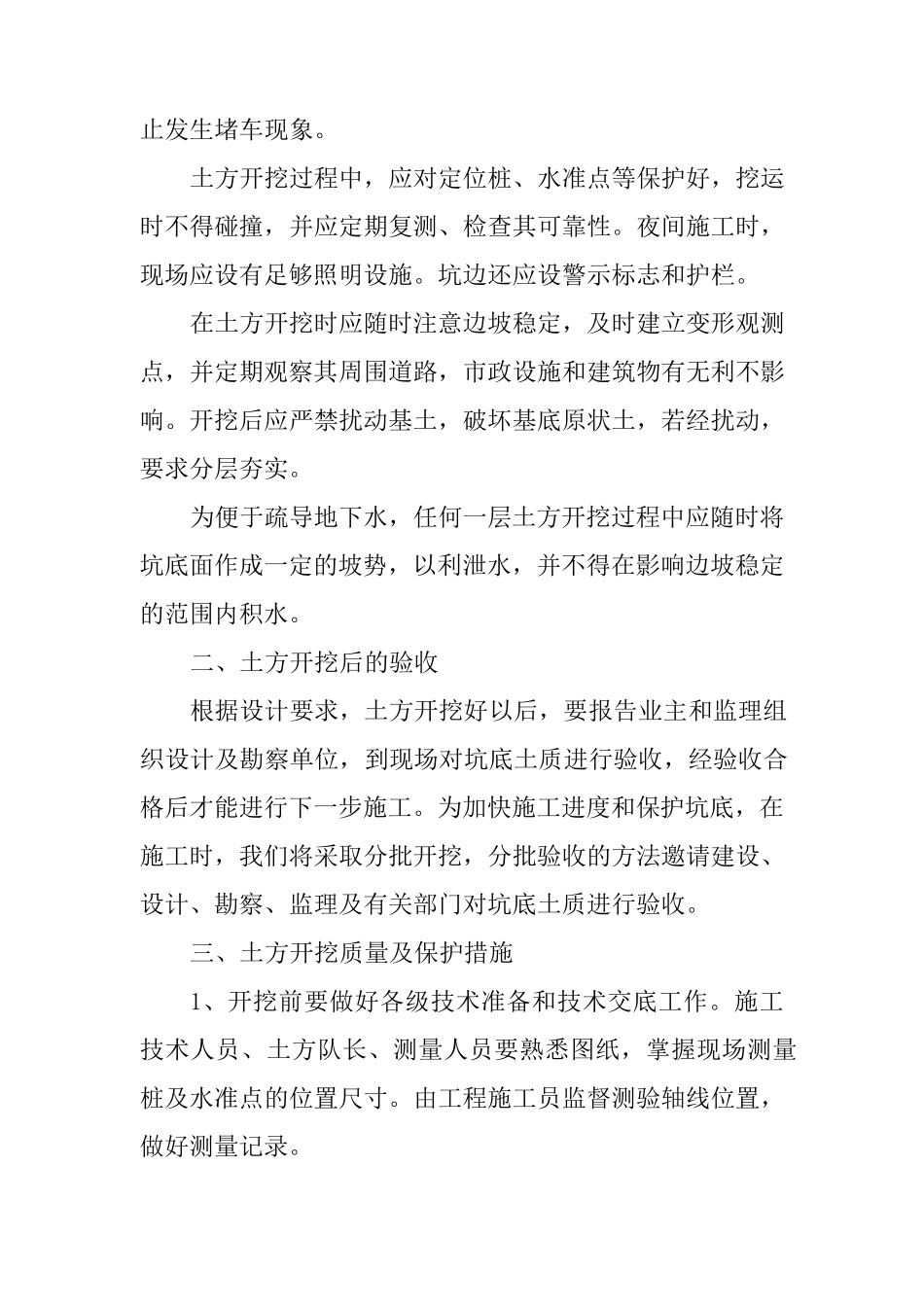

一、土方开挖 土方施工采用挖掘 机 进行开挖,人工修 整 ,
