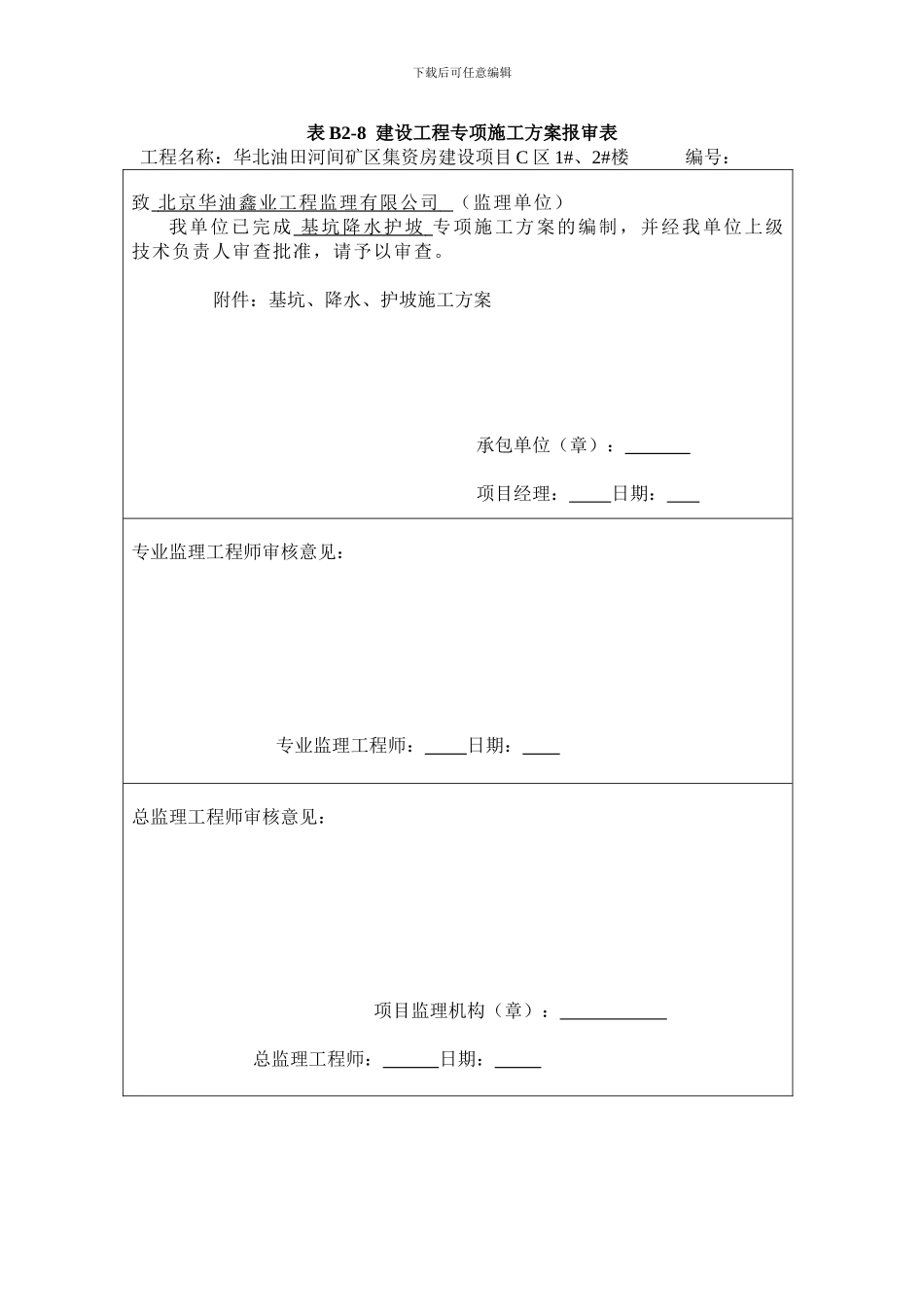

下载后可任意编辑表 B2-8 建设工程专项施工方案报审表工程名称:华北油田河间矿区集资房建设项目 C 区 1#、2#楼 编号:致 北京华油鑫业工程监理有限公司 (监理单位)我单位已完成 基坑降水护坡 专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查
附件:基坑、降水、护坡施工方案承包单位(章): 项目经理: 日期: 专业监理工程师审核意见: 专业监理工程师: 日期: 总监理工程师审核意见:项目监理机构(章): 总监理工程师: 日期: 下载后可任意编辑下载后可任意编辑华北油田南部矿区(河间)集资房建设项目 C 区 1#、2#楼基坑、降水、护坡施工方案编制人: 负责人: 审核人: 批准人: 华北建设集团有限公司 年 月 日下载后可任意编辑目录一、
编制依据二、工程概况三、降水方案四、土方开挖五、基坑护坡六质量保证体系七、安全生产与保证措施八、安全文明施工九、雨季施工十、应急预案一、
编制依据1、施工图纸2、主要法律规范、规程勘察院提供的本场地《岩土工程勘察技术报告》地基与基础工程工质量验收法律规范 GB50202-2024下载后可任意编辑建筑工程施工质量验收统一标准 GB50300-2001建筑机械使用安全技术规程 JGJ33-2001 一)设计依据《建筑地基基础设计法律规范》(GB50007-2024)《混凝土结构设计法律规范》(GB50010-2024 )《建筑基坑支护技术规程》(JGJ120-99 )《建筑地基处理技术法律规范》(JGJ79—2024)二、工程概况本工程位于华北油田南部矿区(河间)集资房建设项目 C 区 1#、2#楼工程位于河间市华苑综合服务处生活区
1#楼、2#楼的基地标高为-4
990 米,由于地下水位较高,大约在-1
5 米左右,故工程需要实行环形井点降水措施根据现场场地及施工安排,1#楼放坡系数为 0
7;2#西面、北面放坡系数 0
