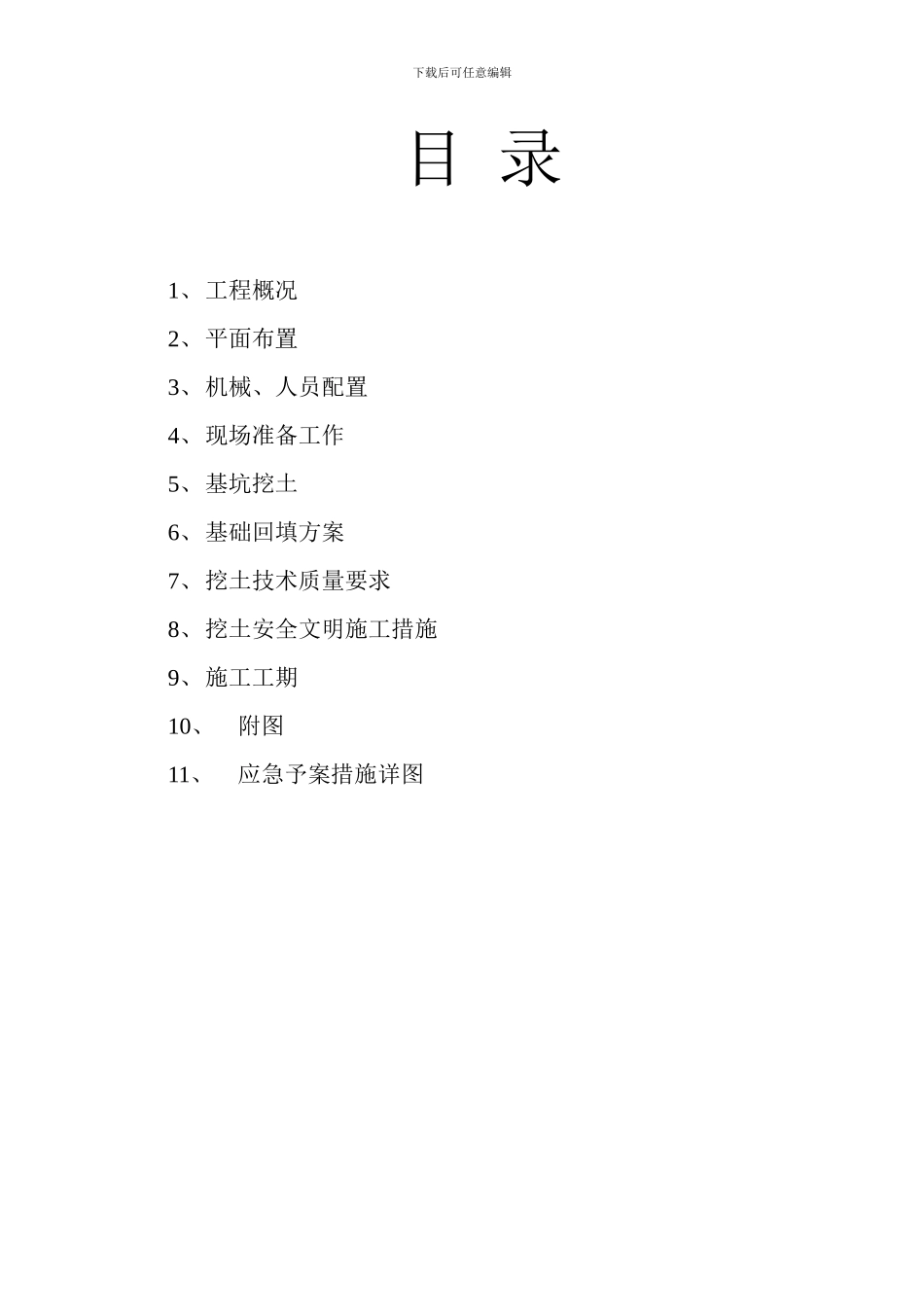

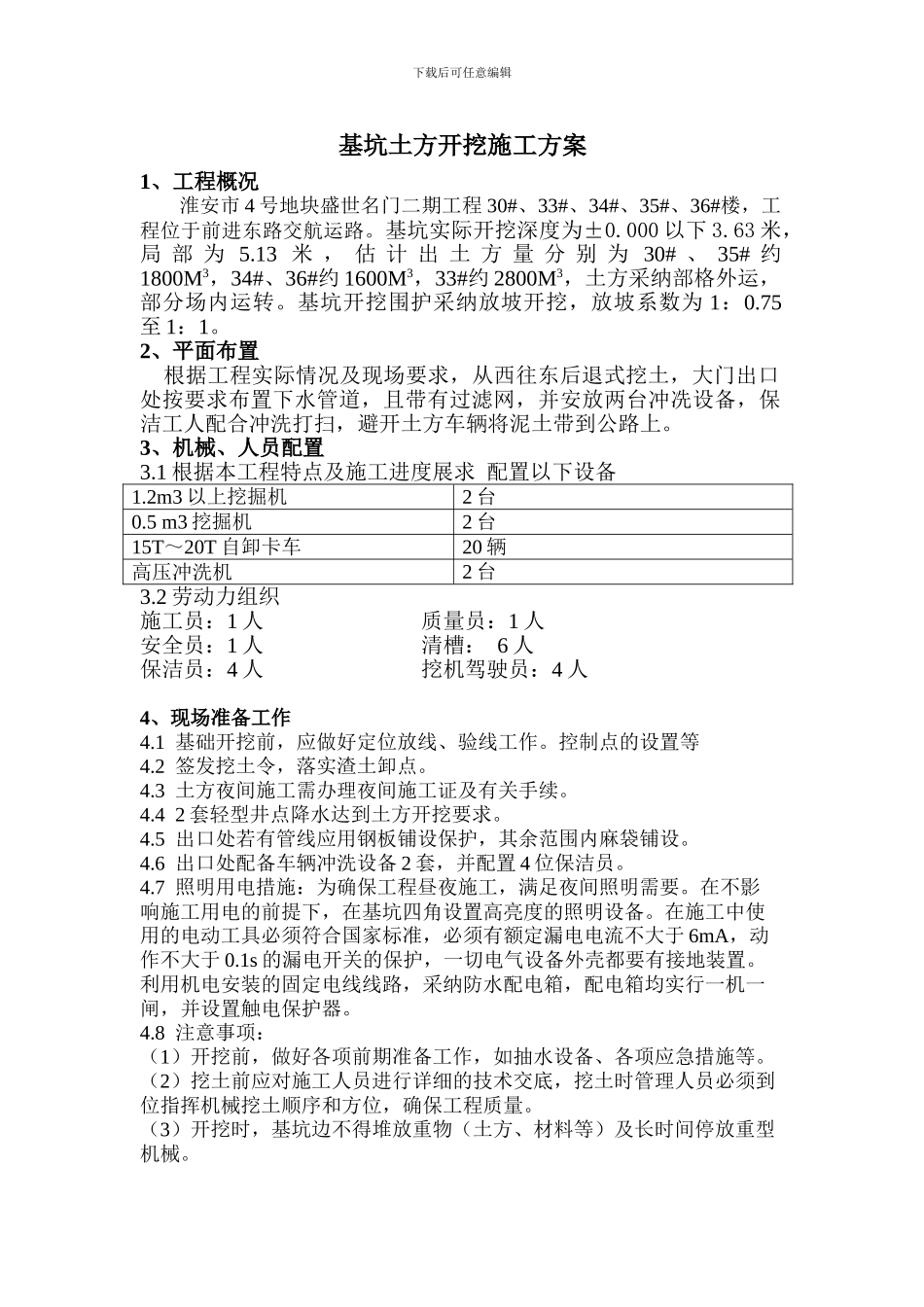

下载后可任意编辑盛世名门二期(小高层)土方挖运专项方案审 核: 批 准: 编 制: 浙江永利·上饶建筑工程有限公司 2024 年 3 月下载后可任意编辑目 录1、工程概况2、平面布置3、机械、人员配置4、现场准备工作5、基坑挖土6、基础回填方案7、挖土技术质量要求8、挖土安全文明施工措施9、施工工期10、附图11、应急予案措施详图下载后可任意编辑基坑土方开挖施工方案1、工程概况淮安市 4 号地块盛世名门二期工程 30#、33#、34#、35#、36#楼,工程位于前进东路交航运路
基坑实际开挖深度为±0
000 以下 3
63 米,局 部 为 5
13 米 , 估 计 出 土 方 量 分 别 为 30# 、 35# 约1800M3,34#、36#约 1600M3,33#约 2800M3,土方采纳部格外运,部分场内运转
基坑开挖围护采纳放坡开挖,放坡系数为 1:0
75至 1:1
2、平面布置 根据工程实际情况及现场要求,从西往东后退式挖土,大门出口处按要求布置下水管道,且带有过滤网,并安放两台冲冼设备,保洁工人配合冲洗打扫,避开土方车辆将泥土带到公路上
3、机械、人员配置3
1 根据本工程特点及施工进度展求 配置以下设备1
2m3 以上挖掘机2 台0
5 m3 挖掘机2 台15T~20T 自卸卡车20 辆高压冲洗机2 台3
2 劳动力组织施工员:1 人 质量员:1 人安全员:1 人 清槽: 6 人保洁员:4 人 挖机驾驶员:4 人4、现场准备工作4
1 基础开挖前,应做好定位放线、验线工作
控制点的设置等4
2 签发挖土令,落实渣土卸点
3 土方夜间施工需办理夜间施工证及有关手续
4 2 套轻型井点降水达到土方开挖要求
5 出口处若有管线应用钢板铺设保护,其余范围内麻袋铺设
6 出口处配备车辆冲洗设备 2 套,并配置 4 位保洁员
7 照明用电措施:为确保
