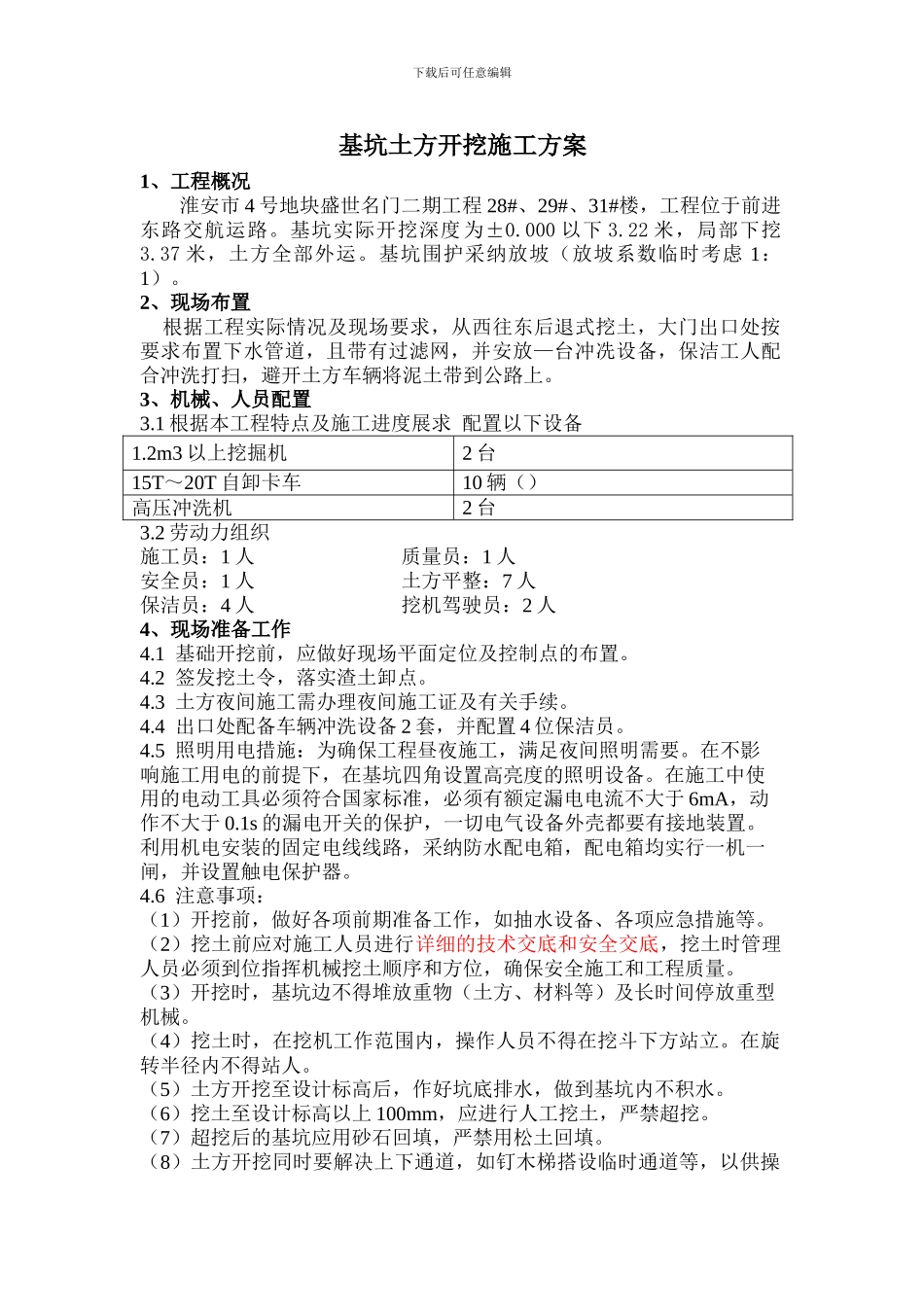

下载后可任意编辑淮安市 4 号地块盛世名门二期28#、29#、31#楼工程土方开挖施工方案审 核: 批 准: 编 制: 浙江永利建筑工程有限公司 下载后可任意编辑目 录1、工程概况2、现场布置3、机械、人员配置4、现场准备工作5、基坑开挖技术措施6、基坑开挖技术质量要求7、基坑开挖安全文明施工措施8、管理网络9、附图10、应急予案措施详图下载后可任意编辑基坑土方开挖施工方案1、工程概况淮安市 4 号地块盛世名门二期工程 28#、29#、31#楼,工程位于前进东路交航运路
基坑实际开挖深度为±0
000 以下 3
22 米,局部下挖3
37 米,土方全部外运
基坑围护采纳放坡(放坡系数临时考虑 1:1)
2、现场布置 根据工程实际情况及现场要求,从西往东后退式挖土,大门出口处按要求布置下水管道,且带有过滤网,并安放—台冲冼设备,保洁工人配合冲洗打扫,避开土方车辆将泥土带到公路上
3、机械、人员配置3
1 根据本工程特点及施工进度展求 配置以下设备1
2m3 以上挖掘机2 台15T~20T 自卸卡车10 辆()高压冲洗机2 台3
2 劳动力组织施工员:1 人 质量员:1 人安全员:1 人 土方平整:7 人保洁员:4 人 挖机驾驶员:2 人4、现场准备工作4
1 基础开挖前,应做好现场平面定位及控制点的布置
2 签发挖土令,落实渣土卸点
3 土方夜间施工需办理夜间施工证及有关手续
4 出口处配备车辆冲洗设备 2 套,并配置 4 位保洁员
5 照明用电措施:为确保工程昼夜施工,满足夜间照明需要
在不影响施工用电的前提下,在基坑四角设置高亮度的照明设备
在施工中使用的电动工具必须符合国家标准,必须有额定漏电电流不大于 6mA,动作不大于 0
1s 的漏电开关的保护,一切电气设备外壳都要有接地装置
利用机电安装的固定电线线路,采纳防水配电箱,配电箱均实行一机一闸,并设置
