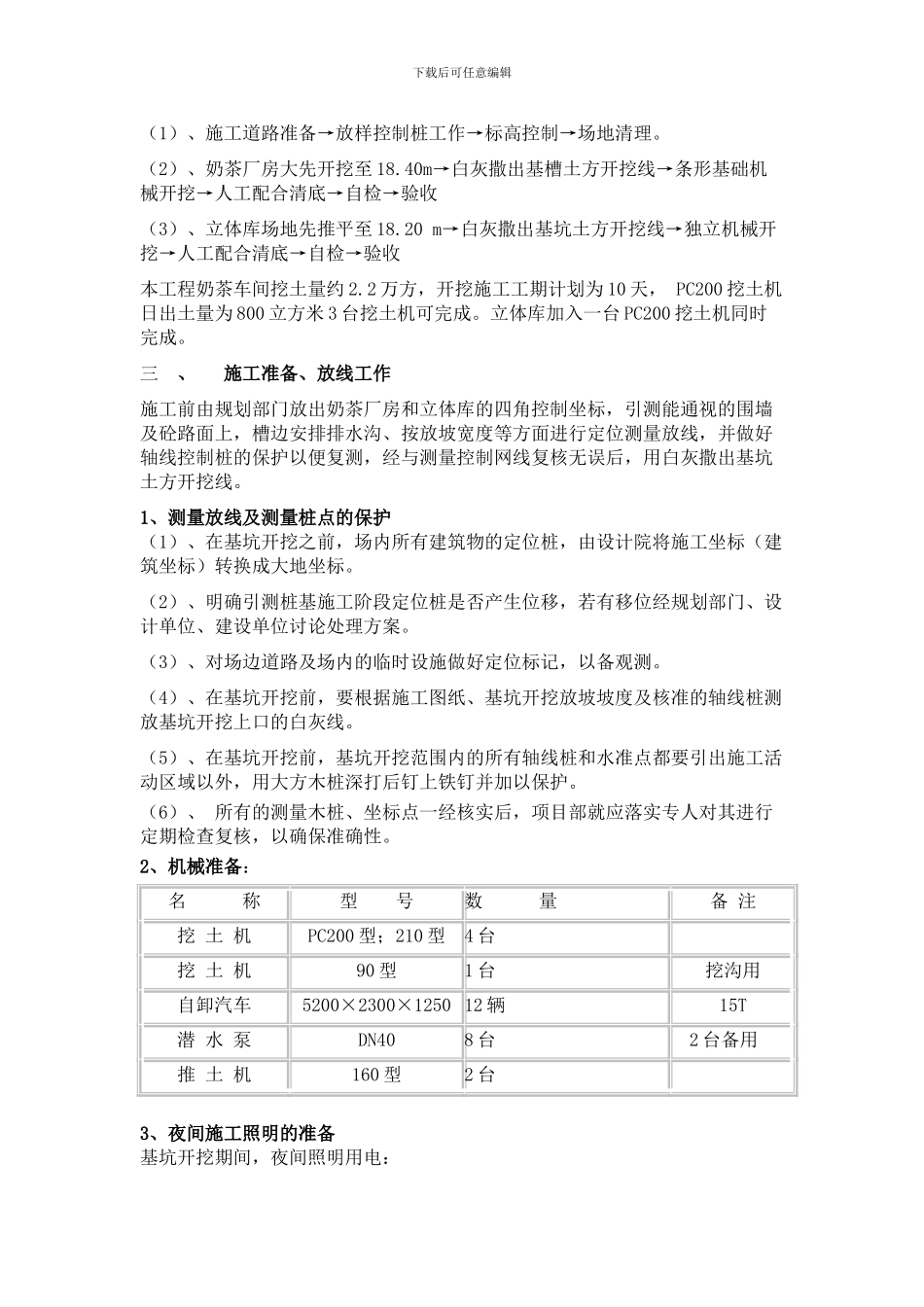

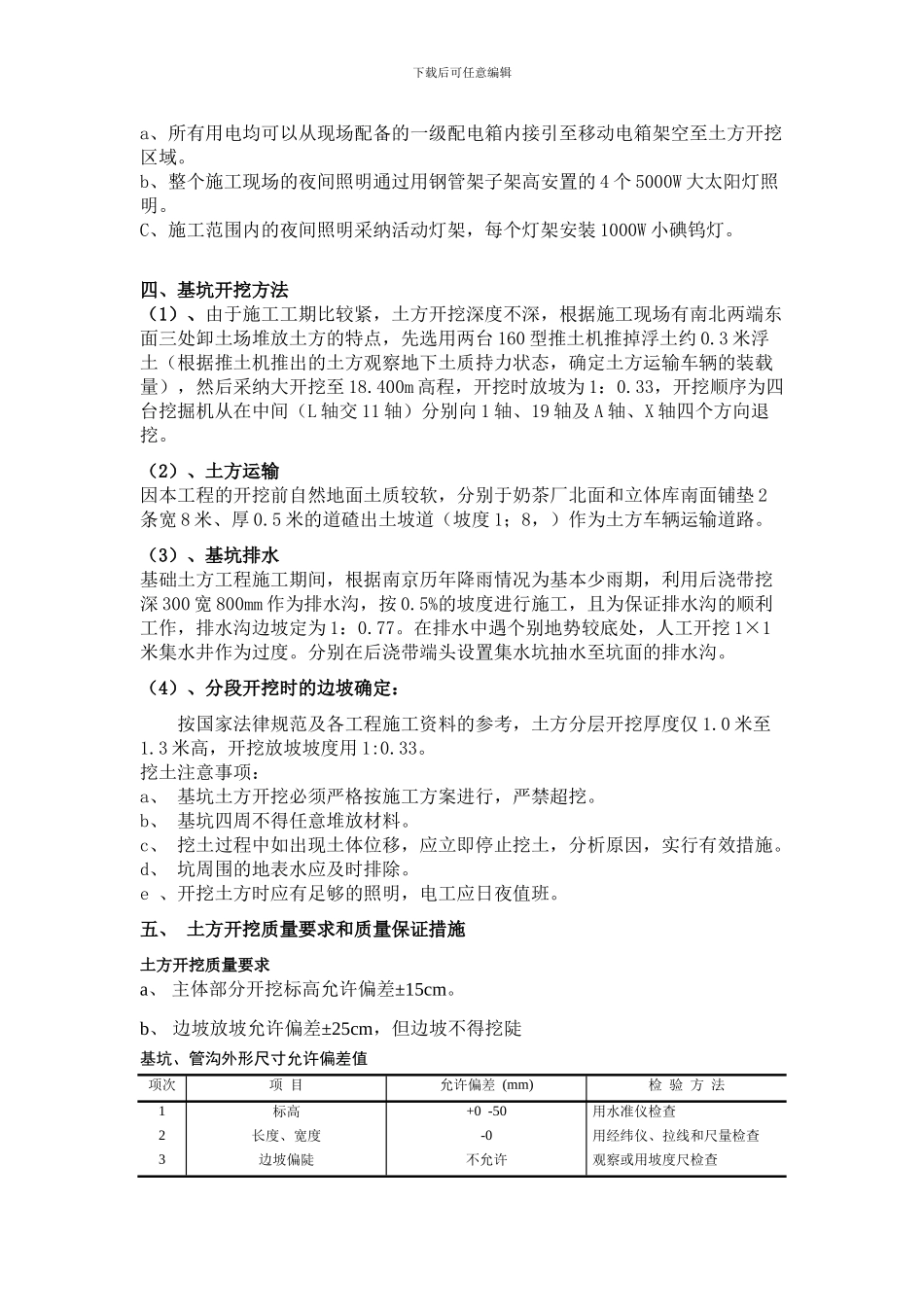

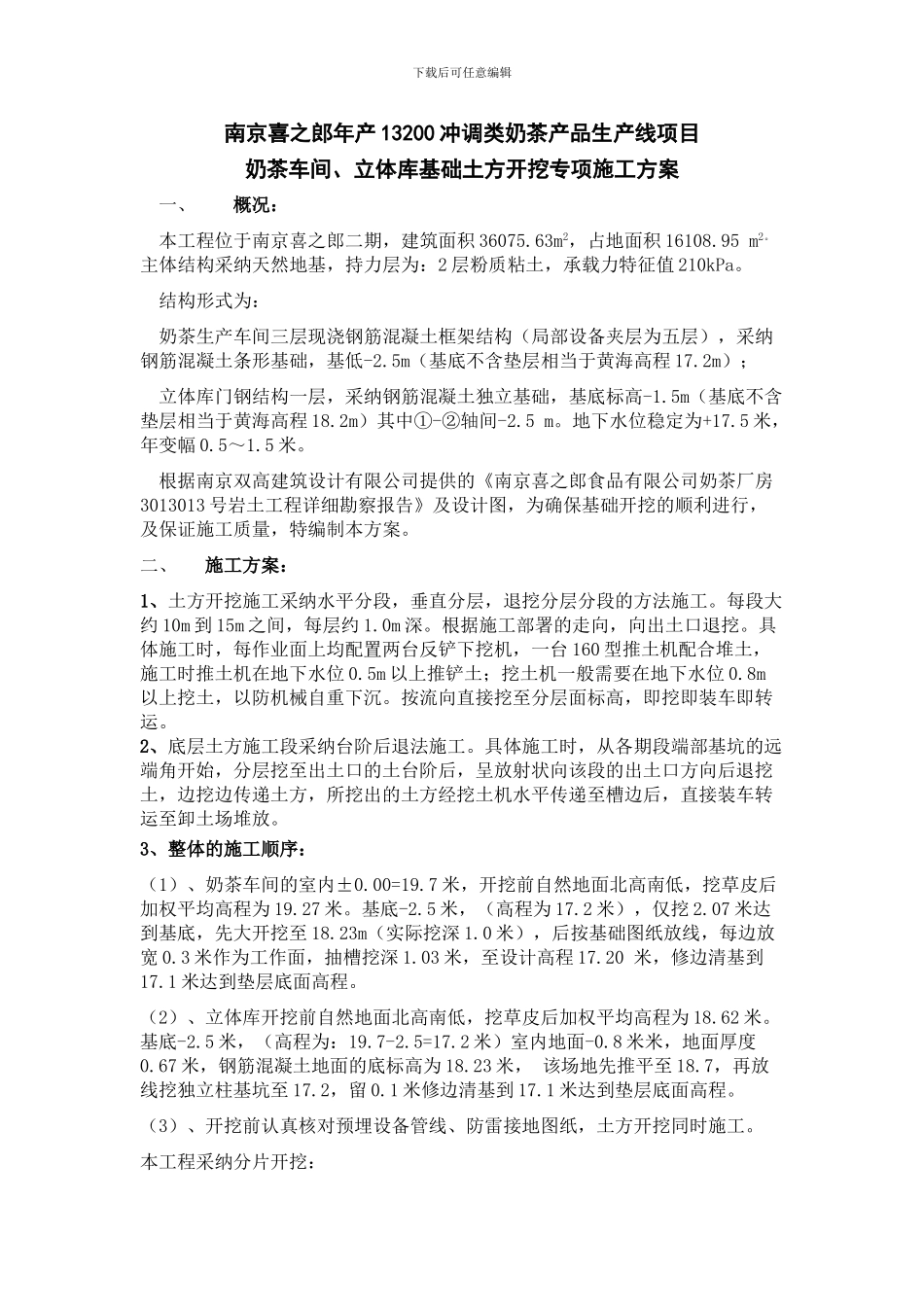

下载后可任意编辑南京喜之郎年产 13200 冲调类奶茶产品生产线项目奶茶车间、立体库基础土方开挖专项施工方案 一、 概况:本工程位于南京喜之郎二期,建筑面积 36075
63m2,占地面积 16108
主体结构采纳天然地基,持力层为:2 层粉质粘土,承载力特征值 210kPa
结构形式为:奶茶生产车间三层现浇钢筋混凝土框架结构(局部设备夹层为五层),采纳钢筋混凝土条形基础,基低-2
5m(基底不含垫层相当于黄海高程 17
2m);立体库门钢结构一层,采纳钢筋混凝土独立基础,基底标高-1
5m(基底不含垫层相当于黄海高程 18
2m)其中①-②轴间-2
地下水位稳定为+17
5 米,年变幅 0
根据南京双高建筑设计有限公司提供的《南京喜之郎食品有限公司奶茶厂房3013013 号岩土工程详细勘察报告》及设计图,为确保基础开挖的顺利进行,及保证施工质量,特编制本方案
二、 施工方案:1、土方开挖施工采纳水平分段,垂直分层,退挖分层分段的方法施工
每段大约 10m 到 15m 之间,每层约 1
根据施工部署的走向,向出土口退挖
具体施工时,每作业面上均配置两台反铲下挖机,一台 160 型推土机配合堆土,施工时推土机在地下水位 0
5m 以上推铲土;挖土机一般需要在地下水位 0
8m以上挖土,以防机械自重下沉
按流向直接挖至分层面标高,即挖即装车即转运
2、底层土方施工段采纳台阶后退法施工
具体施工时,从各期段端部基坑的远端角开始,分层挖至出土口的土台阶后,呈放射状向该段的出土口方向后退挖土,边挖边传递土方,所挖出的土方经挖土机水平传递至槽边后,直接装车转运至卸土场堆放
3、整体的施工顺序:(1)、奶茶车间的室内±0
7 米,开挖前自然地面北高南低,挖草皮后加权平均高程为 19
5 米,(高程为 17
