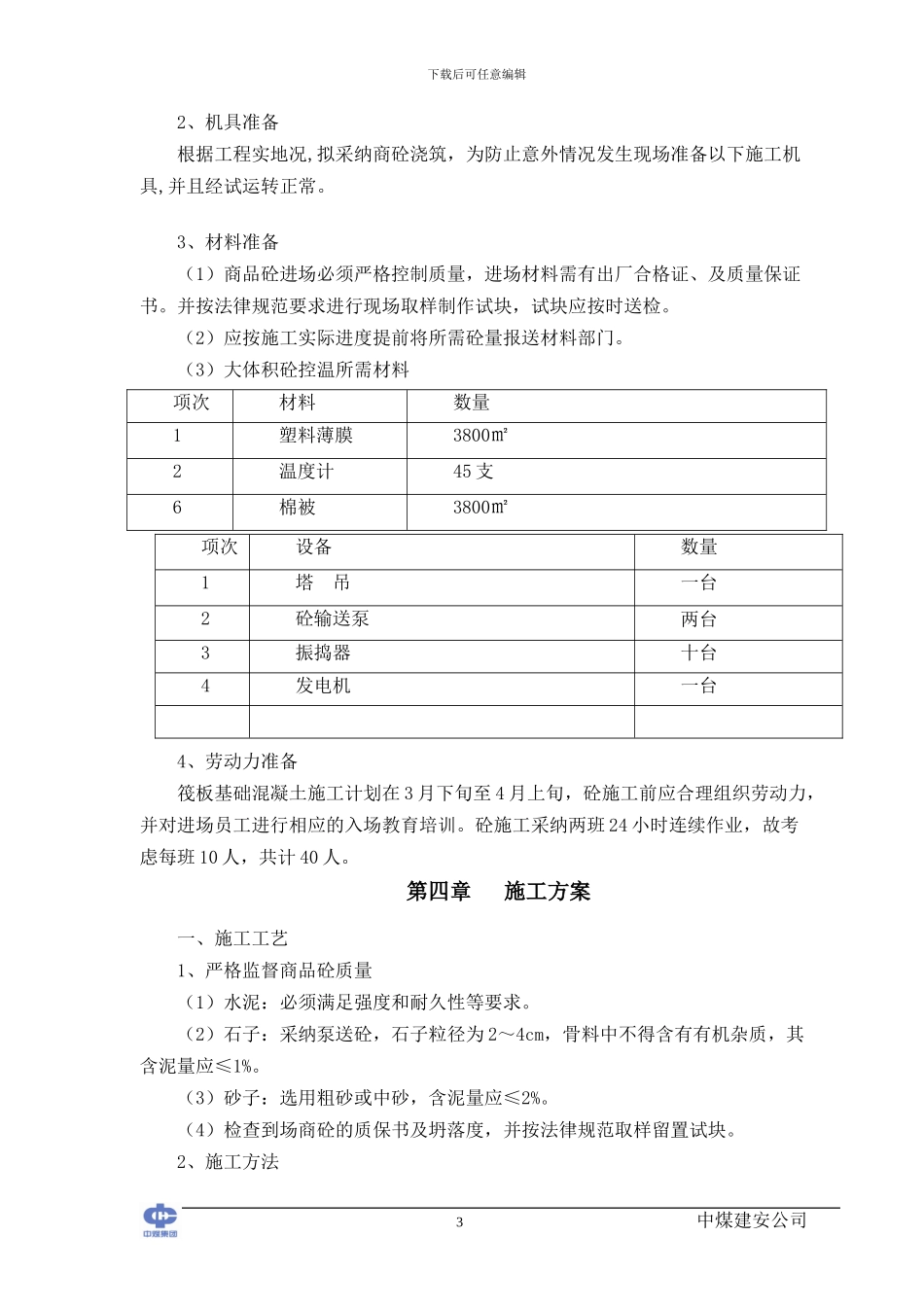

下载后可任意编辑 中煤建筑安装工程公司 大体积混凝土专项施工方案设计 项目名称:东露天煤矿选煤厂工程 工程名称: 铁路装车仓 专项名称: 滑模工程 文件编号: DLT-ZCC-ZCC-06 实施日期: 年 月 日 中煤建安公司东露天选煤厂装车仓项目分部第一章 编制依据1 中煤建安公司下载后可任意编辑1、平朔东露天煤矿选煤厂铁路装车仓施工图纸及答疑;2、我单位质量体系、职业安全健康、环境管理体系文件;3、我单位的技术力量、设备状况、管理水平等综合施工能力;4、我单位以往的类似工程施工经验;5、工程所涉及的主要的国家或行业法律规范、标准、规程、法规;《混凝土结构工程施工质量验收法律规范》 GB50204-2024《混凝土外加剂应用设计法律规范》 GB50119-2024《砼质量控制标准》 GBJ801-87《混凝土泵送施工技术规程》 JGJ/T10-95《混凝土检验评定标准》 GBJ801-87《建筑工程施工质量检验评定统一标准》 GB50300-2001第二章 工程概况一、工程概况本工程位于朔州市平鲁区下面乡红崖村东南侧。距太原市 185 公里,距大同市125 公里,距县级公路董元线 7 公里,附近有村级公路。平朔东露天选煤厂铁路装车仓工程为钢筋混凝土预应力结构,筒仓四个,内径 25 米,仓壁厚 0.5 米。筒仓地面以下最大 4.7 米,地面以上约 65.92 米。钢筋混凝土筏板基础厚 1.3 米,单仓混凝土 1165 立方米,砼强度等级为 C30,属大体积砼。二、施工条件1.本工程施工现场距离朔州市约 28Km,商品砼运距较大,所需商砼运输车辆较多。2.基础与墙体相交时设计为一坡面,坡面处施工要求较高。3.筏板基础厚度为 1.3 米,砼体量大。基础钢筋直径 25mm,钢筋较为密集,砼振捣要求高。4.砼浇筑要求连续作业不留施工缝,应合理组织施工。5.砼施工过程中必须保证安全文明施工。第三章 施工总体安排一、施工准备1、技术准备(1)施工前技术人员应仔细熟悉图纸,了解砼强度等级及其他设计技术要求。(2)砼浇筑前,由技术人员编制详细的施工技术交底报项目工程师审批后实施,并将各种材料的复验报告及砼配合比报监理工程师审批后实施。(3)按法律规范留取标准养护试块。2 中煤建安公司下载后可任意编辑2、机具准备根据工程实地况,拟采纳商砼浇筑,为防止意外情况发生现场准备以下施工机具,并且经试运转正常。3、材料准备(1)商品砼进场必须严格控制质量,进场材料需有出厂合格证、及质量保证书。并按法律规范要求进行现场取样制作试块...
