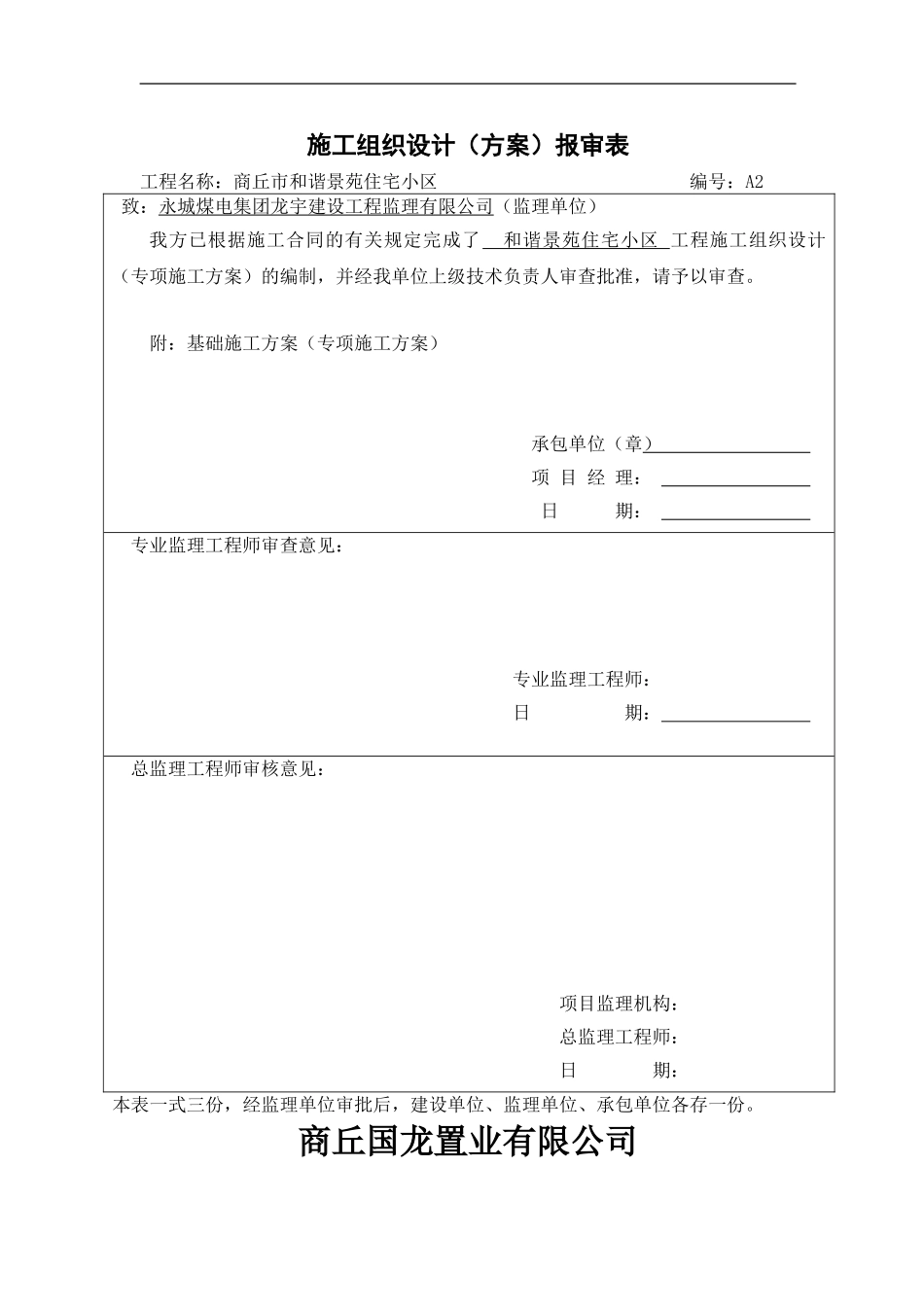

施工组织设计(方案)报审表工程名称:商丘市和谐景苑住宅小区 编号:A2 致:永城煤电集团龙宇建设工程监理有限公司(监理单位) 我方已根据施工合同的有关规定完成了 和谐景苑住宅小区 工程施工组织设计(专项施工方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附:基础施工方案(专项施工方案) 承包单位(章) 项 目 经 理: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审核意见: 项目监理机构: 总监理工程师: 日 期: 本表一式三份,经监理单位审批后,建设单位、监理单位、承包单位各存一份
商丘国龙置业有限公司下载后可任意编辑商丘和谐景苑住宅小区基础施工方案 编制人: 审核人: 审批人: 河南国龙矿业建设有限公司化建公司二○一○年五月十八日和谐景苑住宅小区基础施工方案商丘和谐景苑住宅小区小高层 3#、5#、6#、7#、8#楼,已进入基础施工阶段,为了确保工程质量,针对本工程编制基础施工方案

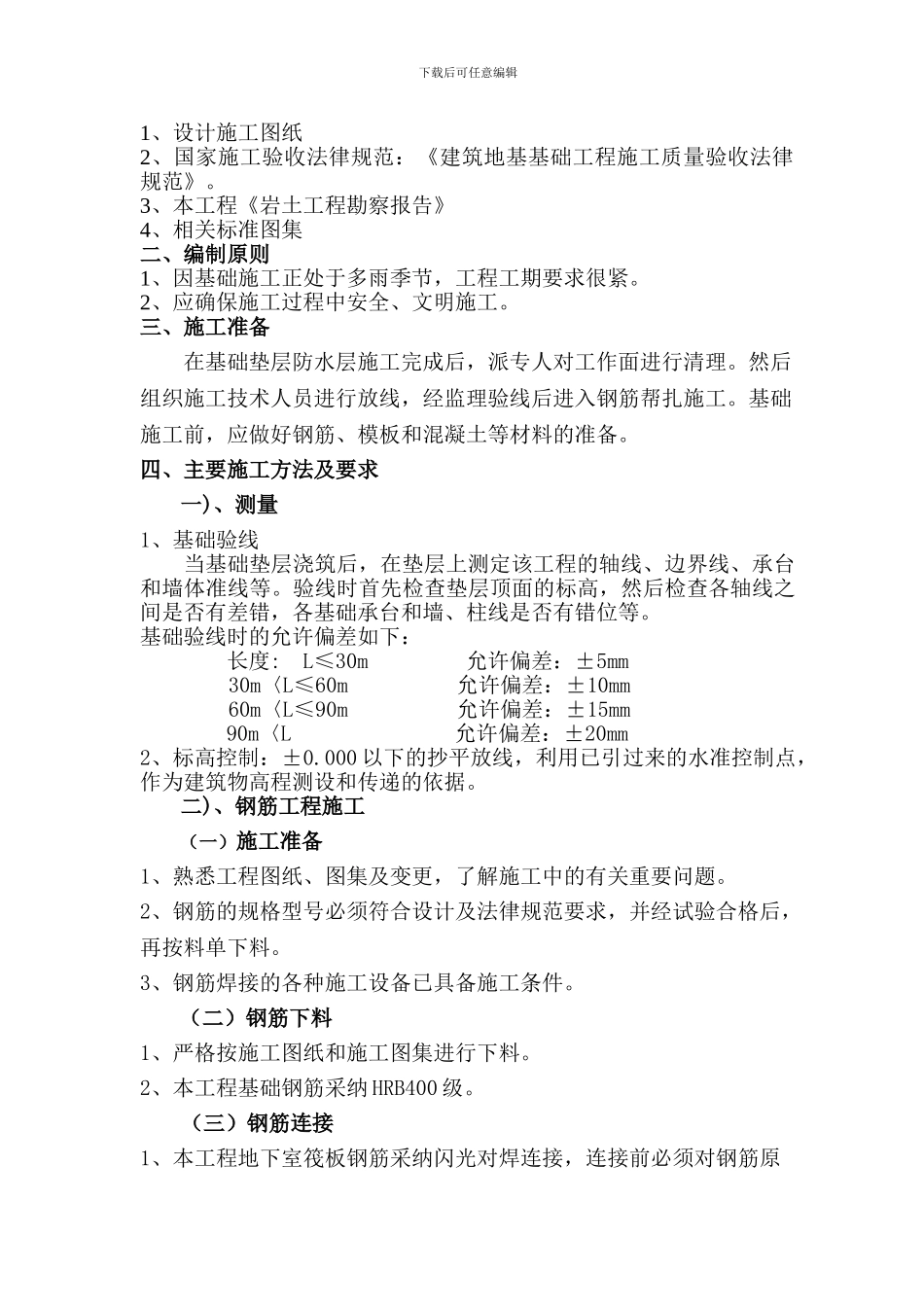

一、编制依据:下载后可任意编辑1、设计施工图纸2、国家施工验收法律规范:《建筑地基基础工程施工质量验收法律规范》
3、本工程《岩土工程勘察报告》4、相关标准图集二、编制原则1、因基础施工正处于多雨季节,工程工期要求很紧
2、应确保施工过程中安全、文明施工
三、施工准备 在基础垫层防水层施工完成后,派专人对工作面进行清理
然后组织施工技术人员进行放线,经监理验线后进入钢筋帮扎施工
基础施工前,应做好钢筋、模板和混凝土等材料的准备
四、主要施工方法及要求一)、测量1、基础验线当基础垫层浇筑后,在垫层上测定该工程的轴线、边界线、承台和墙体准线等
验线时首先检查垫层顶面的标高,然后检查各轴线之间是否有差错,各基础承台和墙、柱线是否有错位等
基础验线时的允许偏差如下:长度: L≤30m 允许偏差:±5mm30m〈L≤60m 允许偏差:±10mm60m〈L≤90
