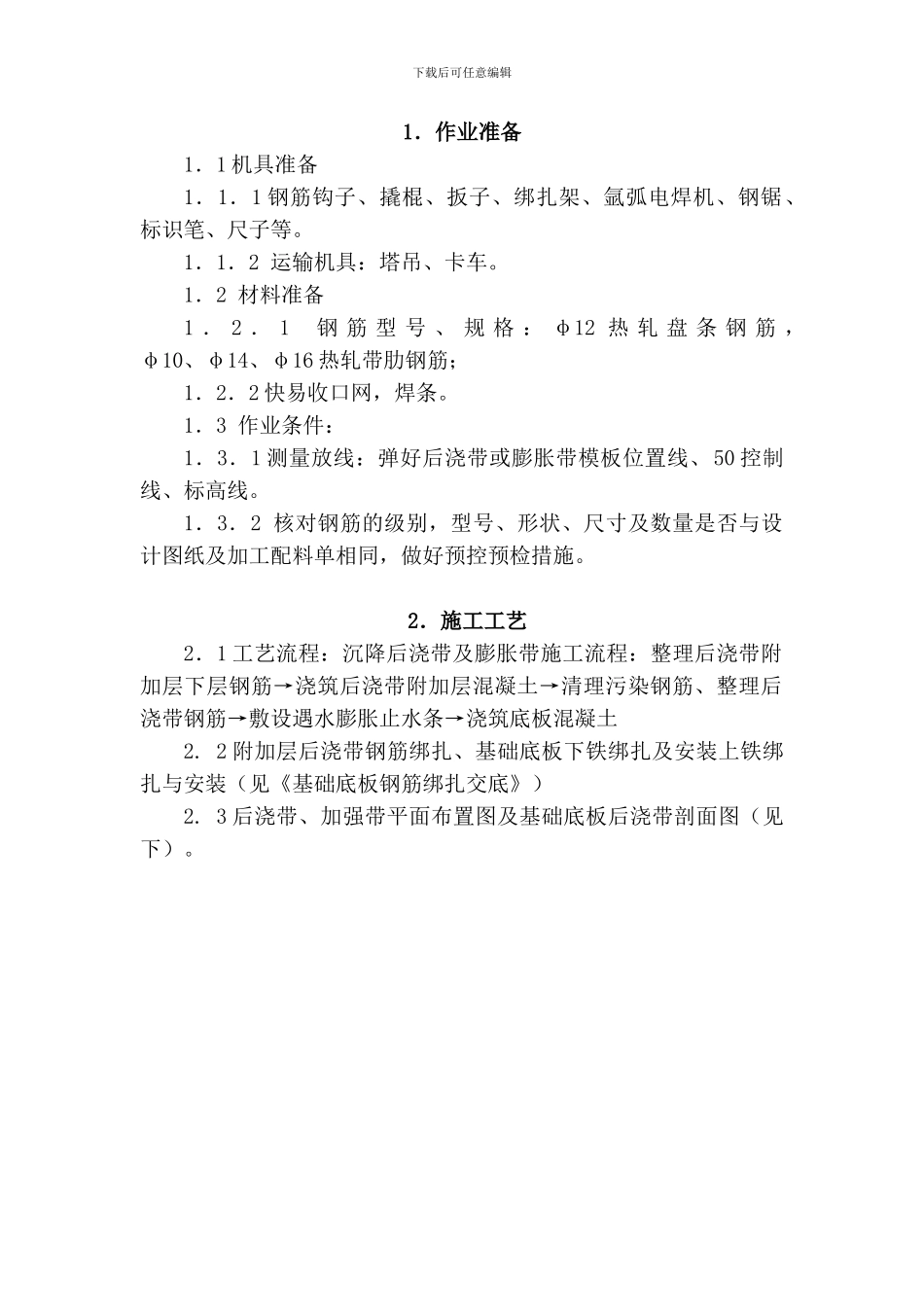

下载后可任意编辑青岛一建集团有限公司中央公园工程底板后浇带施工方案批准:审核:编制:青岛一建集团二分公司二O一二年二月下载后可任意编辑目 次1 作业准备2 施工工艺3 质量要求4 安全注意事项下载后可任意编辑1.作业准备1.1 机具准备1.1.1 钢筋钩子、撬棍、扳子、绑扎架、氩弧电焊机、钢锯、标识笔、尺子等
1.1.2 运输机具:塔吊、卡车
1.2 材料准备1 . 2 . 1 钢 筋 型 号 、 规 格 : φ12 热 轧 盘 条 钢 筋 ,φ10、φ14、φ16 热轧带肋钢筋;1.2.2 快易收口网,焊条
1.3 作业条件:1.3.1 测量放线:弹好后浇带或膨胀带模板位置线、50 控制线、标高线
1.3.2 核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同,做好预控预检措施
2.施工工艺2.1 工艺流程:沉降后浇带及膨胀带施工流程:整理后浇带附加层下层钢筋→浇筑后浇带附加层混凝土→清理污染钢筋、整理后浇带钢筋→敷设遇水膨胀止水条→浇筑底板混凝土2
2 附加层后浇带钢筋绑扎、基础底板下铁绑扎及安装上铁绑扎与安装(见《基础底板钢筋绑扎交底》)2
3 后浇带、加强带平面布置图及基础底板后浇带剖面图(见下)
下载后可任意编辑下载后可任意编辑2.4 快易收口网施工要点2.4.1 快易收口网在底板钢筋绑扎完成后即开始安装
2.4.2 先根据后浇带的尺寸裁锯好合适的收口网模板,收口网搭接处用火烧丝绑扎牢固,绑扎点间距 150mm;绑扎拼接完毕后,下载后可任意编辑在快易收口网背部采纳 φ14 的钢筋棍作垂直支撑间距 600mm,对顶采纳 50×100mm 方木,间距 600mm
根据后浇带位置线固定钢筋支撑,底板钢筋、固定支撑和快易收口网之间用火烧丝绑扎牢固
2.4.3 快易收口网牙口朝向后浇带外侧(即底板一侧)
2.4.4 膨胀带两侧收口网安装与后浇带相同
