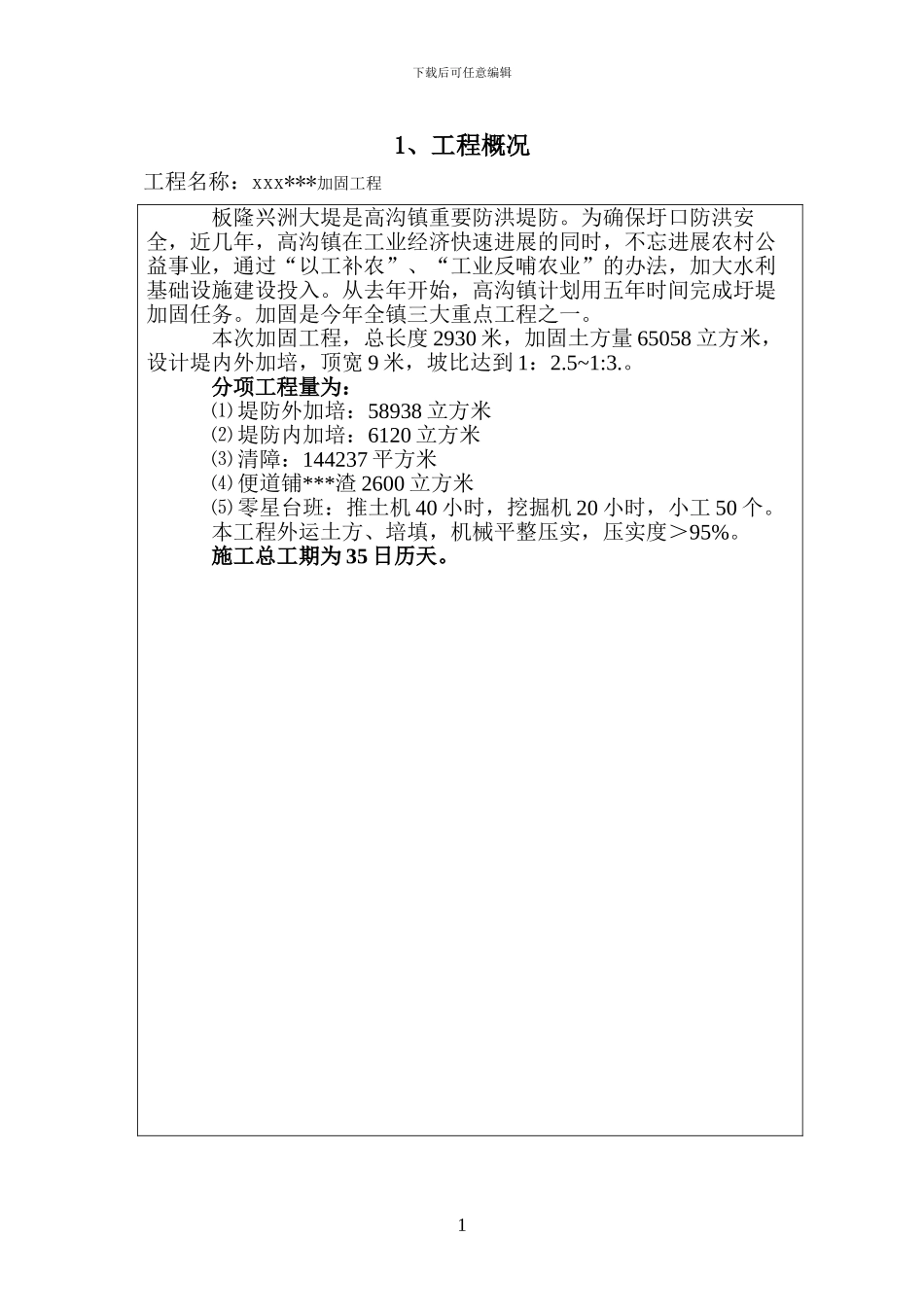

25下载后可任意编辑1、工程概况工程名称:xxx***加固工程板隆兴洲大堤是高沟镇重要防洪堤防
为确保圩口防洪安全,近几年,高沟镇在工业经济快速进展的同时,不忘进展农村公益事业,通过“以工补农”、“工业反哺农业”的办法,加大水利基础设施建设投入
从去年开始,高沟镇计划用五年时
