下载后可任意编辑目 录一、 工程概况…………………………………………………………………2二、 安全目标…………………………………………………………………2三、 塔机设置…………………………………………………………………2四、 塔机安拆…………………………………………………………………3(一) 、资源配置………………………………………………………… 3(二) 、组装……………………………………………………………… 3(三) 、升塔(液压顶升机构)………………………………………… 4(四) 、调试……………………………………………………………… 4(五) 、拆除……………………………………………………………… 4(六) 、附墙装置的按拆原则…………………………………………… 5五、 塔机沉降、垂直度测定及偏差校正……………………………………6六、 塔机操作维修……………………………………………………………6七、 安全措施…………………………………………………………………7八、 塔基计算(采纳 5

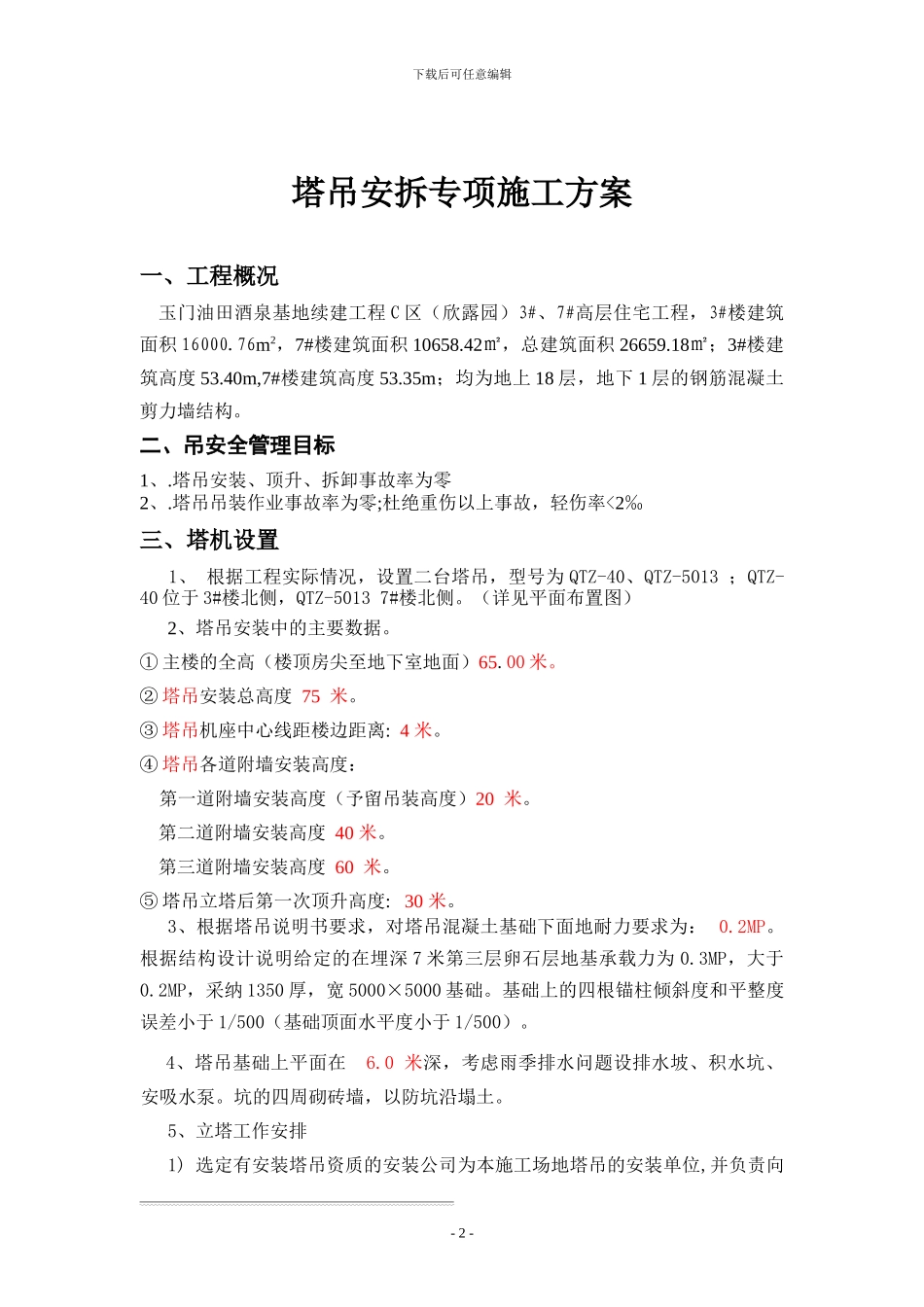

35 的 C30 砼基础)………………… 7九、 塔吊平面布置示意图、基础示意图……………………………………8十、 总平面布置图……………………………………………………………9 - 1 -下载后可任意编辑塔吊安拆专项施工方案一、工程概况 玉门油田酒泉基地续建工程 C 区(欣露园)3#、7#高层住宅工程,3#楼建筑面积 16000
76m2,7#楼建筑面积 10658
42㎡,总建筑面积 26659
18㎡;3#楼建筑高度 53
40m,7#楼建筑高度 53
35m;均为地上 18 层,地下 1 层的钢筋混凝土剪力墙结构
二、吊安全管理目标1、
塔吊安装、顶升、拆卸事故率为零2、
塔吊吊装作业事故率为零;杜绝重伤以上事故,轻伤率
