下载后可任意编辑秦岭路沿线城中村改造工程一区 7#楼塔吊拆除施工方案编制人:审核人:审批人:下载后可任意编辑目录一、 工程概况 …………………………
1二、 准备工作计划……………………1~7三、 拆卸所需的设备工具……………7~8四、 塔吊拆卸程序……………………8~11五、 塔机的拆卸要求及注意事项…

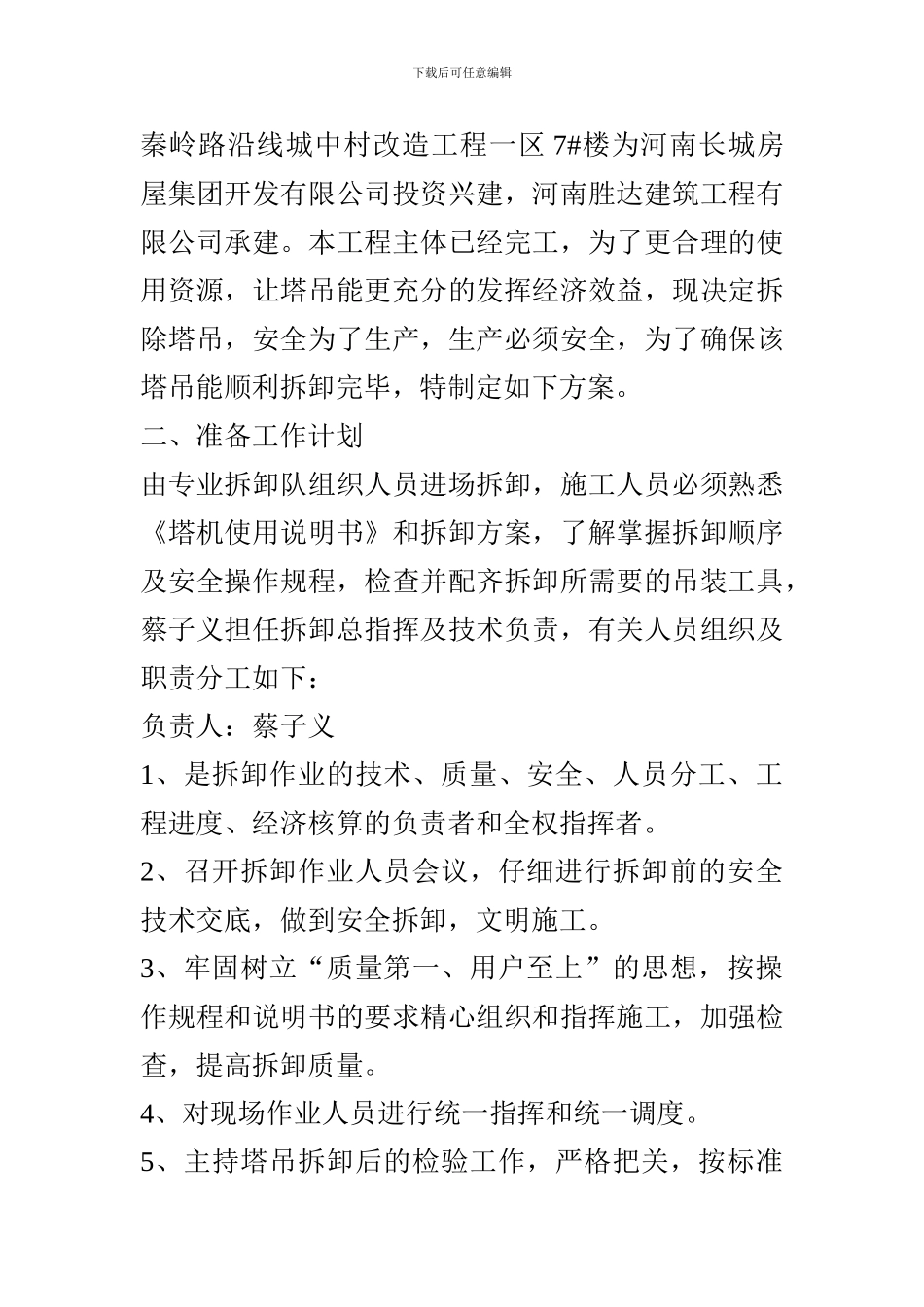

11~13一、工程概况下载后可任意编辑秦岭路沿线城中村改造工程一区 7#楼为河南长城房屋集团开发有限公司投资兴建,河南胜达建筑工程有限公司承建
本工程主体已经完工,为了更合理的使用资源,让塔吊能更充分的发挥经济效益,现决定拆除塔吊,安全为了生产,生产必须安全,为了确保该塔吊能顺利拆卸完毕,特制定如下方案
二、准备工作计划由专业拆卸队组织人员进场拆卸,施工人员必须熟悉《塔机使用说明书》和拆卸方案,了解掌握拆卸顺序及安全操作规程,检查并配齐拆卸所需要的吊装工具,蔡子义担任拆卸总指挥及技术负责,有关人员组织及职责分工如下:负责人:蔡子义1、是拆卸作业的技术、质量、安全、人员分工、工程进度、经济核算的负责者和全权指挥者
2、召开拆卸作业人员会议,仔细进行拆卸前的安全技术交底,做到安全拆卸,文明施工
3、牢固树立“质量第一、用户至上”的思想,按操作规程和说明书的要求精心组织和指挥施工,加强检查,提高拆卸质量
4、对现场作业人员进行统一指挥和统一调度
5、主持塔吊拆卸后的检验工作,严格把关,按标准下载后可任意编辑执行
6、具体负责拆卸过程中对各主要工序的检查和拆卸后保养工作,并做好各项记录;负责对作业人员做好拆卸前的技术交底和拆卸过程中对关键工序的重复交底工作
7、检查、监督作业人员严格根据拆卸工艺程序和技术要求实施拆卸,禁止违章作业
8、对发现的质量问题,提出整改方案并组织实施,及时消除隐患,确保拆卸质量与安全
安全员:王俊召1、具体负责拆卸全过程的安全工作
2、检查督促安全
