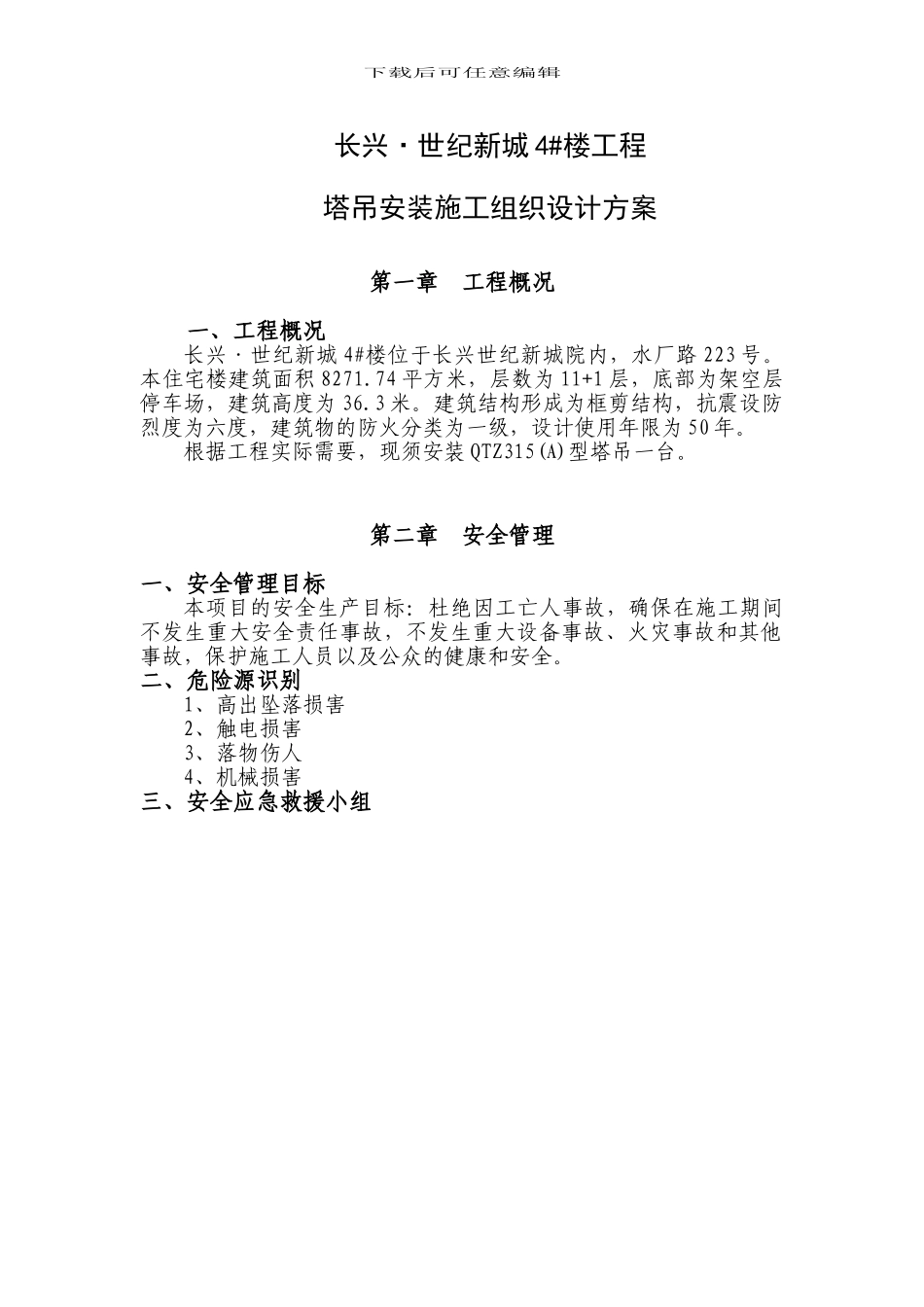

下载后可任意编辑长兴·世纪新城 4#楼工程塔吊安装施工组织设计方案第一章 工程概况一、工程概况长兴·世纪新城 4#楼位于长兴世纪新城院内,水厂路 223 号。本住宅楼建筑面积 8271.74 平方米,层数为 11+1 层,底部为架空层停车场,建筑高度为 36.3 米。建筑结构形成为框剪结构,抗震设防烈度为六度,建筑物的防火分类为一级,设计使用年限为 50 年。根据工程实际需要,现须安装 QTZ315(A)型塔吊一台。第二章 安全管理一、安全管理目标本项目的安全生产目标:杜绝因工亡人事故,确保在施工期间不发生重大安全责任事故,不发生重大设备事故、火灾事故和其他事故,保护施工人员以及公众的健康和安全。二、危险源识别1、高出坠落损害2、触电损害3、落物伤人4、机械损害三、安全应急救援小组下载后可任意编辑第三章 塔吊安装一、塔吊分布情况塔吊位置计划布局在 4#楼的 8-12 轴之间,能覆盖整个施工现场,满足垂直运输的需要。二、塔吊基础采纳钢筋混凝土基础,基础尺寸宽为 5700mm×5700mm,高1200mm,塔吊基础开挖至漂石层,符合塔吊基础地耐力不小于0.2Mpa 的承载力要求三、安装所需设备:(1)汽车起重机 1 台。(2)千斤顶 1 台。(3)经纬仪、水准仪各 1 台。(4)测地摇表 1 台。(5)套筒板手 1 套。(6)万能电表一个。四、安装要求及顺序塔吊基础采纳 C30 高标号砼。为加快施工进度,塔吊基础先施工,塔吊安装必须待塔吊基础砼强度直到 80%之后才能进行。安装时,先将加强标准节安装在塔身底部,然后再安装塔吊及塔冒,平衡臂和起重臂则在施工现场地面分别拼装好进行起吊组装,其安装程序为:加强标准节→外套架→回转轴承→塔冒→平衡臂→接通电源→调试→附拉支架,上部标准节在整机安装完成后,可自行顶升安装。附拉支架固定时应调整好塔吊,其垂直偏差不大于 1%,且不大于 5cm,(用经纬仪、水准仪观测垂直度)安装要点及顺序厂家提供的安装说明书。当塔吊安装完毕,经调试运转正常后,应仔细全面地检查一遍,并由公司动力设备科、安全科组织验收,合格后方准投入使用。五、塔吊安装负责人职务负责人姓名工作职责施工现场应急小组组长薛 军主持施工现场全面工作施工现场应急小组副组长龙德干、何义学负责组织应急救援协调指挥工作应急小组成员吴清林、向远杰、黄维华、唐开平、宋雪珍、谢发明、梅艳、邹金学、张学文、胡民国负责应急救援实施工作下载后可任意编辑1、准备熟读说明书,以便正确迅速...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

塔吊安装施工方案及安装单位方案

阳光书坊+ 关注
实名认证
内容提供者

阳光书坊,传播未来

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
