下载后可任意编辑淮安绿地世纪城二期 D 区工程1#~6#QTZ50、QTZ63 塔式起重机搭拆施工方案一、建筑物场地情况及塔吊定位:本工程为上海绿地集团淮安置业有限公司开发的淮安绿地世纪城二期D区工程住宅小区,建筑物138#楼、139#楼、133#楼地面以上27层,地下室一层,平屋面
主体建筑最大高度83
建筑物130#楼、129#楼、128#楼地面以上24层,地下室一层,平屋面
主体建筑最大高度75m
楼与楼之间有地下车库及人防,考虑工程施工进度及节约施工成本为原则,故每栋楼设置一台塔吊,138#楼、139#楼塔吊设置在建筑物的北面
130#楼、129#楼、128#塔吊设置在建筑物的南面
133#楼塔吊设置在建筑物的东面,其中138#楼用QTZ63T,其他用QTZ50
因133#楼位置在地下室人防范围内,故塔吊基础根据人防地下室筏板基础的标高进行埋深
因所有建筑物高度都超过塔机本身的独立高度,塔吊基础的定位要考虑到附墙的安装(塔身中心到建筑物墙面 3
5m,在墙面上有用来安装附墙受力点的位置)
塔机附着装置第一道安装在23米处,以后上部每15米安装一道,到最上部一道附着装置到吊臂小于等于25米
塔 吊 标 准 节 节 边 距 离 建 筑 物 轴 线 ( 根 据 建 筑 物 构 造 不 同 ) 为3
1#、2#、3#塔机分别为 138#、139#、133#楼施工作业,4#、5#、6#塔机分别为 130#楼、129#楼、128#施工作业,塔吊搭设提升高度为 40m(独立高度),采纳附着装置塔机最大高度 120m
塔机能满足施工及安全要求
1~6#塔机吊臂因相互高低错开,在选择塔机安装位置时应首先考虑到塔机的安装和拆卸方便(塔身有踏步的 一面应与建筑物垂直),再考虑塔机的最大使用效率

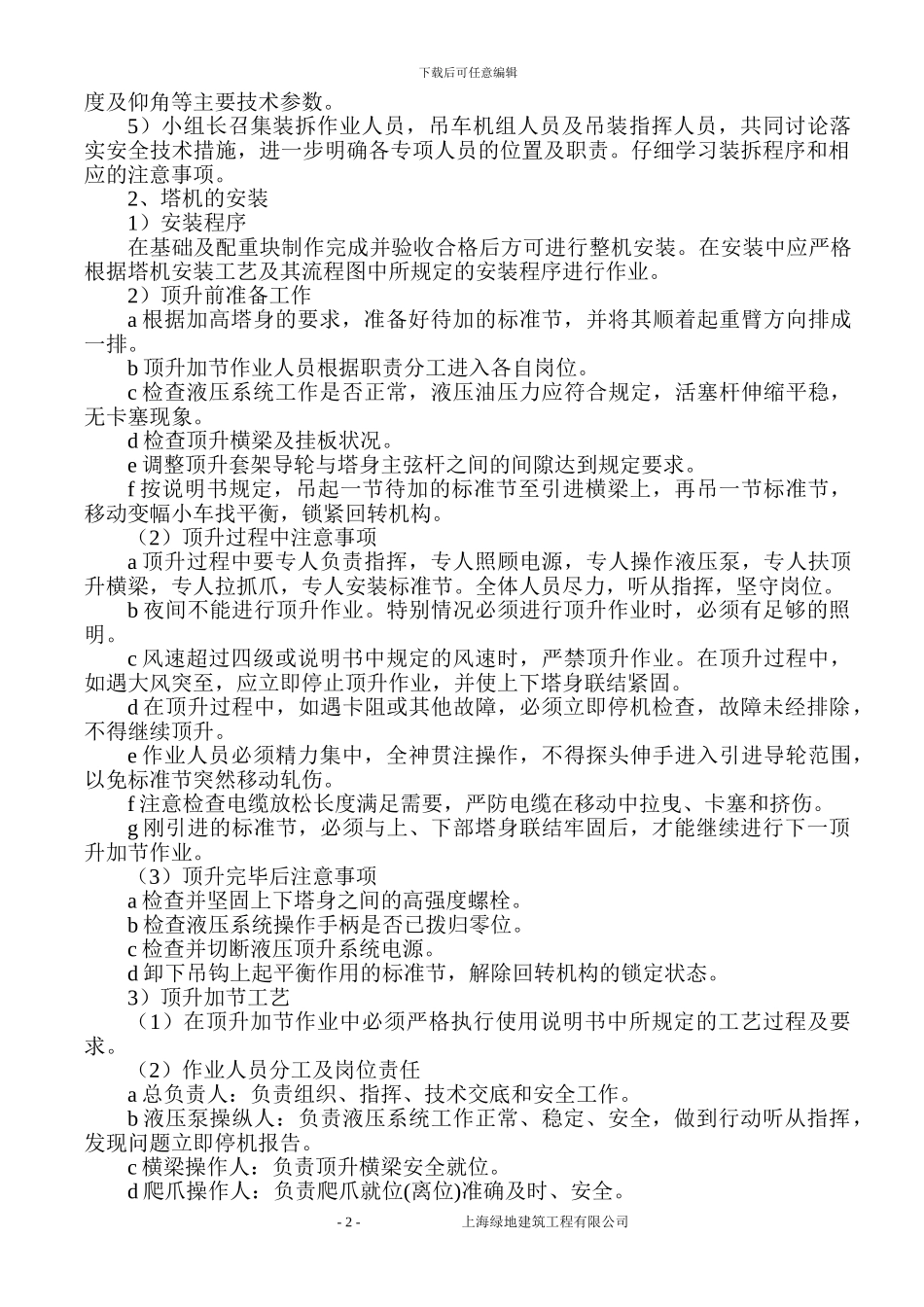

二、了解装拆塔机的技术性能是否与说明书相符合以及有需作检修的工作

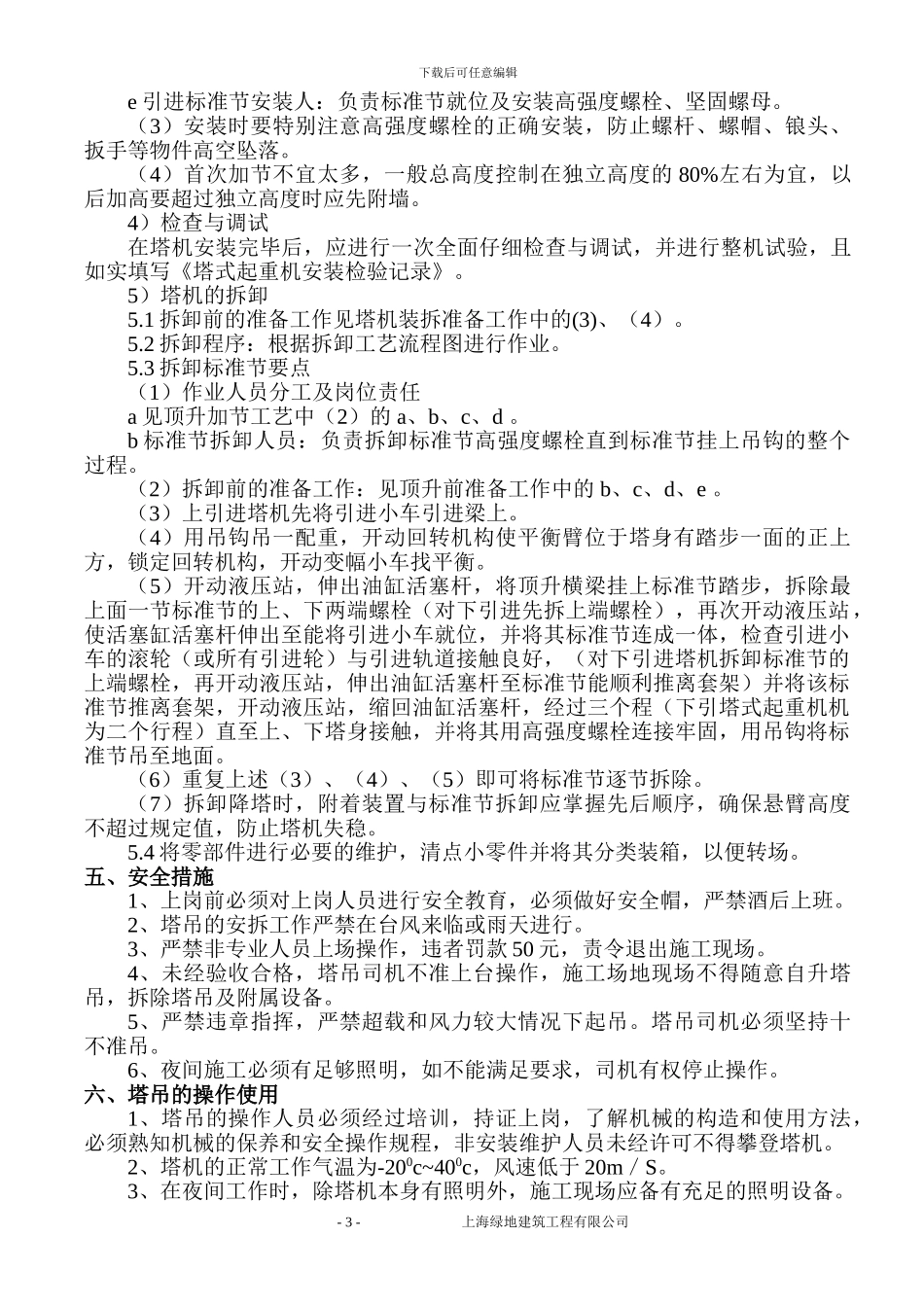

1、塔机装拆前有
