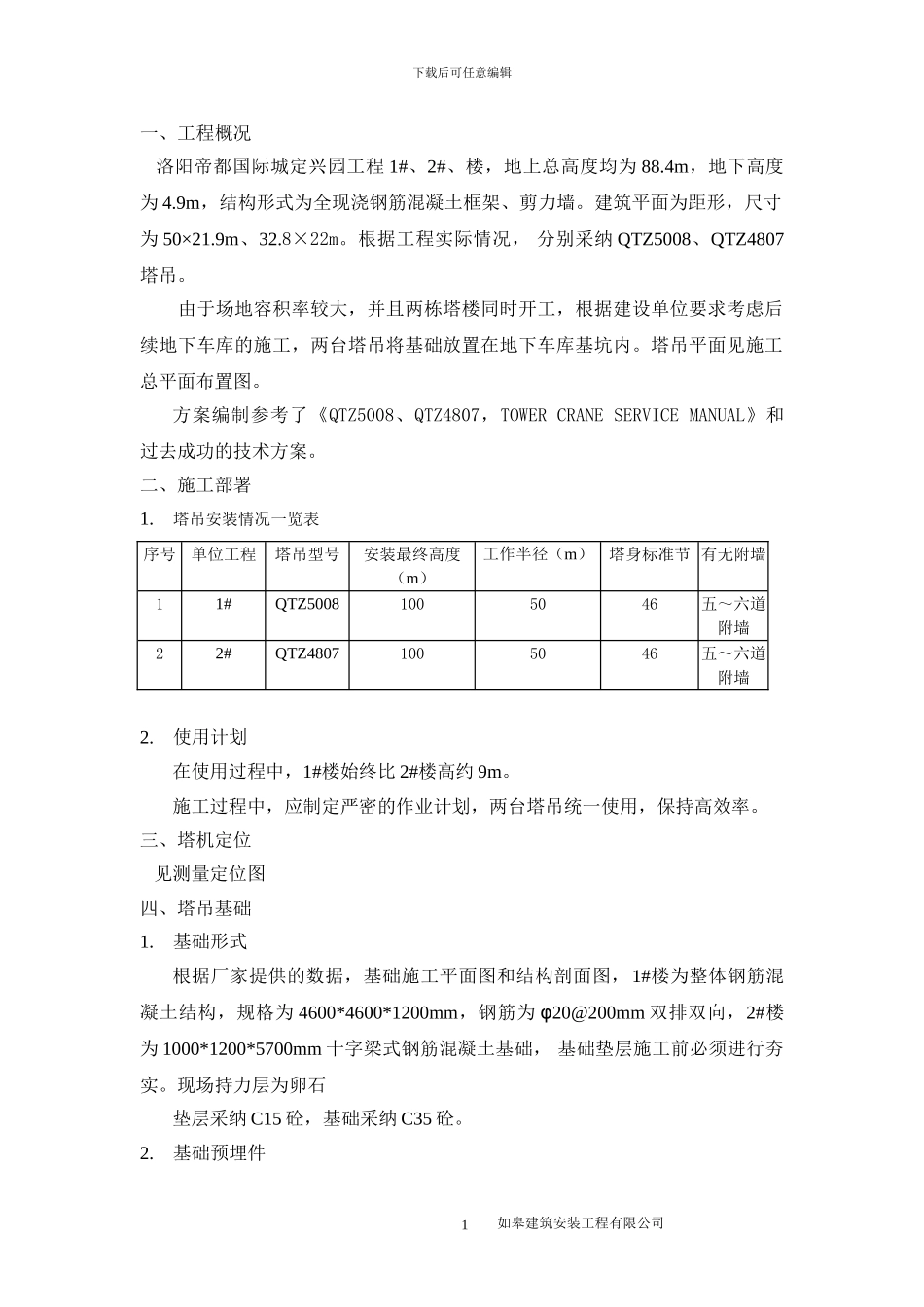

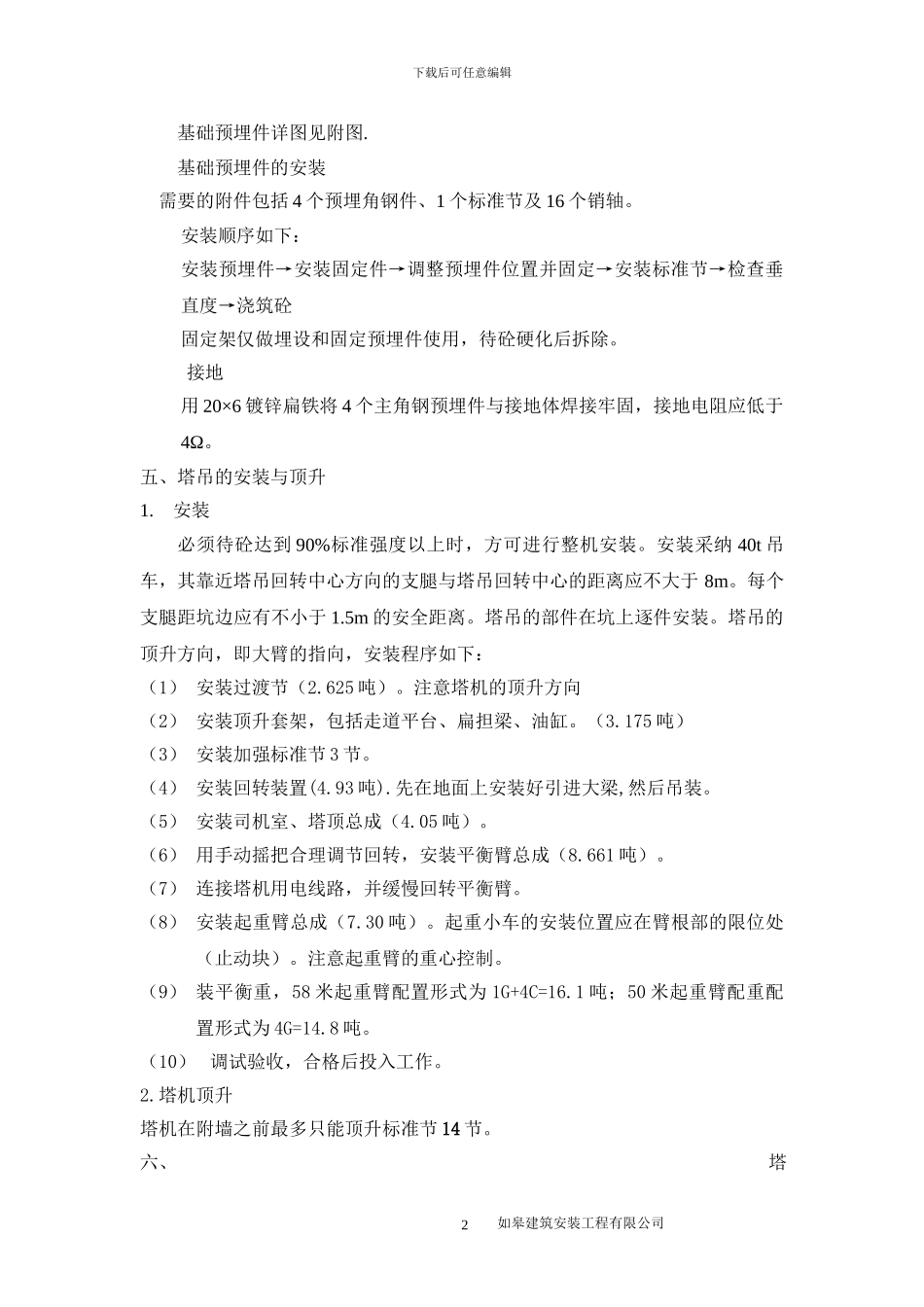

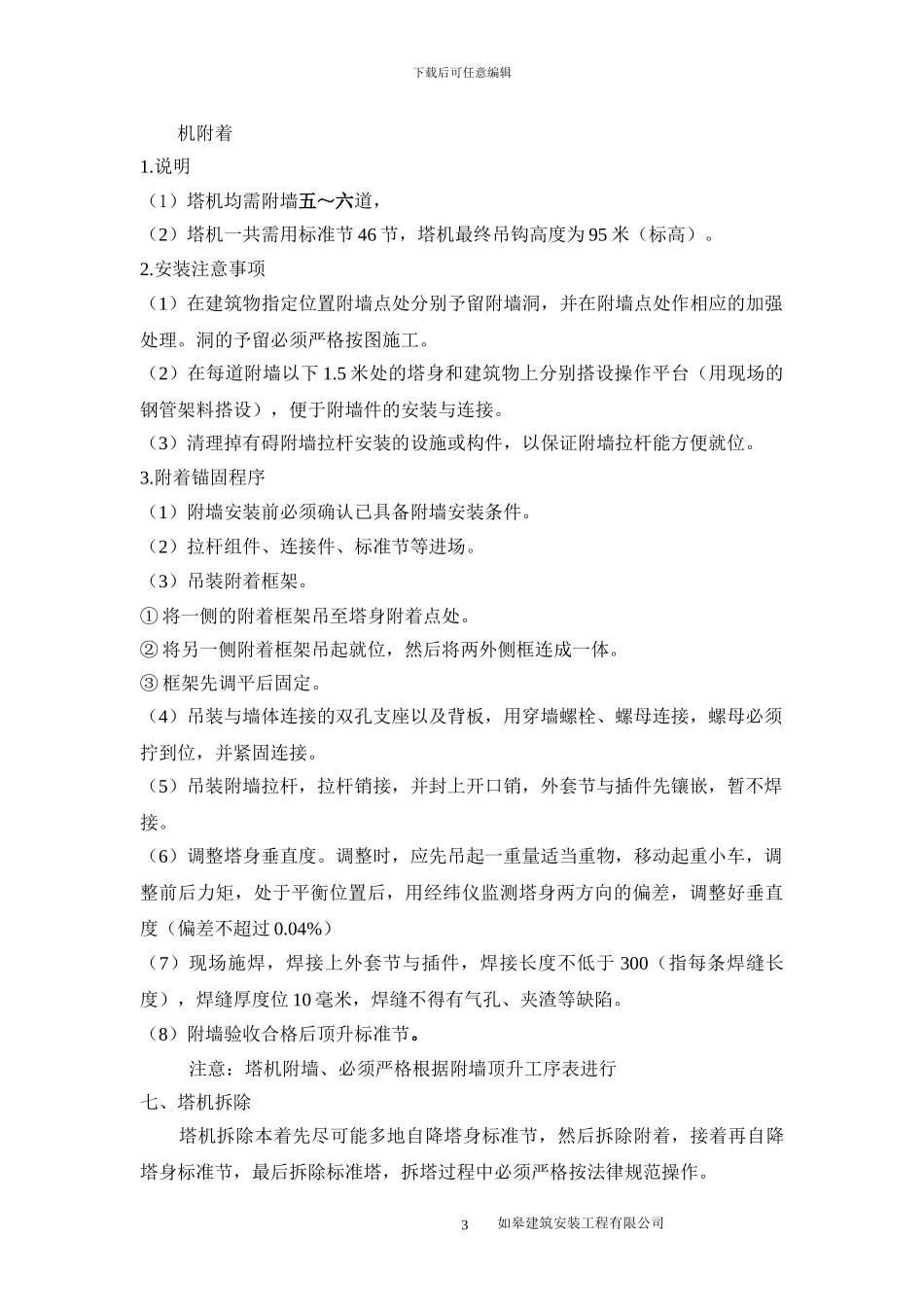

下载后可任意编辑一、工程概况 洛阳帝都国际城定兴园工程 1#、2#、楼,地上总高度均为 88.4m,地下高度为 4.9m,结构形式为全现浇钢筋混凝土框架、剪力墙。建筑平面为距形,尺寸为 50×21.9m、32.8×22m。根据工程实际情况, 分别采纳 QTZ5008、QTZ4807塔吊。 由于场地容积率较大,并且两栋塔楼同时开工,根据建设单位要求考虑后续地下车库的施工,两台塔吊将基础放置在地下车库基坑内。塔吊平面见施工总平面布置图。方案编制参考了《QTZ5008、QTZ4807,TOWER CRANE SERVICE MANUAL》和过去成功的技术方案。二、施工部署1.塔吊安装情况一览表序号单位工程塔吊型号安装最终高度(m)工作半径(m)塔身标准节 有无附墙11#QTZ50081005046五~六道附墙22#QTZ48071005046五~六道附墙2.使用计划在使用过程中,1#楼始终比 2#楼高约 9m。施工过程中,应制定严密的作业计划,两台塔吊统一使用,保持高效率。三、塔机定位 见测量定位图 四、塔吊基础1.基础形式根据厂家提供的数据,基础施工平面图和结构剖面图,1#楼为整体钢筋混凝土结构,规格为 4600*4600*1200mm,钢筋为 φ20@200mm 双排双向,2#楼为 1000*1200*5700mm 十字梁式钢筋混凝土基础, 基础垫层施工前必须进行夯实。现场持力层为卵石垫层采纳 C15 砼,基础采纳 C35 砼。2.基础预埋件 如皋建筑安装工程有限公司 1下载后可任意编辑基础预埋件详图见附图.基础预埋件的安装 需要的附件包括 4 个预埋角钢件、1 个标准节及 16 个销轴。安装顺序如下:安装预埋件→安装固定件→调整预埋件位置并固定→安装标准节→检查垂直度→浇筑砼固定架仅做埋设和固定预埋件使用,待砼硬化后拆除。接地用 20×6 镀锌扁铁将 4 个主角钢预埋件与接地体焊接牢固,接地电阻应低于4Ω。五、塔吊的安装与顶升1.安装必须待砼达到 90%标准强度以上时,方可进行整机安装。安装采纳 40t 吊车,其靠近塔吊回转中心方向的支腿与塔吊回转中心的距离应不大于 8m。每个支腿距坑边应有不小于 1.5m 的安全距离。塔吊的部件在坑上逐件安装。塔吊的顶升方向,即大臂的指向,安装程序如下:(1) 安装过渡节(2.625 吨)。注意塔机的顶升方向(2) 安装顶升套架,包括走道平台、扁担梁、油缸。(3.175 吨)(3) 安装加强标准节 3 节。(4) 安装回转装置(4.93 吨).先在地面上安装好引进大梁,然后吊装。(5) 安装司机室、塔顶总成(4.05 吨)。(6) 用手动摇把合理调节回转...
