下载后可任意编辑塔吊安装与拆除施工方案一、工程概况本工程建设单位为由志丹县房产管理所,志丹县宏源建筑工程公司承建的志丹县杨庄科公租房二期一标 3#楼工程
由深圳市物业国际设计有限工程设计,延安恒兴监理工程有限公司监理
其建筑面积为 7329
4㎡,建筑层数为地上十五层,无地下室,建筑高度为 42
建筑结构类型为剪力墙结构
设计使用年限为50 年
抗震设防烈度为 6 度
耐火等级为二级
工程使用机械塔吊为 QTZ40 型
二、安装前准备工作1、机型说明:塔机型号 QTZ40,生产厂家:山东乳建,额定起重力矩 250 千牛米,最大工作幅度 30M,最小工作幅度 2M,最大起重量 25 千牛,最小起重重量 8 千牛
2、安装塔吊组织机构:1)现场总负责人:王雪春2)作业技术负责人: 折树峰3)机械负责人:祈潘虎 4)电气负责人:韩明5)安全负责人:王军民6)作业总指挥: 3、人员安排:装拆起重工:4-6 名,负责塔机组装,机械结构调整

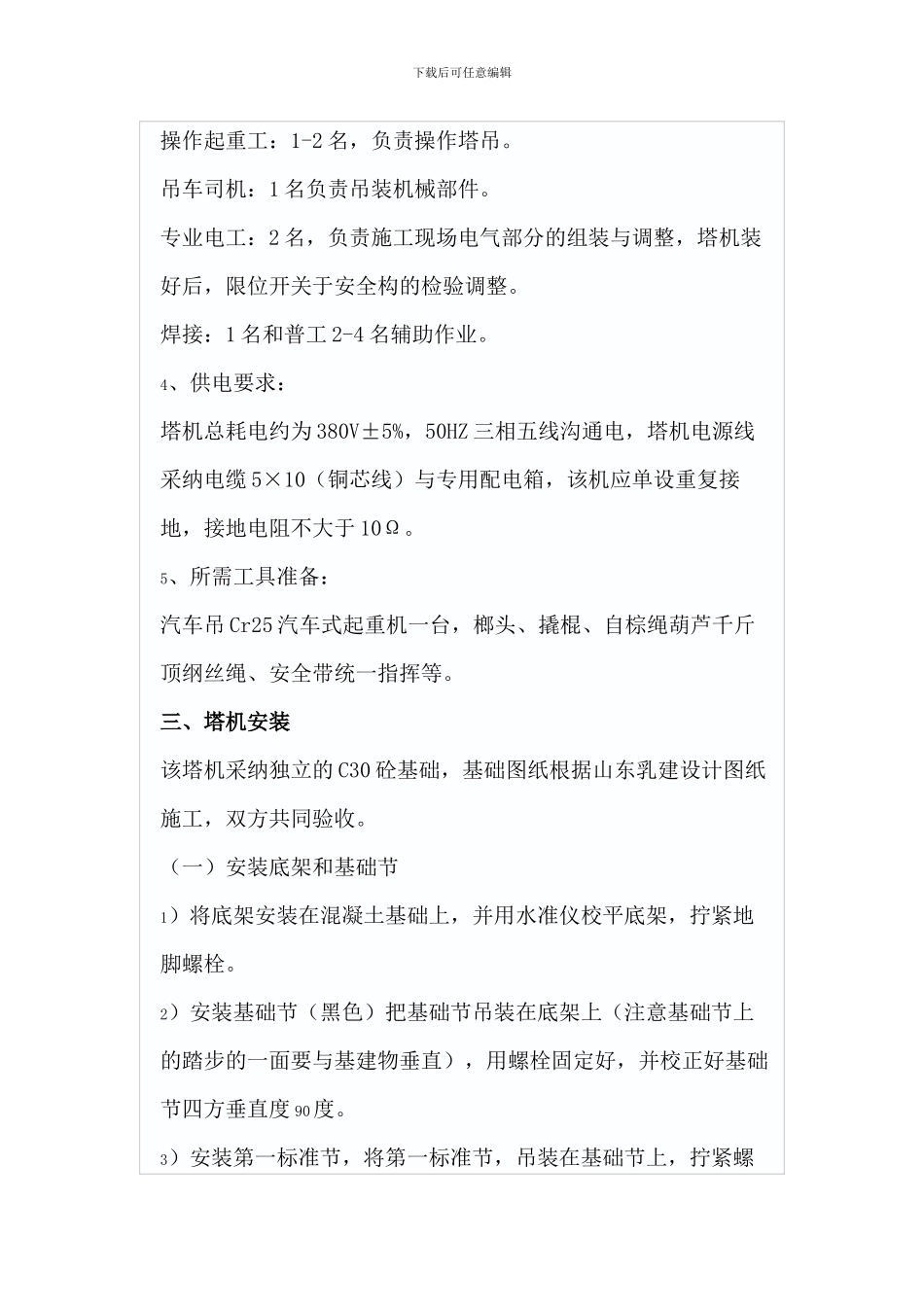

下载后可任意编辑操作起重工:1-2 名,负责操作塔吊
吊车司机:1 名负责吊装机械部件
专业电工:2 名,负责施工现场电气部分的组装与调整,塔机装好后,限位开关于安全构的检验调整
焊接:1 名和普工 2-4 名辅助作业
4、供电要求:塔机总耗电约为 380V±5%,50HZ 三相五线沟通电,塔机电源线采纳电缆 5×10(铜芯线)与专用配电箱,该机应单设重复接地,接地电阻不大于 10Ω
5、所需工具准备:汽车吊 Cr25 汽车式起重机一台,榔头、撬棍、自棕绳葫芦千斤顶纲丝绳、安全带统一指挥等
三、塔机安装该塔机采纳独立的 C30 砼基础,基础图纸根据山东乳建设计图纸施工,双方共同验收
(一)安装底架和基础节1)将底架安装在混凝土基础上,并用水准仪校平底架,拧紧地脚螺栓
2)安装基础节(黑色)把基础节吊装在底架上(注意基础节上的踏步的一面要与基
