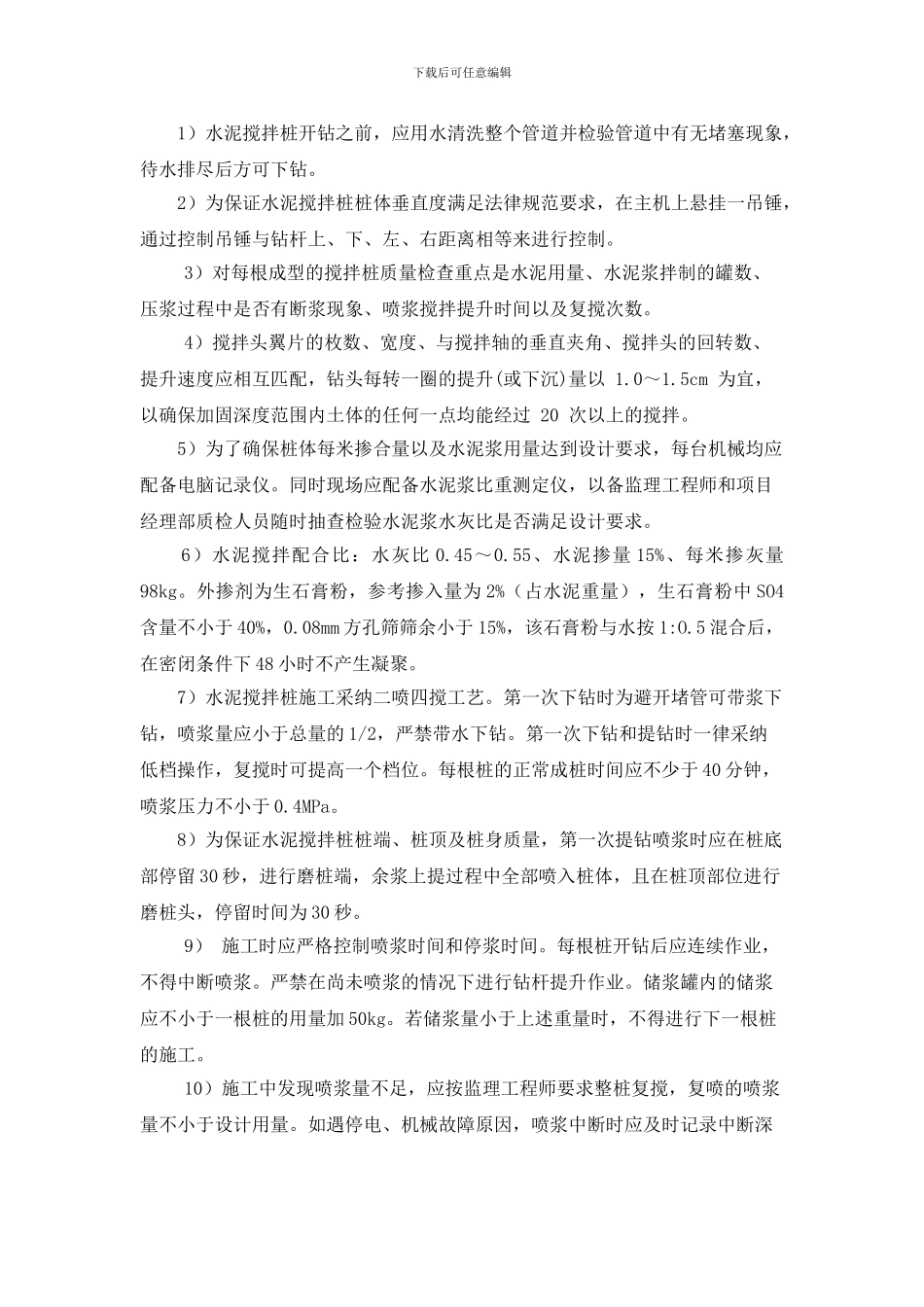

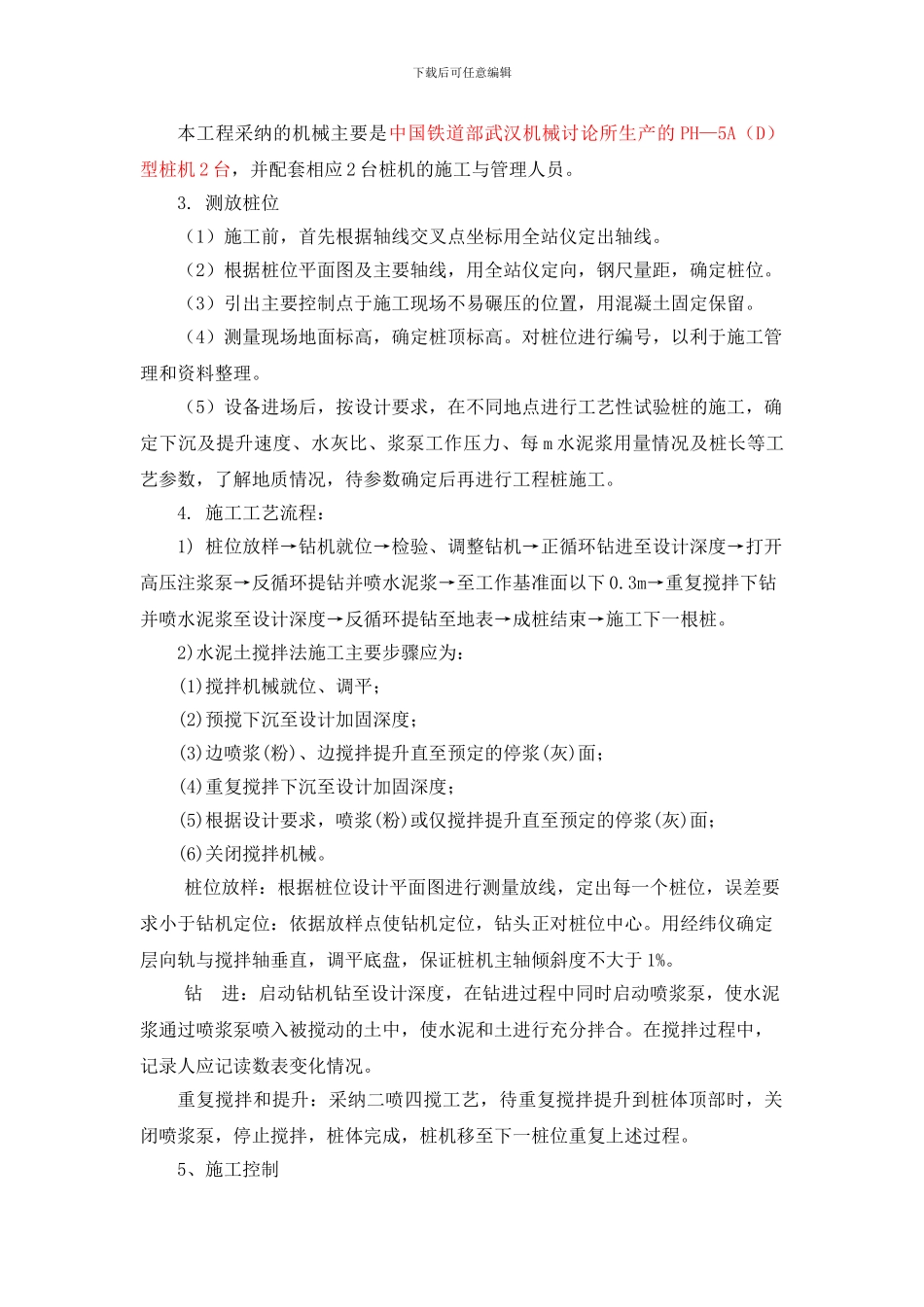

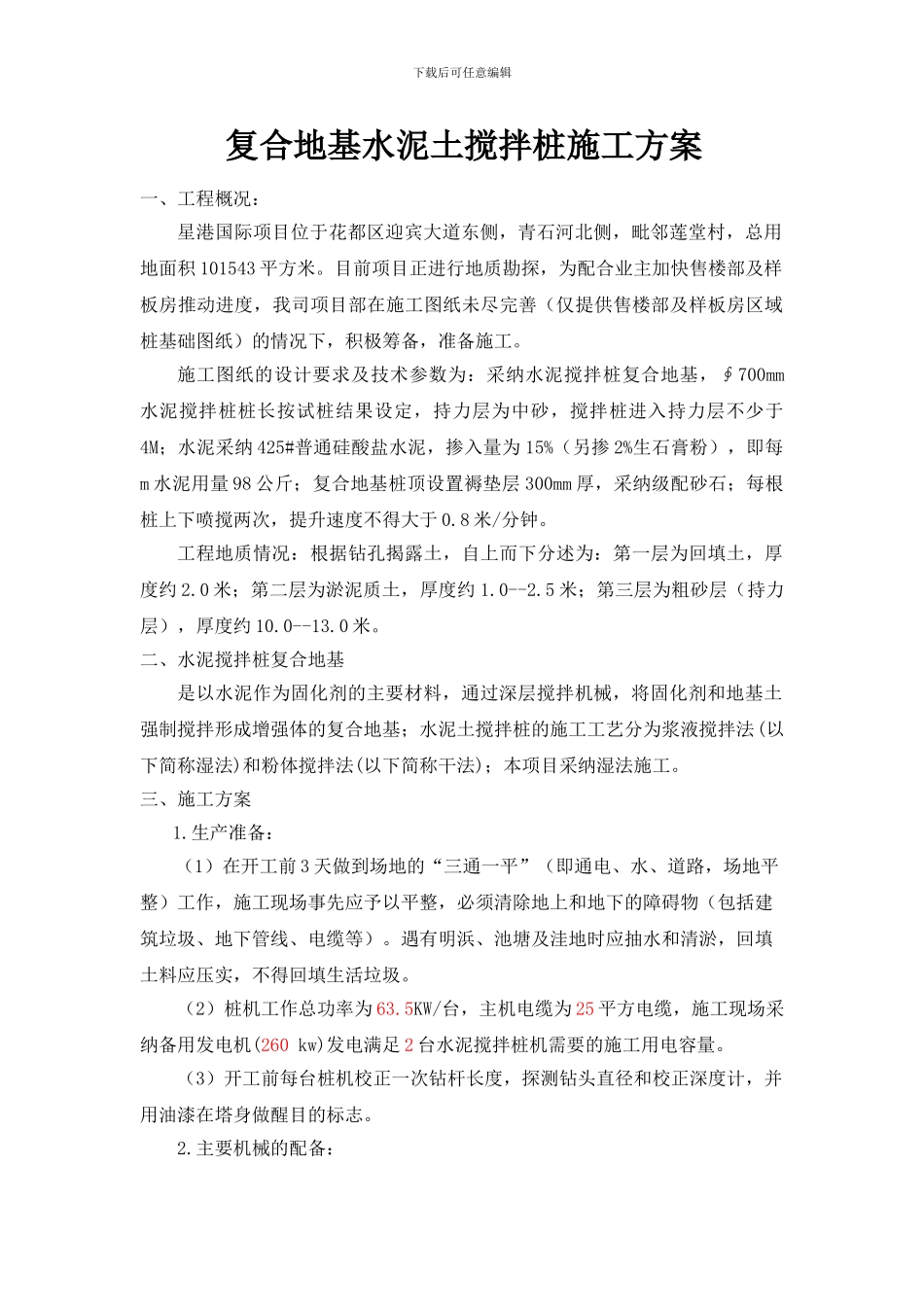

下载后可任意编辑复合地基水泥土搅拌桩施工方案一、工程概况:星港国际项目位于花都区迎宾大道东侧,青石河北侧,毗邻莲堂村,总用地面积 101543 平方米。目前项目正进行地质勘探,为配合业主加快售楼部及样板房推动进度,我司项目部在施工图纸未尽完善(仅提供售楼部及样板房区域桩基础图纸)的情况下,积极筹备,准备施工。施工图纸的设计要求及技术参数为:采纳水泥搅拌桩复合地基,∮700mm水泥搅拌桩桩长按试桩结果设定,持力层为中砂,搅拌桩进入持力层不少于4M;水泥采纳 425#普通硅酸盐水泥,掺入量为 15%(另掺 2%生石膏粉),即每m 水泥用量 98 公斤;复合地基桩顶设置褥垫层 300mm 厚,采纳级配砂石;每根桩上下喷搅两次,提升速度不得大于 0.8 米/分钟。工程地质情况:根据钻孔揭露土,自上而下分述为:第一层为回填土,厚度约 2.0 米;第二层为淤泥质土,厚度约 1.0--2.5 米;第三层为粗砂层(持力层),厚度约 10.0--13.0 米。二、水泥搅拌桩复合地基是以水泥作为固化剂的主要材料,通过深层搅拌机械,将固化剂和地基土强制搅拌形成增强体的复合地基;水泥土搅拌桩的施工工艺分为浆液搅拌法(以下简称湿法)和粉体搅拌法(以下简称干法);本项目采纳湿法施工。三、施工方案1.生产准备:(1)在开工前 3 天做到场地的“三通一平”(即通电、水、道路,场地平整)工作,施工现场事先应予以平整,必须清除地上和地下的障碍物(包括建筑垃圾、地下管线、电缆等)。遇有明浜、池塘及洼地时应抽水和清淤,回填土料应压实,不得回填生活垃圾。(2)桩机工作总功率为 63.5KW/台,主机电缆为 25 平方电缆,施工现场采纳备用发电机(260 kw)发电满足 2 台水泥搅拌桩机需要的施工用电容量。 (3)开工前每台桩机校正一次钻杆长度,探测钻头直径和校正深度计,并用油漆在塔身做醒目的标志。2.主要机械的配备:下载后可任意编辑本工程采纳的机械主要是中国铁道部武汉机械讨论所生产的 PH—5A(D)型桩机 2 台,并配套相应 2 台桩机的施工与管理人员。3. 测放桩位(1)施工前,首先根据轴线交叉点坐标用全站仪定出轴线。(2)根据桩位平面图及主要轴线,用全站仪定向,钢尺量距,确定桩位。(3)引出主要控制点于施工现场不易碾压的位置,用混凝土固定保留。(4)测量现场地面标高,确定桩顶标高。对桩位进行编号,以利于施工管理和资料整理。(5)设备进场后,按设计要求,在不同地点进行工艺性试验桩的施工,确定下...
