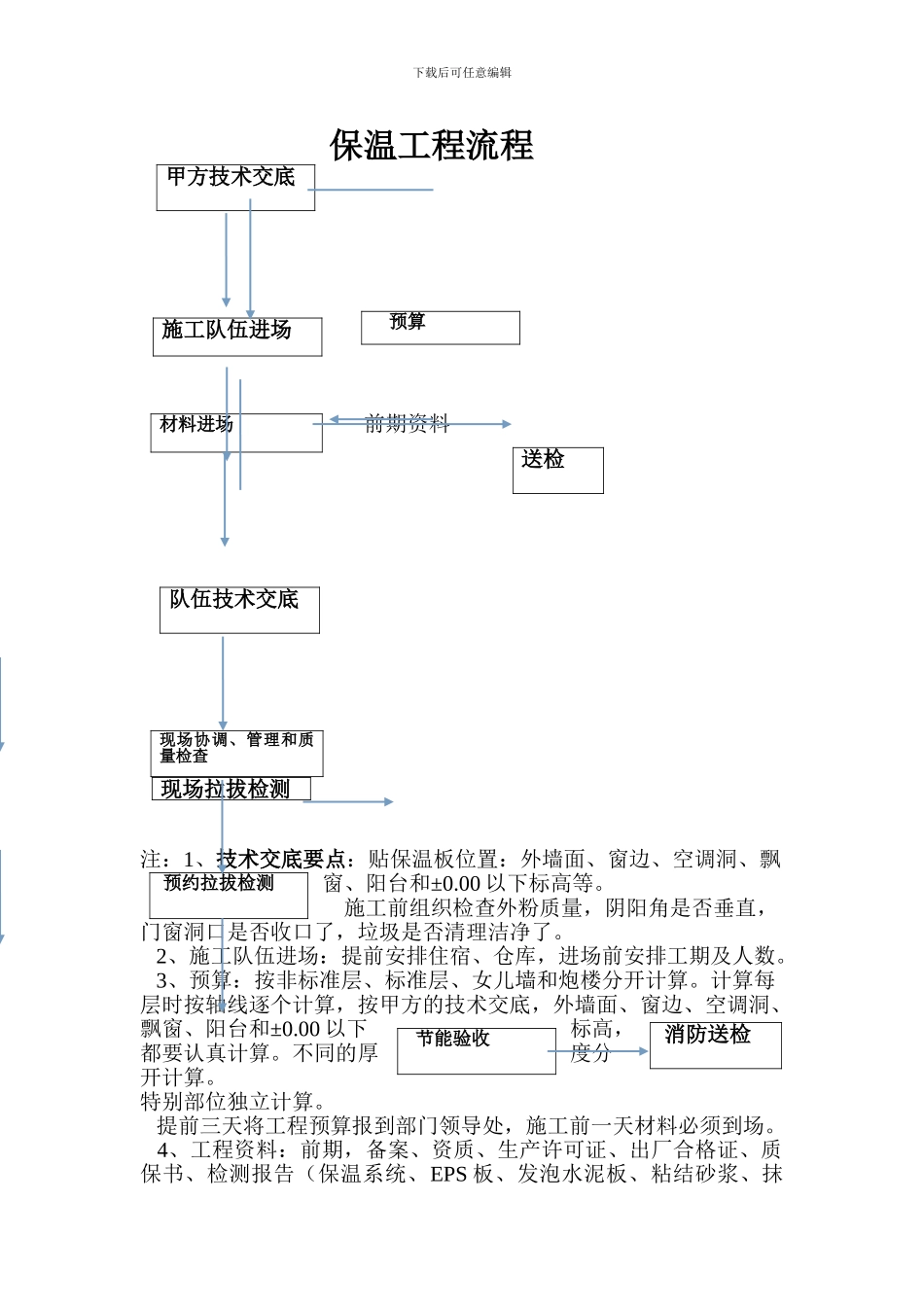

下载后可任意编辑 保温工程流程 前期资料 注:1、技术交底要点:贴保温板位置:外墙面、窗边、空调洞、飘窗、阳台和±0
00 以下标高等
施工前组织检查外粉质量,阴阳角是否垂直,门窗洞口是否收口了,垃圾是否清理洁净了
2、施工队伍进场:提前安排住宿、仓库,进场前安排工期及人数
3、预算:按非标准层、标准层、女儿墙和炮楼分开计算
计算每层时按轴线逐个计算,按甲方的技术交底,外墙面、窗边、空调洞、飘窗、阳台和±0
00 以下标高,都要认真计算
不同的厚度分开计算
特别部位独立计算
提前三天将工程预算报到部门领导处,施工前一天材料必须到场

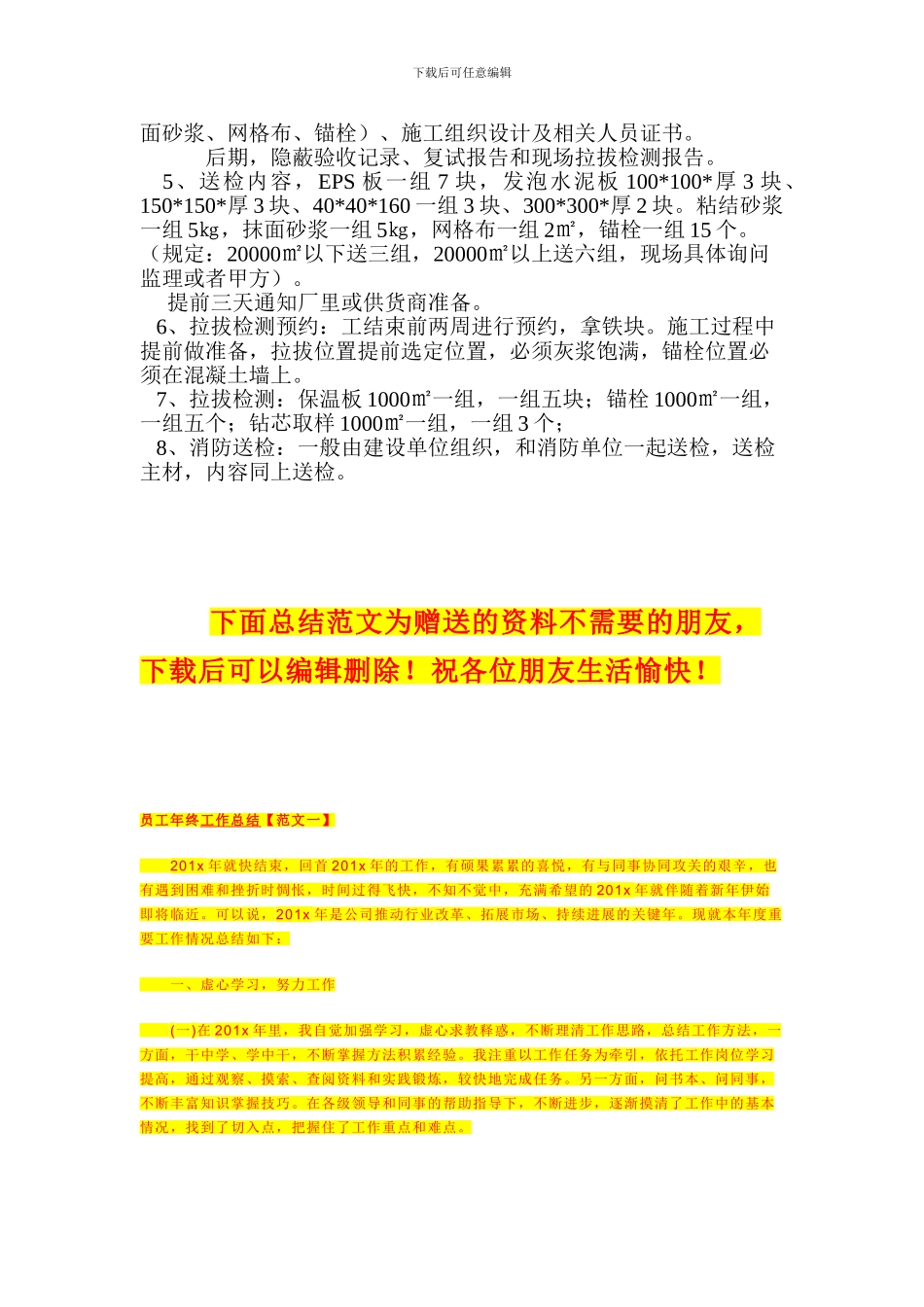

4、工程资料:前期,备案、资质、生产许可证、出厂合格证、质保书、检测报告(保温系统、EPS 板、发泡水泥板、粘结砂浆、抹甲方技术交底施工队伍进场 预算送检材料进场队伍技术交底现场协调、管理和质量检查 预约拉拔检测现场拉拔检测 节能验收 消防送检下载后可任意编辑面砂浆、网格布、锚栓)、施工组织设计及相关人员证书
后期,隐蔽验收记录、复试报告和现场拉拔检测报告
5、送检内容,EPS 板一组 7 块,发泡水泥板 100*100*厚 3 块、150*150*厚 3 块、40*40*160 一组 3 块、300*300*厚 2 块
粘结砂浆一组 5㎏,抹面砂浆一组 5㎏,网格布一组 2㎡,锚栓一组 15 个
(规定:20000㎡以下送三组,20000㎡以上送六组,现场具体询问监理或者甲方)
提前三天通知厂里或供货商准备
6、拉拔检测预约:工结束前两周进行预约,拿铁块
施工过程中提前做准备,拉拔位置提前选定位置,必须灰浆饱满,锚栓位置必须在混凝土墙上
7、拉拔检测:保温板 1000㎡一组,一组五块;锚栓 1000㎡一组,一组五个;钻芯取样 1000㎡一组,一组 3 个; 8、消防送检:一般由建设单位组织,和消防单位一起送检,送检主材,内容
