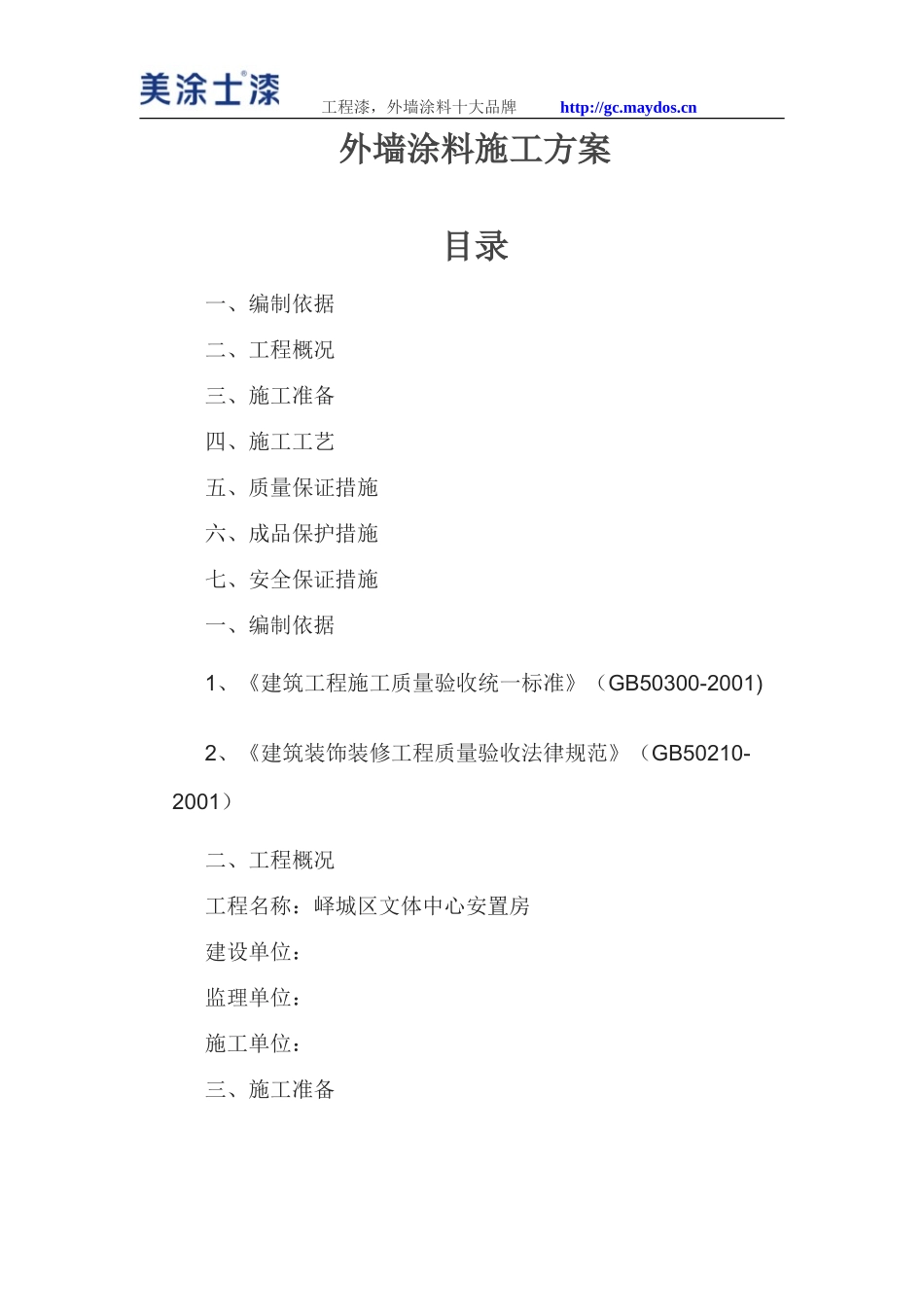

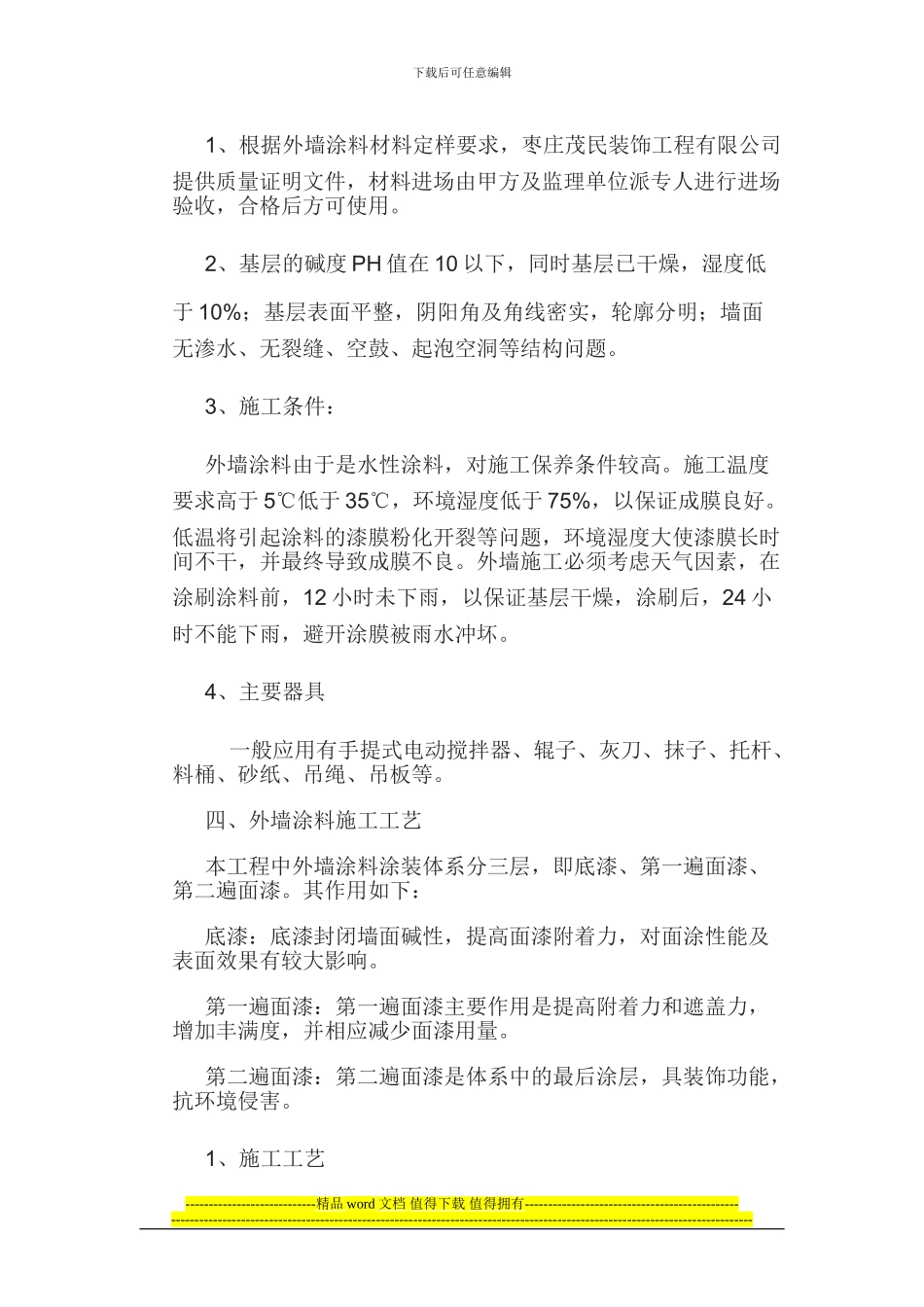

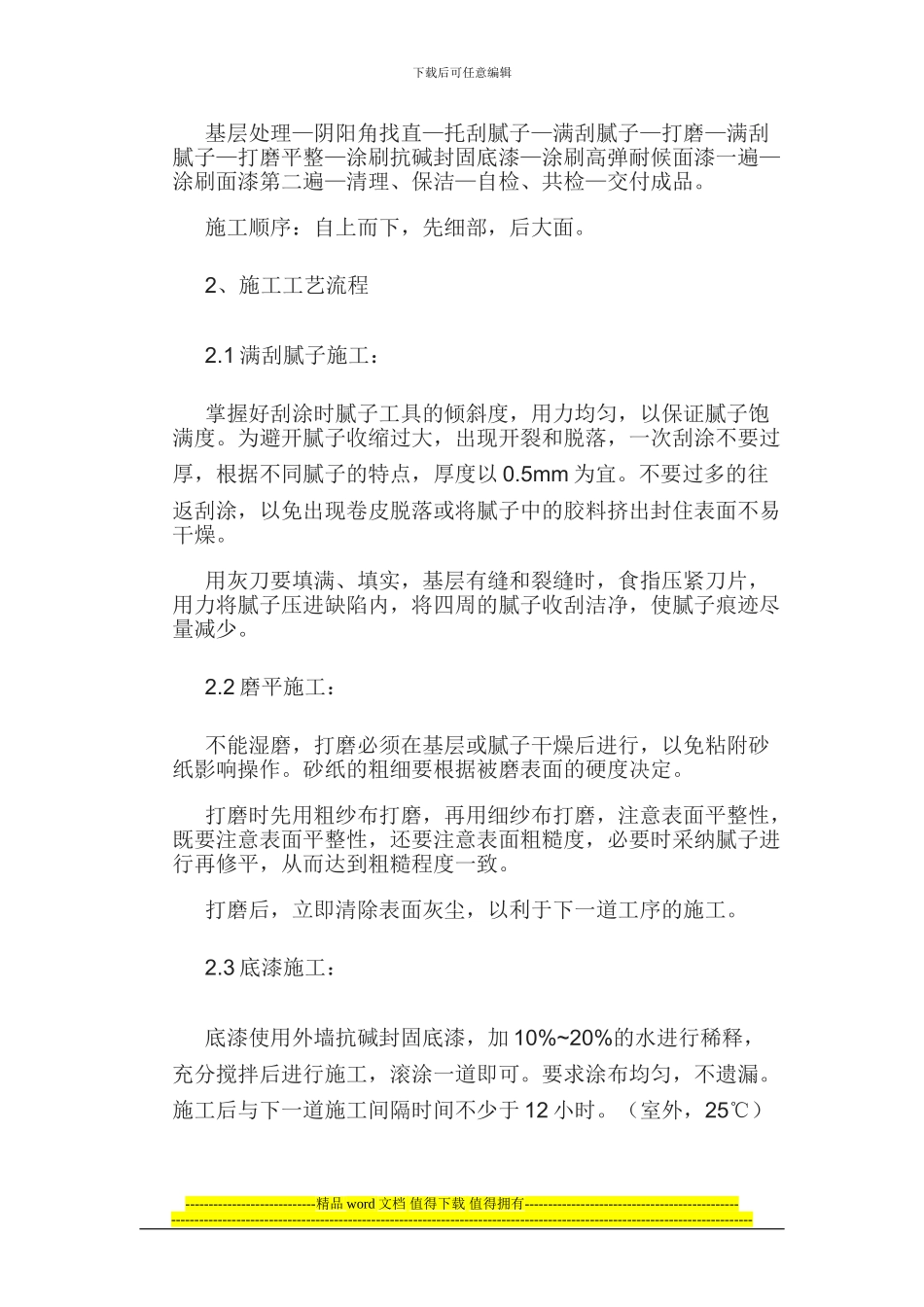

工程漆,外墙涂料十大品牌 http://gc.maydos.cn外墙涂料施工方案目录一、编制依据二、工程概况三、施工准备四、施工工艺五、质量保证措施六、成品保护措施七、安全保证措施一、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2001)2、《建筑装饰装修工程质量验收法律规范》(GB50210-2001)二、工程概况工程名称:峄城区文体中心安置房建设单位: 监理单位: 施工单位: 三、施工准备下载后可任意编辑1、根据外墙涂料材料定样要求,枣庄茂民装饰工程有限公司提供质量证明文件,材料进场由甲方及监理单位派专人进行进场验收,合格后方可使用。2、基层的碱度 PH 值在 10 以下,同时基层已干燥,湿度低于 10%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡空洞等结构问题。3、施工条件:外墙涂料由于是水性涂料,对施工保养条件较高。施工温度要求高于 5℃低于 35℃,环境湿度低于 75%,以保证成膜良好。低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在涂刷涂料前,12 小时未下雨,以保证基层干燥,涂刷后,24 小时不能下雨,避开涂膜被雨水冲坏。4、主要器具 一般应用有手提式电动搅拌器、辊子、灰刀、抹子、托杆、料桶、砂纸、吊绳、吊板等。四、外墙涂料施工工艺本工程中外墙涂料涂装体系分三层,即底漆、第一遍面漆、第二遍面漆。其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。第二遍面漆:第二遍面漆是体系中的最后涂层,具装饰功能,抗环境侵害。1、施工工艺----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑基层处理—阴阳角找直—托刮腻子—满刮腻子—打磨—满刮腻子—打磨平整—涂刷抗碱封固底漆—涂刷高弹耐候面漆一遍—涂刷面漆第二遍—清理、保洁—自检、共检—交付成品。施工顺序:自上而下,先细部,后大面。2、施工工艺流程2.1 满刮腻子施工:掌握好刮涂时腻子工具的倾斜度,用力均匀,以保证腻子饱满度。为避开腻子收缩过大,出现开裂和脱落,一次刮涂...
