下载后可任意编辑关岭自治县产业园区中小型企业孵化园道路建设项目夜间专项施工方案产业园区项目由于前期征地拆迁工作,我部施工进度受到严重影响,现随着天气的升温及夜间施工环境越来越良好的时期,为了保证施工工期,顺利完成建设单位下达的施工任务,合理有效的组织夜间施工已经成为我们和时间赛跑追赶工期的必要途径,因此,我部拟定如下夜间施工方案:一、夜间施工项目1、路基填筑;2、涵洞及检查井盖板钢筋及混凝土;3、涵洞开挖及路基土石方开挖二、夜间施工措施1、施工组织准备项目部成立夜间施工小组,组成如下:2、对需要夜间施工的区域内照明设施进行安装及逐一检查

做到施工时照明设施能够正常工作、无照明死角,并准备备组长现场施工管理员技术人员机械操作手现场安全员副组长下载后可任意编辑用电源
3、搞好“三宝”的利用和“四口”的防护,洞口临边、基坑四周、临时降水坑等,必须设置安全防护措施
夜间施工因为光线不足、个别工人对现场不熟悉、工人困乏
所以对“三宝”“四口”的使用防护意义重大
4、施工现场材料堆放应尽量远离夜间施工区段,对拆模出的模板、对拉螺杆、钢管以及钢筋不得乱抛乱丢
不得摆放在临时通道附近
5、临电按施工组织设计的要求架设,符合安全技术操作规程的规定,手持照明灯具和潮湿场所的照明要用低压电源
线路走向要提前进行梳理,不得私拉乱接,防止夜间施工的安全隐患
6、在夜间施工前,排好夜间施工、安全管理人员名单和材料接收人员
防止施工时无人管理的现象
7、项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度
在项目经理部设计夜间值班室;在施工现场安排现场值班室
8、加强夜间噪音、光源处理
9、施工现场设置明显的交通标志、安全标牌、警戒灯等标志标志牌具备夜间荧光功能
保证施工机械和施工人员的施工安全

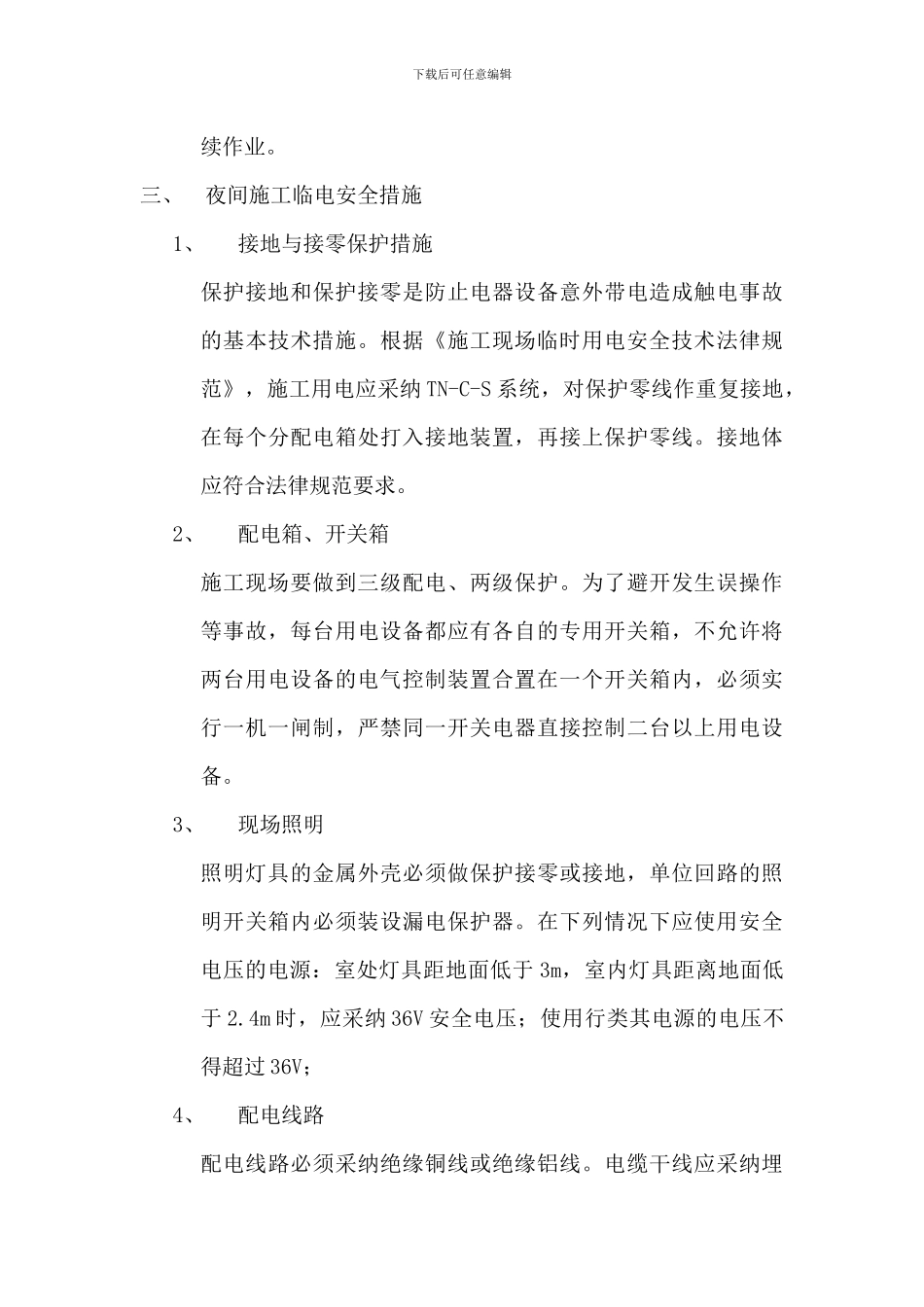

10、在人员安排上,夜间施工人员白天必须保证睡眠,不得连下载后可任意编辑续作业
