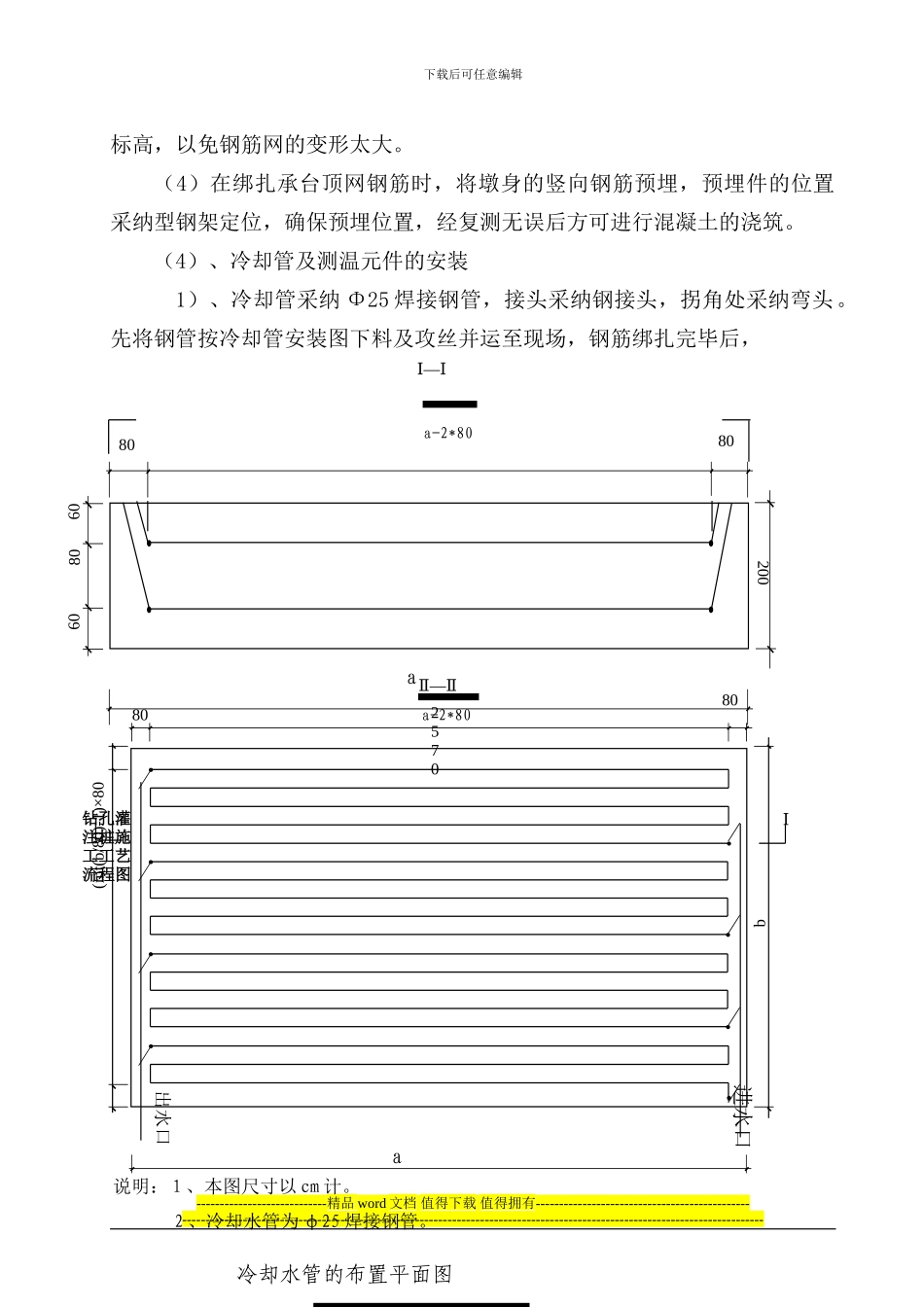

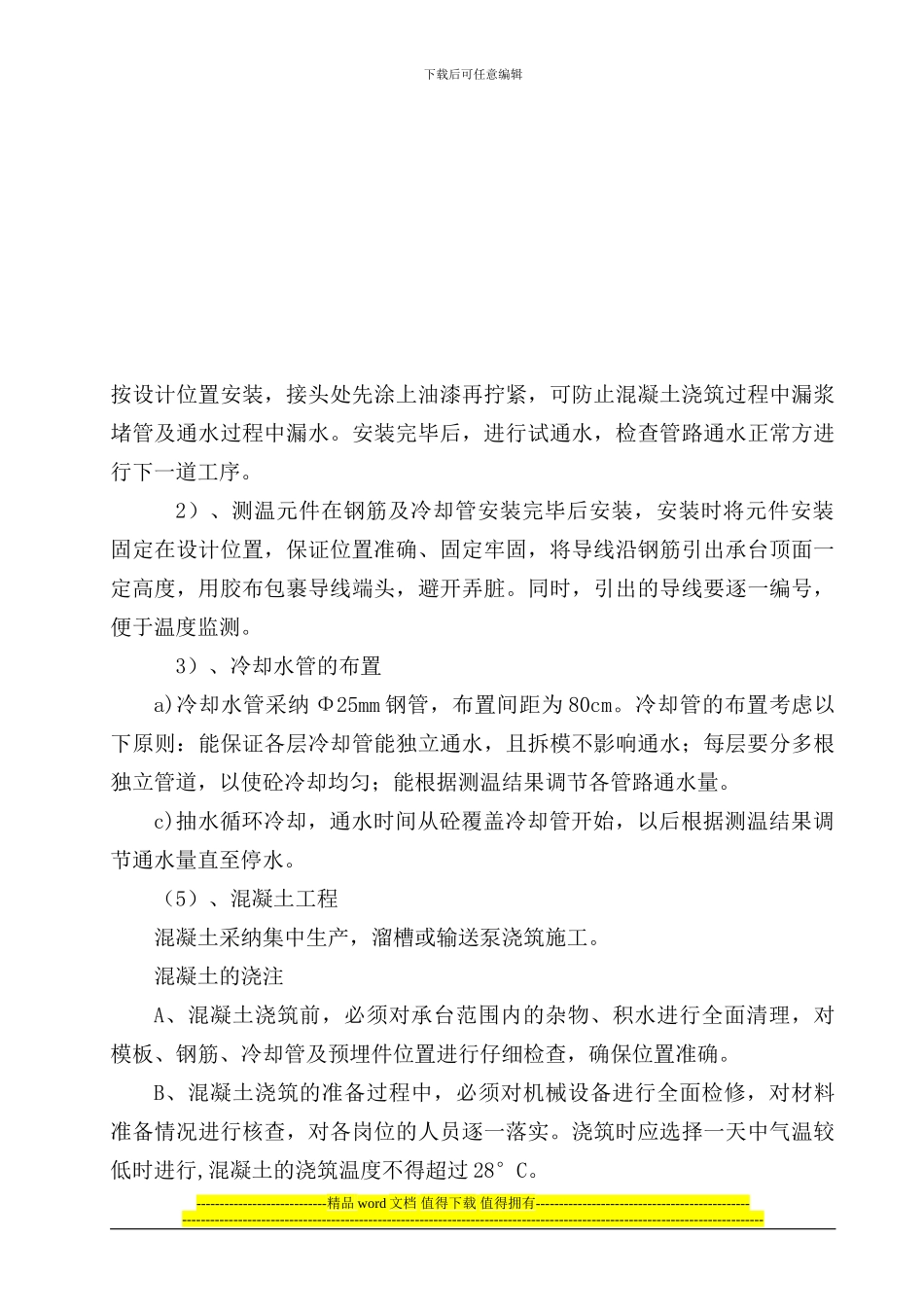

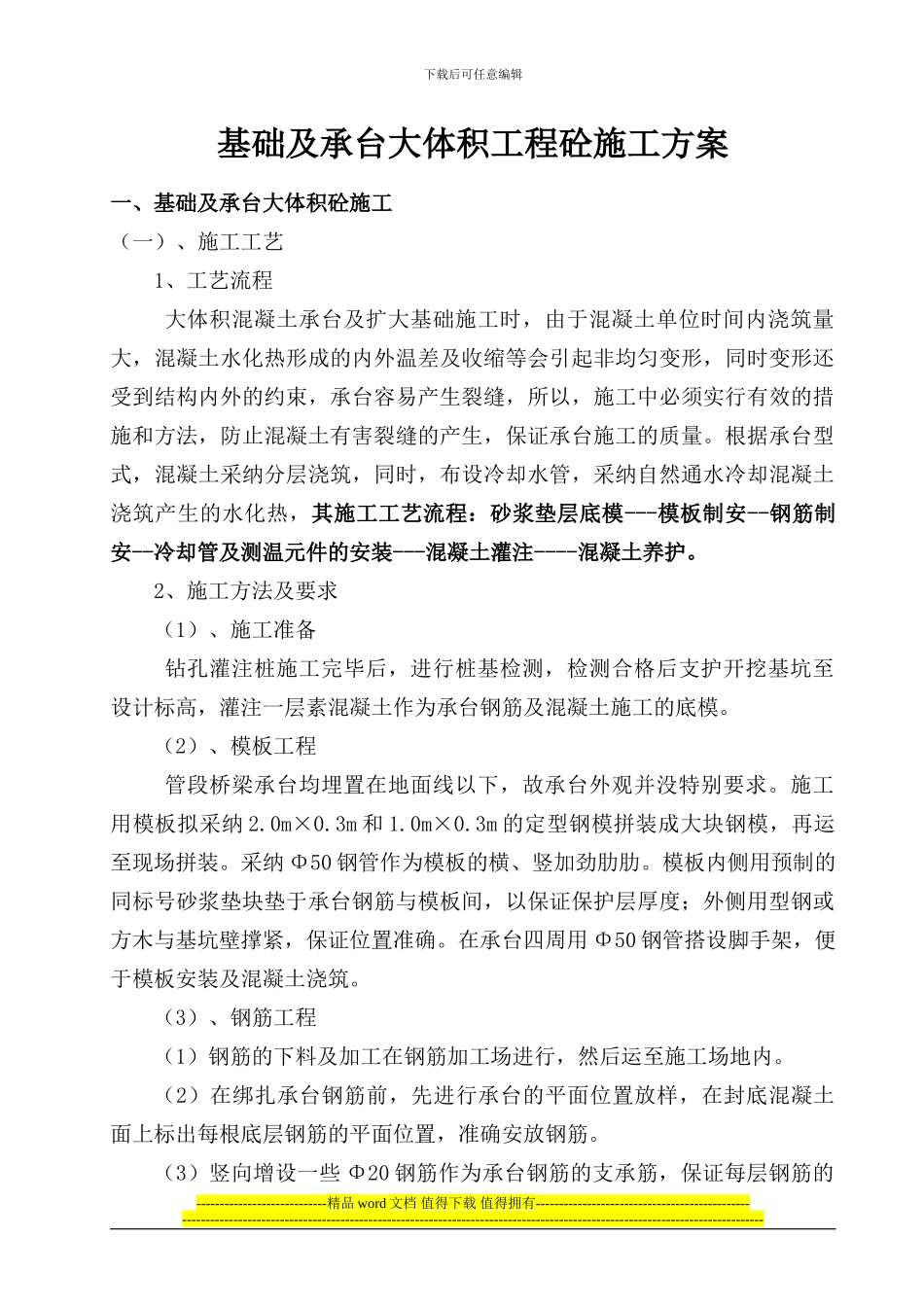

下载后可任意编辑基础及承台大体积工程砼施工方案一、基础及承台大体积砼施工(一)、施工工艺1、工艺流程大体积混凝土承台及扩大基础施工时,由于混凝土单位时间内浇筑量大,混凝土水化热形成的内外温差及收缩等会引起非均匀变形,同时变形还受到结构内外的约束,承台容易产生裂缝,所以,施工中必须实行有效的措施和方法,防止混凝土有害裂缝的产生,保证承台施工的质量。根据承台型式,混凝土采纳分层浇筑,同时,布设冷却水管,采纳自然通水冷却混凝土浇筑产生的水化热,其施工工艺流程:砂浆垫层底模---模板制安--钢筋制安--冷却管及测温元件的安装---混凝土灌注----混凝土养护。2、施工方法及要求(1)、施工准备钻孔灌注桩施工完毕后,进行桩基检测,检测合格后支护开挖基坑至设计标高,灌注一层素混凝土作为承台钢筋及混凝土施工的底模。(2)、模板工程管段桥梁承台均埋置在地面线以下,故承台外观并没特别要求。施工用模板拟采纳 2.0m×0.3m 和 1.0m×0.3m 的定型钢模拼装成大块钢模,再运至现场拼装。采纳 Φ50 钢管作为模板的横、竖加劲肋肋。模板内侧用预制的同标号砂浆垫块垫于承台钢筋与模板间,以保证保护层厚度;外侧用型钢或方木与基坑壁撑紧,保证位置准确。在承台四周用 Φ50 钢管搭设脚手架,便于模板安装及混凝土浇筑。(3)、钢筋工程(1)钢筋的下料及加工在钢筋加工场进行,然后运至施工场地内。(2)在绑扎承台钢筋前,先进行承台的平面位置放样,在封底混凝土面上标出每根底层钢筋的平面位置,准确安放钢筋。(3)竖向增设一些 Φ20 钢筋作为承台钢筋的支承筋,保证每层钢筋的----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑标高,以免钢筋网的变形太大。(4)在绑扎承台顶网钢筋时,将墩身的竖向钢筋预埋,预埋件的位置采纳型钢架定位,确保预埋位置,经复测无误后方可进行混凝土的浇筑。(4)、冷却管及测温元件的安装1)、冷却管采纳 Φ25 焊接钢管,接头采纳钢接头,拐角处采纳弯头。先将钢管按冷却管安装图下料及攻丝并运至现场,钢筋绑扎完毕后,----------------------------精品 word 文档 值得下载 值得拥有-----------------------------------------------------------...
