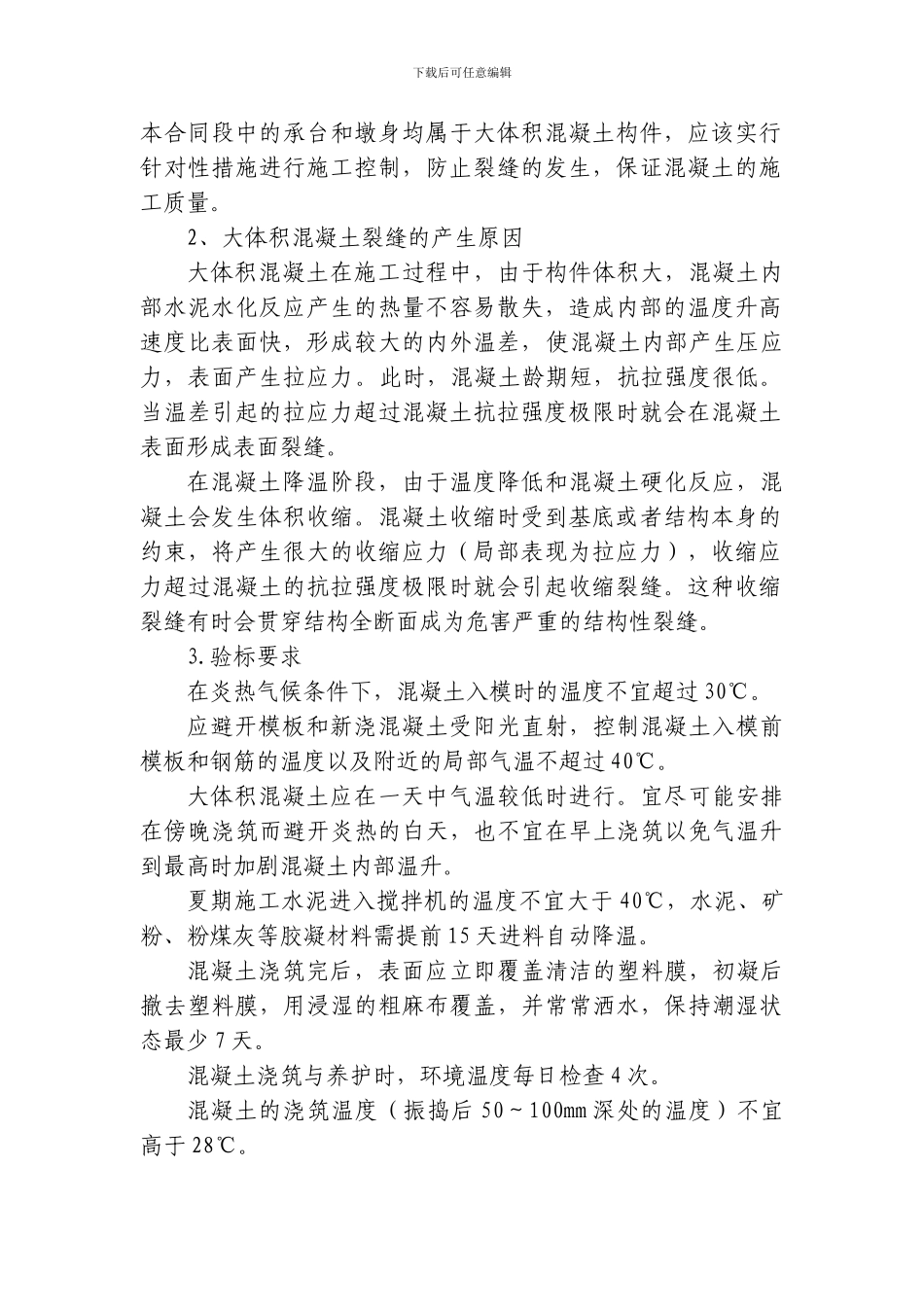

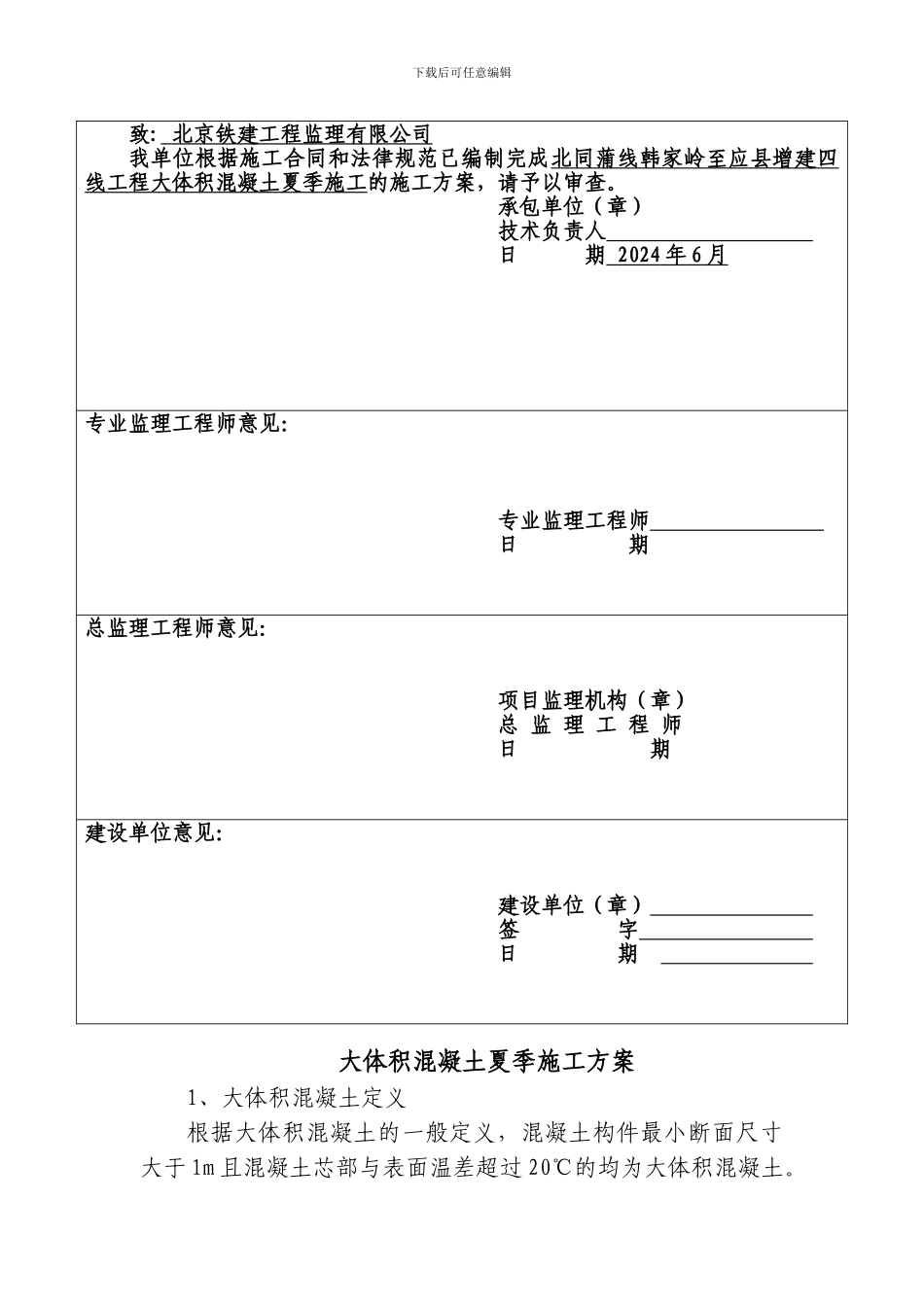

下载后可任意编辑北同蒲线韩家岭至应县增建四线工程大体积混凝土夏季施工方案中铁六局北同蒲四线项目部2024 年 6 月施工组织设计报审表工程名称:北同蒲线韩家岭至应县增建四线工程 施工合同段:BTSX-1 标段下载后可任意编辑 致: 北京铁建工程监理有限公司 我单位根据施工合同和法律规范已编制完成北同蒲线韩家岭至应县增建四线工 程大体积混凝土夏季施工 的施工方案,请予以审查。承包单位(章)技术负责人 日 期 2024 年 6 月 专业监理工程师意见: 专业监理工程师 日 期 总监理工程师意见:项目监理机构(章) 总 监 理 工 程 师 日 期 建设单位意见:建设单位(章) 签 字 日 期 大体积混凝土夏季施工方案1、大体积混凝土定义根据大体积混凝土的一般定义,混凝土构件最小断面尺寸大于 1m 且混凝土芯部与表面温差超过 20℃的均为大体积混凝土。下载后可任意编辑本合同段中的承台和墩身均属于大体积混凝土构件,应该实行针对性措施进行施工控制,防止裂缝的发生,保证混凝土的施工质量。2、大体积混凝土裂缝的产生原因大体积混凝土在施工过程中,由于构件体积大,混凝土内部水泥水化反应产生的热量不容易散失,造成内部的温度升高速度比表面快,形成较大的内外温差,使混凝土内部产生压应力,表面产生拉应力。此时,混凝土龄期短,抗拉强度很低。当温差引起的拉应力超过混凝土抗拉强度极限时就会在混凝土表面形成表面裂缝。在混凝土降温阶段,由于温度降低和混凝土硬化反应,混凝土会发生体积收缩。混凝土收缩时受到基底或者结构本身的约束,将产生很大的收缩应力(局部表现为拉应力),收缩应力超过混凝土的抗拉强度极限时就会引起收缩裂缝。这种收缩裂缝有时会贯穿结构全断面成为危害严重的结构性裂缝。3.验标要求在炎热气候条件下,混凝土入模时的温度不宜超过 30℃。应避开模板和新浇混凝土受阳光直射,控制混凝土入模前模板和钢筋的温度以及附近的局部气温不超过 40℃。大体积混凝土应在一天中气温较低时进行。宜尽可能安排在傍晚浇筑而避开炎热的白天,也不宜在早上浇筑以免气温升到最高时加剧混凝土内部温升。夏期施工水泥进入搅拌机的温度不宜大于 40℃,水泥、矿粉、粉煤灰等胶凝材料需提前 15 天进料自动降温。混凝土浇筑完后,表面应立即覆盖清洁的塑料膜,初凝后撤去塑料膜,用浸湿的粗麻布覆盖,并常常洒水,保持潮湿状态最少 7 天。混凝土浇筑与养护时,环境温度每日检查 4 次。混...
