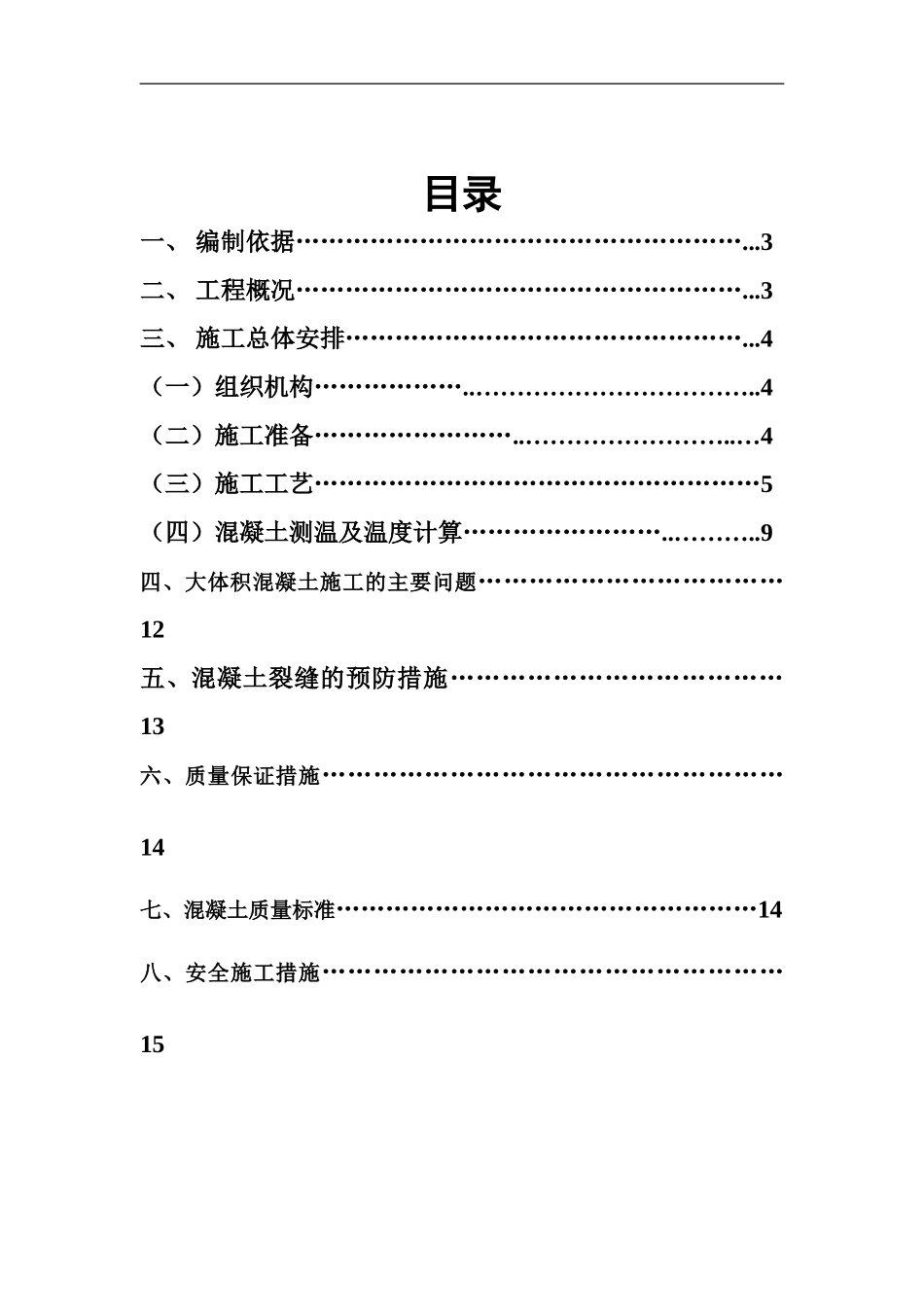

目录一、 编制依据………………………………………………
3二、 工程概况………………………………………………
3三、 施工总体安排…………………………………………
4(一)组织机构………………
……………………………
4(二)施工准备……………………
……………………
…4(三)施工工艺………………………………………………5(四)混凝土测温及温度计算……………………

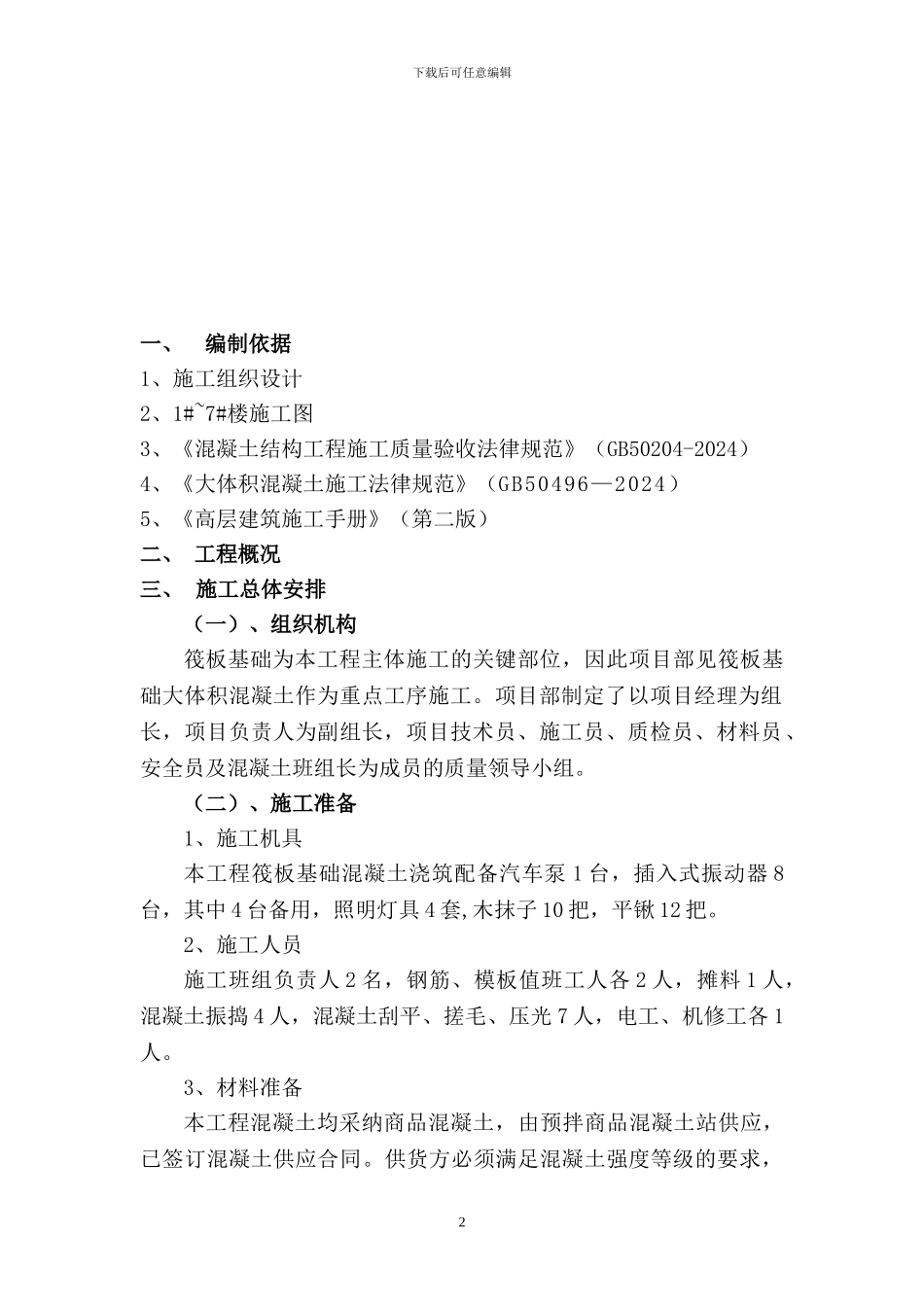

9四、大体积混凝土施工的主要问题………………………………12五、混凝土裂缝的预防措施…………………………………13六、质量保证措施………………………………………………14七、混凝土质量标准……………………………………………14八、安全施工措施………………………………………………15下载后可任意编辑一、编制依据1、施工组织设计2、1#~7#楼施工图3、《混凝土结构工程施工质量验收法律规范》(GB50204-2024)4、《大体积混凝土施工法律规范》(GB50496—2024)5、《高层建筑施工手册》(第二版)二、 工程概况三、 施工总体安排(一)、组织机构筏板基础为本工程主体施工的关键部位,因此项目部见筏板基础大体积混凝土作为重点工序施工
项目部制定了以项目经理为组长,项目负责人为副组长,项目技术员、施工员、质检员、材料员、安全员及混凝土班组长为成员的质量领导小组
(二)、施工准备1、施工机具本工程筏板基础混凝土浇筑配备汽车泵 1 台,插入式振动器 8台,其中 4 台备用,照明灯具 4 套,木抹子 10 把,平锹 12 把
2、施工人员施工班组负责人 2 名,钢筋、模板值班工人各 2 人,摊料 1 人,混凝土振捣 4 人,混凝土刮平、搓毛、压光 7 人,电工、机修工各 1人
3、材料准备本工程混凝土均采纳商品混凝土,由预拌商品混凝土站供应,已签订混凝土供应合同
供货方必须满足混凝土
