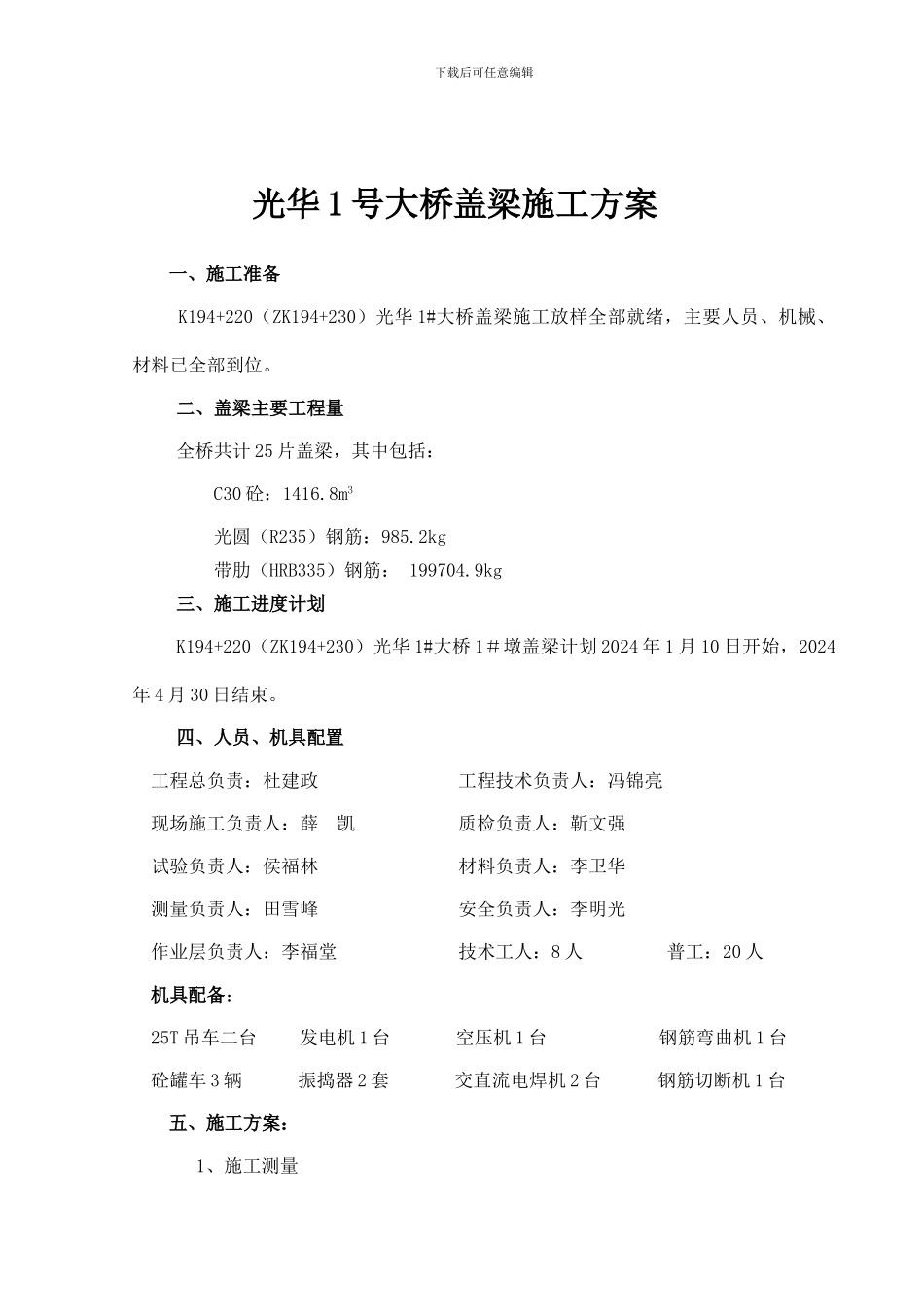

下载后可任意编辑光华 1 号大桥盖梁施工方案一、施工准备 K194+220(ZK194+230)光华 1#大桥盖梁施工放样全部就绪,主要人员、机械、材料已全部到位
二、盖梁主要工程量全桥共计 25 片盖梁,其中包括:C30 砼:1416
8m3光圆(R235)钢筋:985
2kg带肋(HRB335)钢筋: 199704
9kg三、施工进度计划K194+220(ZK194+230)光华 1#大桥 1#墩盖梁计划 2024 年 1 月 10 日开始,2024年 4 月 30 日结束

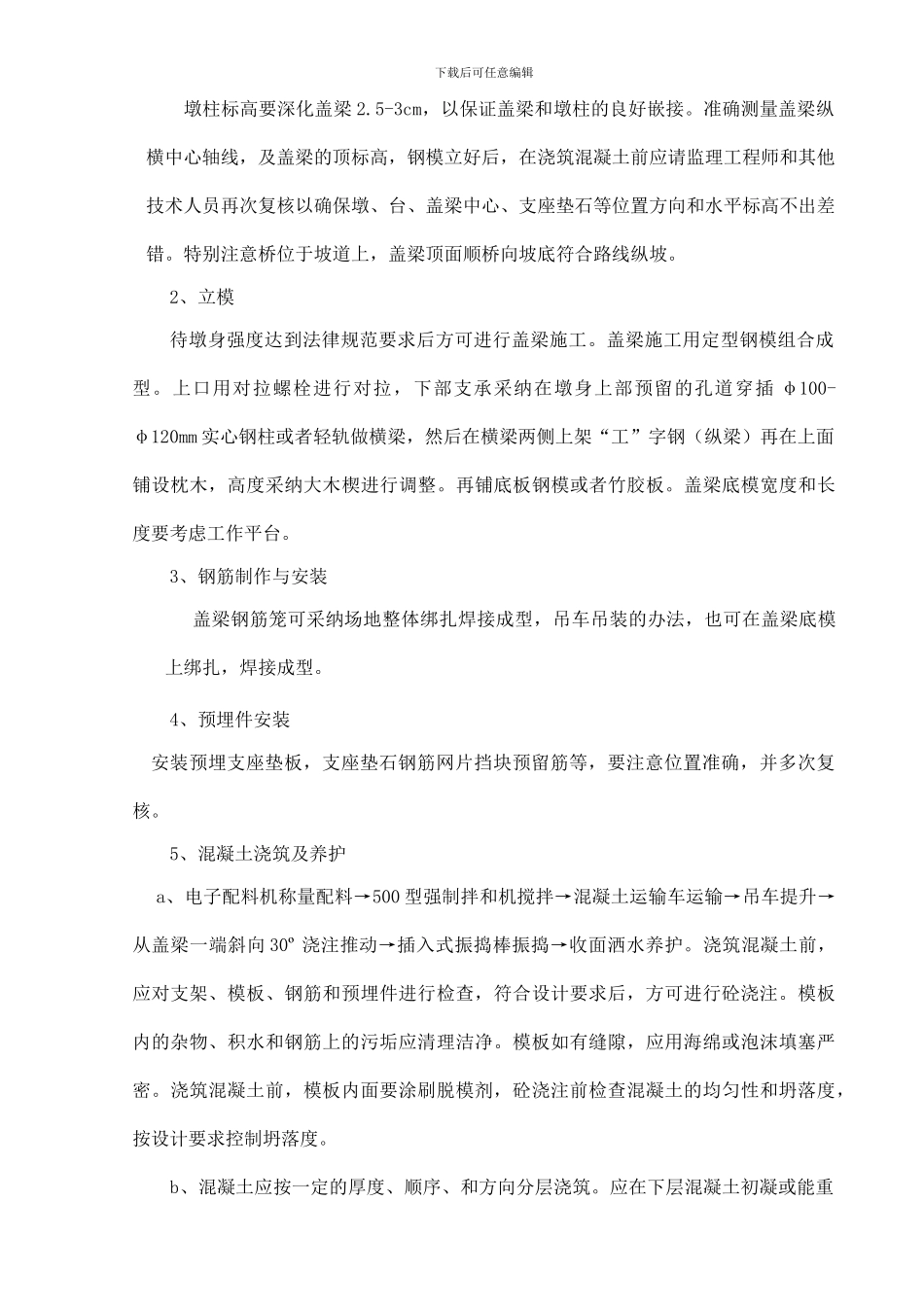

四、人员、机具配置工程总负责:杜建政 工程技术负责人:冯锦亮 现场施工负责人:薛 凯 质检负责人:靳文强试验负责人:侯福林 材料负责人:李卫华 测量负责人:田雪峰 安全负责人:李明光作业层负责人:李福堂 技术工人:8 人 普工:20 人机具配备:25T 吊车二台 发电机 1 台 空压机 1 台 钢筋弯曲机 1 台砼罐车 3 辆 振捣器 2 套 交直流电焊机 2 台 钢筋切断机 1 台五、施工方案:1、施工测量下载后可任意编辑墩柱标高要深化盖梁 2
5-3cm,以保证盖梁和墩柱的良好嵌接
准确测量盖梁纵横中心轴线,及盖梁的顶标高,钢模立好后,在浇筑混凝土前应请监理工程师和其他技术人员再次复核以确保墩、台、盖梁中心、支座垫石等位置方向和水平标高不出差错
特别注意桥位于坡道上,盖梁顶面顺桥向坡底符合路线纵坡
2、立模待墩身强度达到法律规范要求后方可进行盖梁施工
盖梁施工用定型钢模组合成型
上口用对拉螺栓进行对拉,下部支承采纳在墩身上部预留的孔道穿插 φ100-φ120mm 实心钢柱或者轻轨做横梁,然后在横梁两侧上架“工”字钢(纵梁)再在上面铺设枕木,高度采纳大木楔进行调整
再铺底板钢模或者竹胶板
盖梁底模宽度和长度要考虑工作平台

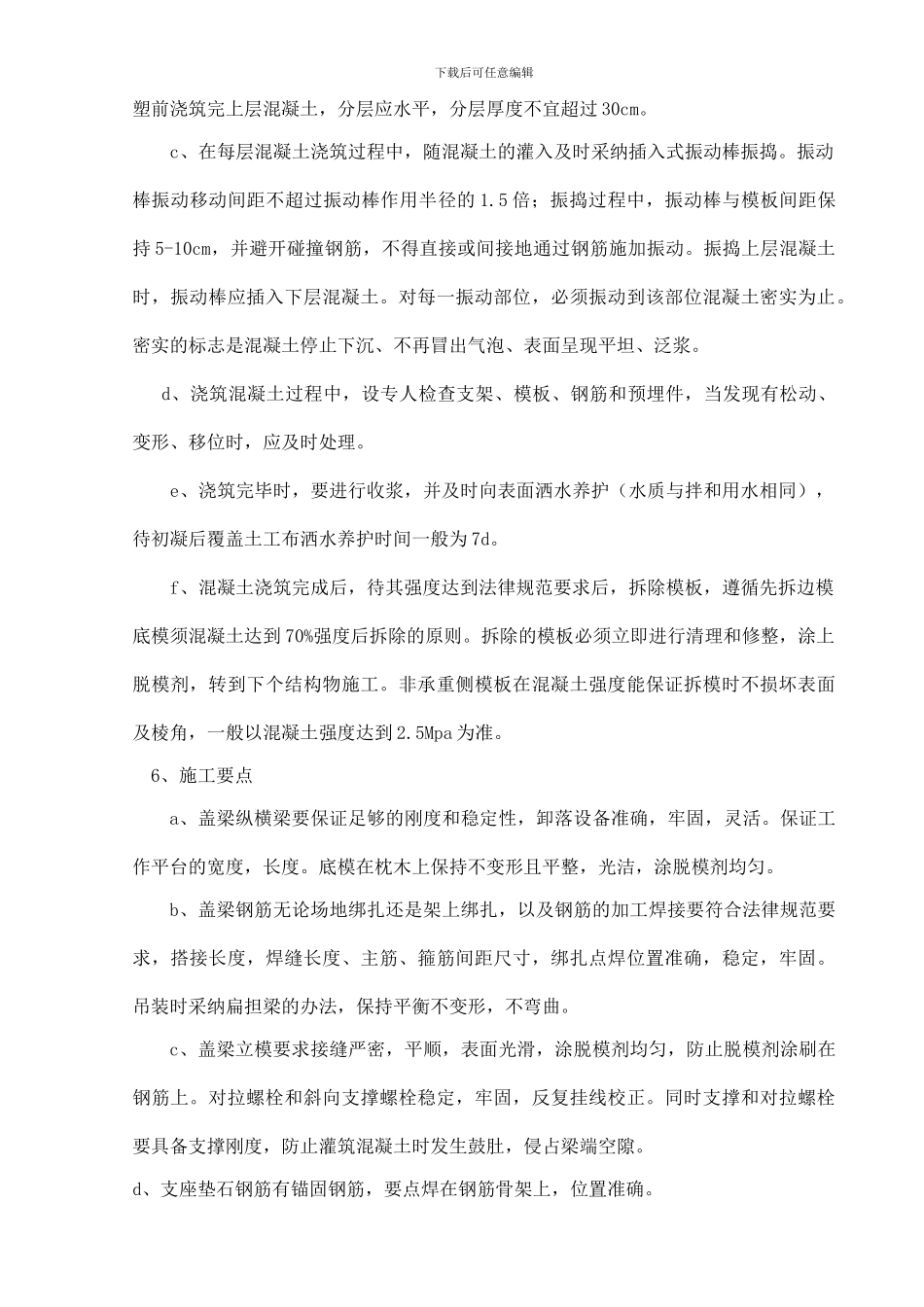

3、钢筋制作与安装盖梁钢筋笼可采纳场地整体绑扎焊接成型,吊车吊装的办法,也可
