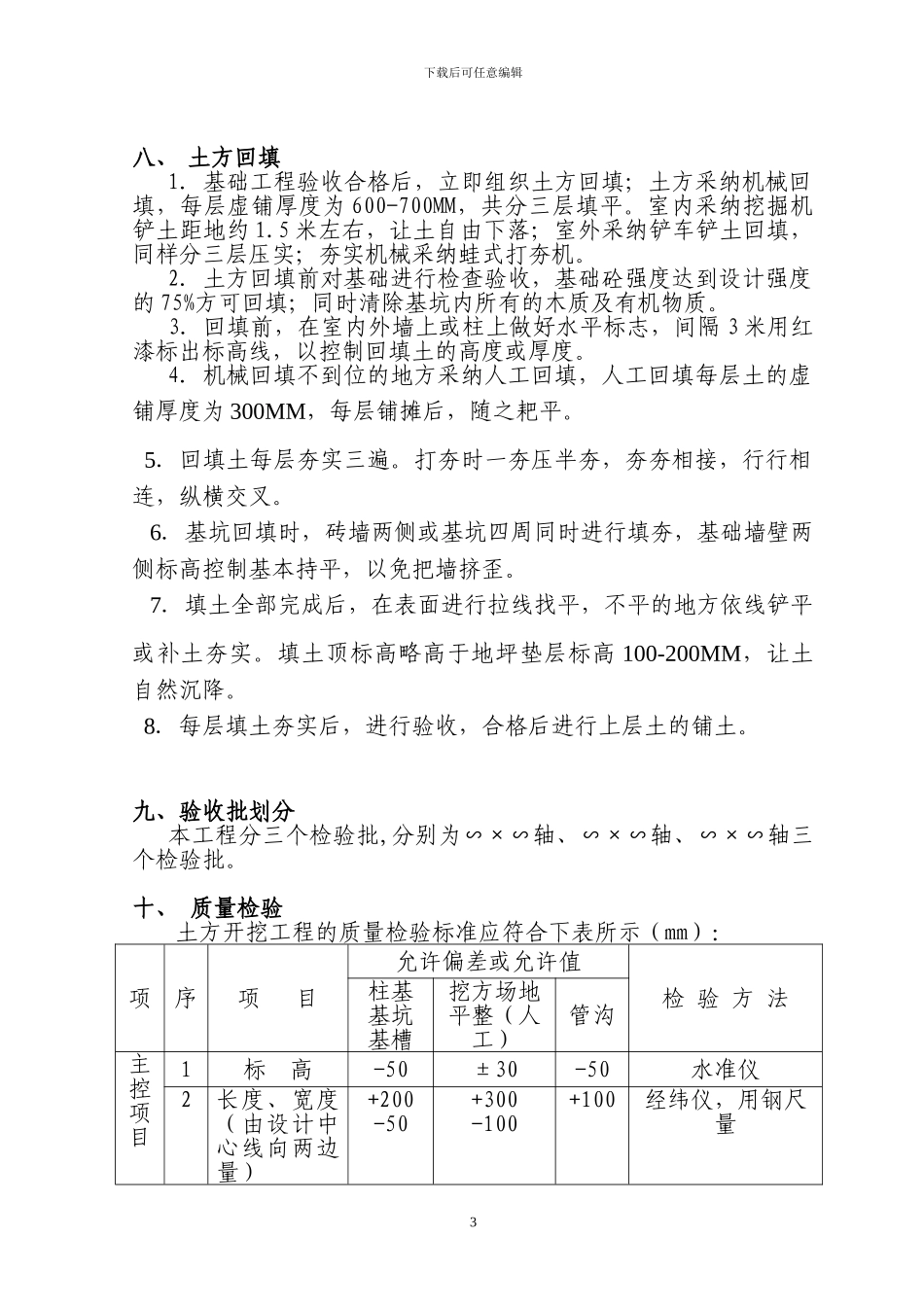

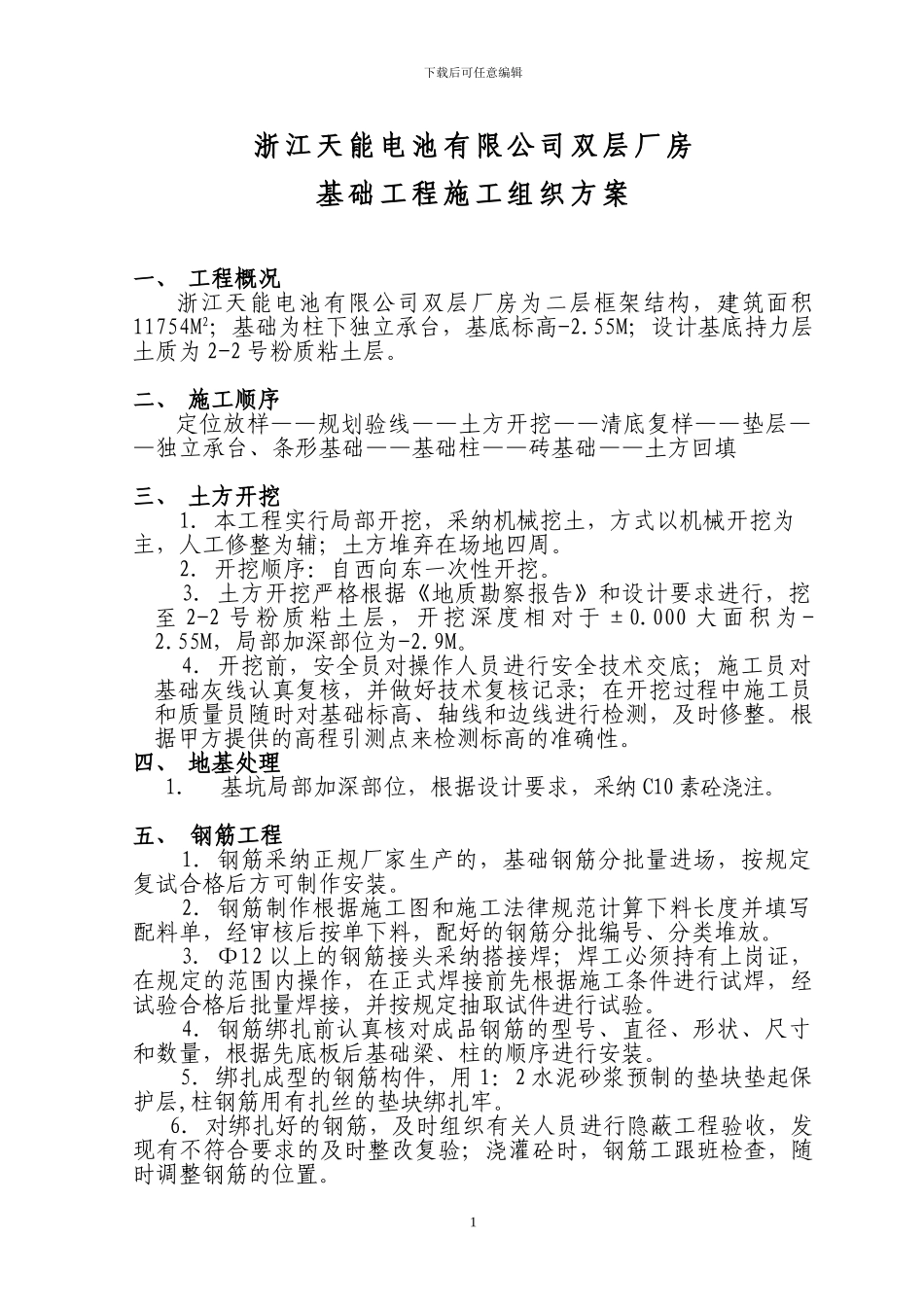

下载后可任意编辑浙江天能电池有限公司双层厂房基础工程施工组织方案一、 工程概况浙江天能电池有限公司双层厂房为二层框架结构,建筑面积11754M2;基础为柱下独立承台,基底标高-2
55M;设计基底持力层土质为 2-2 号粉质粘土层
二、 施工顺序定位放样——规划验线——土方开挖——清底复样——垫层——独立承台、条形基础——基础柱——砖基础——土方回填三、 土方开挖 1.本工程实行局部开挖,采纳机械挖土,方式以机械开挖为主,人工修整为辅;土方堆弃在场地四周
2.开挖顺序:自西向东一次性开挖
3.土方开挖严格根据《地质勘察报告》和设计要求进行,挖至 2-2 号 粉 质 粘 土 层 , 开 挖 深 度 相 对 于 ±0
000 大 面 积 为 -2
55M,局部加深部位为-2
4.开挖前,安全员对操作人员进行安全技术交底;施工员对基础灰线认真复核,并做好技术复核记录;在开挖过程中施工员和质量员随时对基础标高、轴线和边线进行检测,及时修整
根据甲方提供的高程引测点来检测标高的准确性
四、 地基处理1.基坑局部加深部位,根据设计要求,采纳 C10 素砼浇注
五、 钢筋工程 1.钢筋采纳正规厂家生产的,基础钢筋分批量进场,按规定复试合格后方可制作安装
2.钢筋制作根据施工图和施工法律规范计算下料长度并填写配料单,经审核后按单下料,配好的钢筋分批编号、分类堆放
3.Ф12 以上的钢筋接头采纳搭接焊;焊工必须持有上岗证,在规定的范围内操作,在正式焊接前先根据施工条件进行试焊,经试验合格后批量焊接,并按规定抽取试件进行试验
4.钢筋绑扎前认真核对成品钢筋的型号、直径、形状、尺寸和数量,根据先底板后基础梁、柱的顺序进行安装
5.绑扎成型的钢筋构件,用 1:2 水泥砂浆预制的垫块垫起保护层,柱钢筋用有扎丝的垫块绑扎牢
6.对绑扎好的钢筋,及时组织有关人员进行隐蔽工程验收,发现
