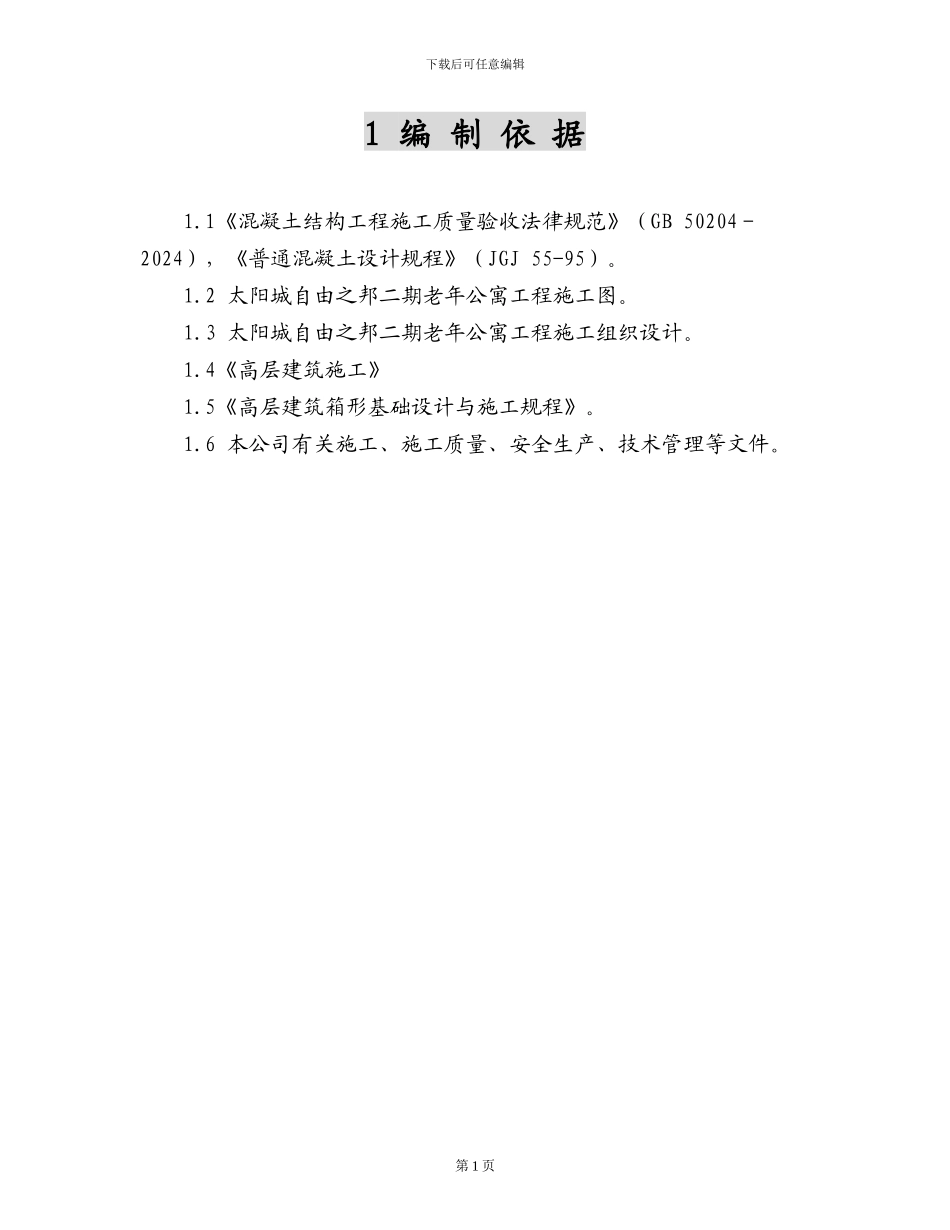

下载后可任意编辑1 编 制 依 据1
1《混凝土结构工程施工质量验收法律规范》(GB 50204-2024),《普通混凝土设计规程》(JGJ 55-95)
2 太阳城自由之邦二期老年公寓工程施工图
3 太阳城自由之邦二期老年公寓工程施工组织设计
4《高层建筑施工》1
5《高层建筑箱形基础设计与施工规程》
6 本公司有关施工、施工质量、安全生产、技术管理等文件

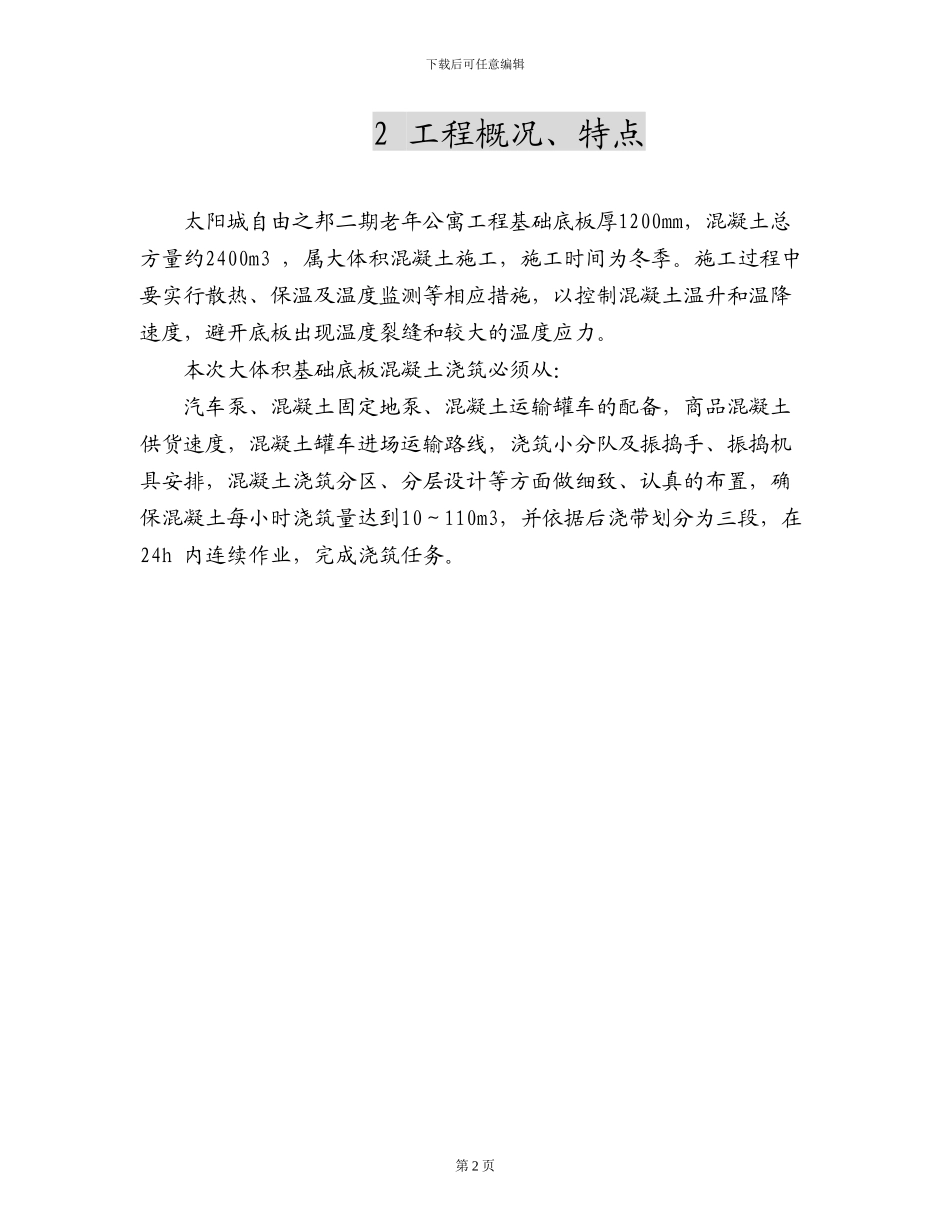

第 1 页下载后可任意编辑2 工程概况、特点太阳城自由之邦二期老年公寓工程基础底板厚1200mm,混凝土总方量约2400m3 ,属大体积混凝土施工,施工时间为冬季
施工过程中要实行散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避开底板出现温度裂缝和较大的温度应力
本次大体积基础底板混凝土浇筑必须从:汽车泵、混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区、分层设计等方面做细致、认真的布置,确保混凝土每小时浇筑量达到10~110m3,并依据后浇带划分为三段,在24h 内连续作业,完成浇筑任务
第 2 页下载后可任意编辑3 施 工 部 署3

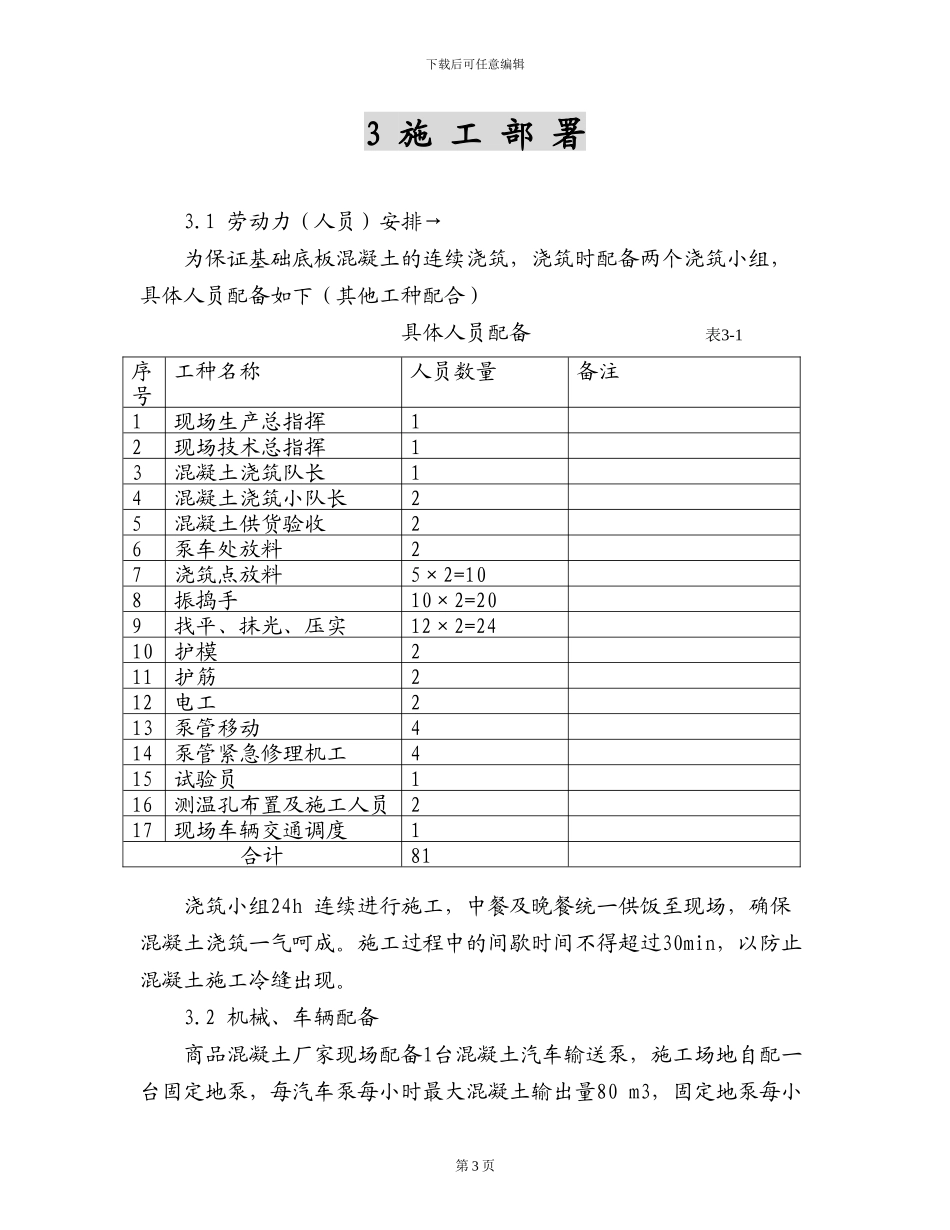

1 劳动力(人员)安排→为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体人员配备如下(其他工种配合)具体人员配备 表3-1序号工种名称人员数量备注1现场生产总指挥12现场技术总指挥13混凝土浇筑队长14混凝土浇筑小队长25混凝土供货验收26泵车处放料27浇筑点放料5×2=108振捣手10×2=209找平、抹光、压实12×2=2410护模211护筋212电工213泵管移动414泵管紧急修理机工415试验员116测温孔布置及施工人员217现场车辆交通调度1合计81浇筑小组24h 连续进行施工,中餐及晚餐统一供饭至现场,确保混凝土浇筑一气呵成
施工过程中的间歇时间不得超
