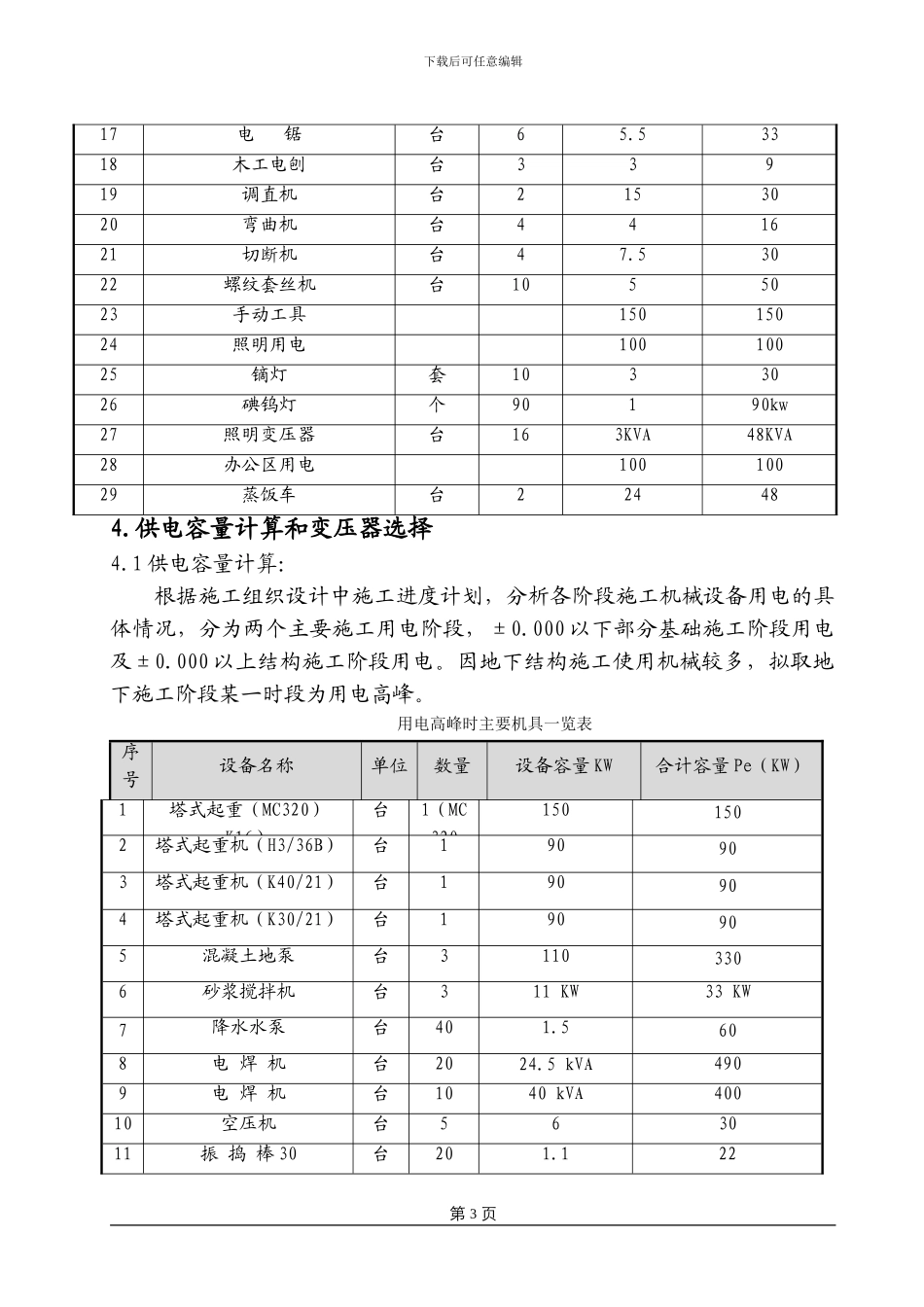

下载后可任意编辑1.编制依据1.1《施工现场临时用电安全技术法律规范》(GJ46-88)1.2《建筑工程施工现场供用电安全技术法律规范》(B50194-93)1.3《电气装置安装工程施工和验收法律规范》(BJ232 82–)1.4《北京市建筑工程安全操作规程》(GBJ01-11-2000)1.5《中央电视台新台址建设工程 B 标段施工组织设计》1.6 中央电视台新台址建设工程 B 标段施工图纸参考书籍:《建筑施工手册》第四版2.工程概况中央电视台新台址建设工程位于朝阳路和东三环路交界处的 CBD 中央商务区内。TVCC 主楼主要的使用功能为酒店房间、剧院及其它电视文化设施。总建筑面积为 103648,高度㎡159.07 米。地上部分主要由 5 层高裙楼及 30层的塔楼所组成,建筑面积约为 7 万平方米。主体框架剪力墙结构,主楼采纳桩筏基础,裙楼采纳桩筏基础和筏板基础,桩为挖孔灌注桩,基底标高为-13.65 米,局部深度-20.54 米。施工总工期目标于 2024 年 12 月底竣工。本工程为北京市重点工程,工期紧、要求高、大型用电设备数量较多,二级负荷较多。建设方提供一处 10KV 的电源点,拟在现场设置临时用电配电室,设置 9 个总配电箱。配电系统分为三级:配电站、分配电箱、开关箱。3.系统布置及主要施工用电设备3.1 临电系统布置:3.1.1 本工程临电系统采纳三相五线供电方式,TN—S 保护接零系统。3.1.2 根据本工程平面距离较长,用电设备多、容量大,同期使用电气设备可能性较高等特点,做如下安排:3.1.2.1 垂直运输:主楼和裙楼基础施工阶段采纳 4 台塔吊; 1-5 层施工阶段布置 4 台塔吊,配合 2 台履带吊,主要用于钢结构的安装施工;主楼 5 层以上结构施工阶段主要采纳 2 台塔吊;裙楼两台塔吊配合舞台等钢结构的吊装作业,并在主楼结构十层及装修开始时安装三台外用升降机;装修阶段施工插入较早,在主楼安装两台外用升降机,其中一台为高速升降机,裙楼采纳 1 台外用升降机。垂直运输设备开关箱电源引自指定配电箱专用开关。3.1.2.2 混凝土工程:结构施工阶段全部采纳商品混凝土供应,基础结构施工阶段现场采纳 4 台混凝土泵设备,分布在东、南两侧;五层以下地上结构施工采纳 4 台混凝土泵设备,南侧,东侧各设 2 台;五层以上主楼结构采纳第 1 页下载后可任意编辑2 台混凝土泵设备,设置在主楼南侧和东侧各一台。设备电源开关箱引自指定配电箱专用开关。3.1.2.3 模板加工:现场设置土建作业队加工场木工棚。加工棚布...
