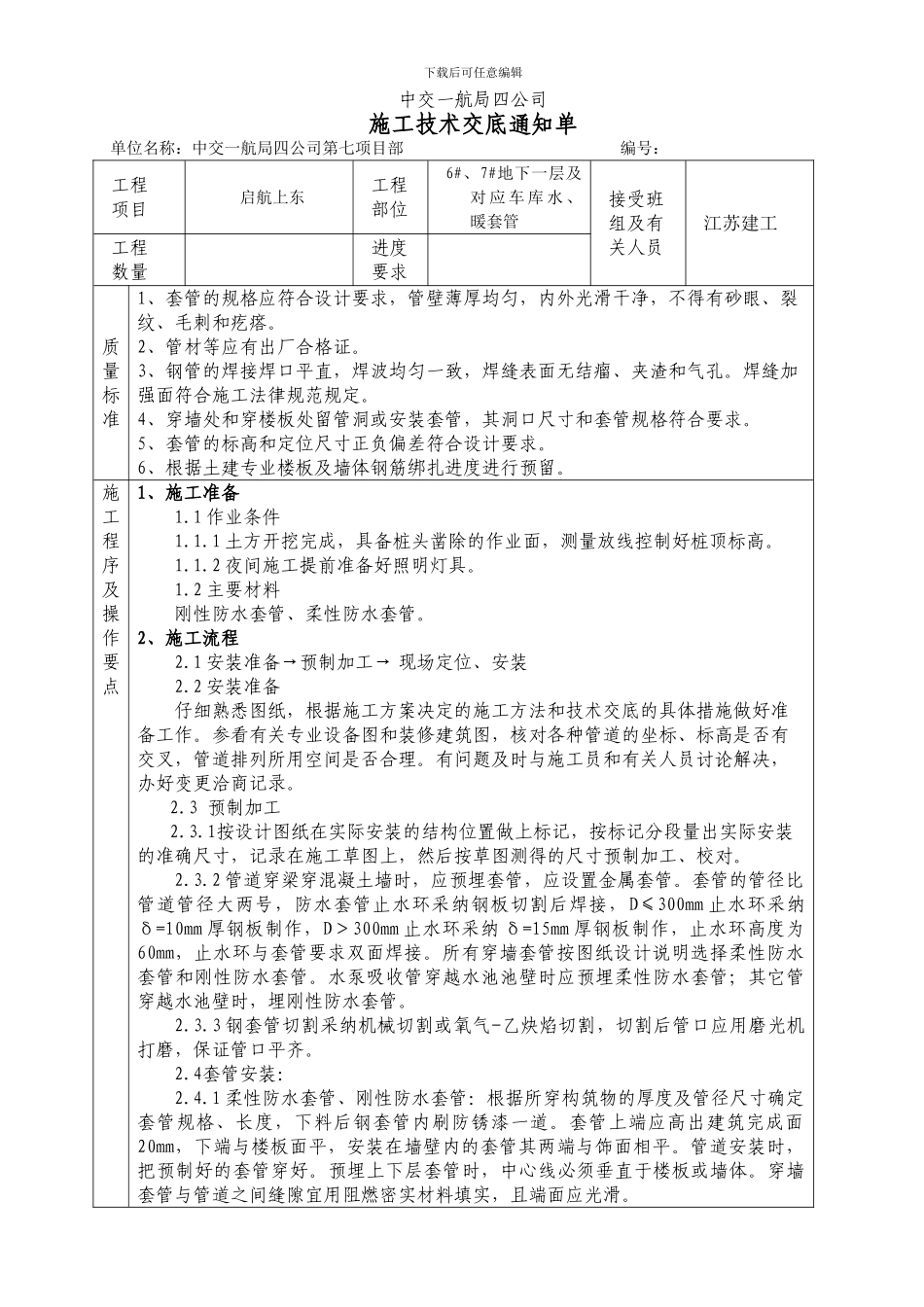

下载后可任意编辑中交一航局四公司施工技术交底通知单单位名称:中交一航局四公司第七项目部编号:工程项目启航上东工程部位6#、7#地下一层及对 应 车 库 水 、暖套管接受班组及有关人员江苏建工工程数量进度要求质量标准1、套管的规格应符合设计要求,管壁薄厚均匀,内外光滑干净,不得有砂眼、裂纹、毛刺和疙瘩
2、管材等应有出厂合格证
3、钢管的焊接焊口平直,焊波均匀一致,焊缝表面无结瘤、夹渣和气孔
焊缝加强面符合施工法律规范规定
4、穿墙处和穿楼板处留管洞或安装套管,其洞口尺寸和套管规格符合要求
5、套管的标高和定位尺寸正负偏差符合设计要求
6、根据土建专业楼板及墙体钢筋绑扎进度进行预留
施工程序及操作要点1、施工准备1
1 作业条件1
1 土方开挖完成,具备桩头凿除的作业面,测量放线控制好桩顶标高
2 夜间施工提前准备好照明灯具
2 主要材料刚性防水套管、柔性防水套管
2、施工流程2
1 安装准备→预制加工→ 现场定位、安装2
2 安装准备仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与施工员和有关人员讨论解决,办好变更洽商记录
3 预制加工2
1按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工、校对
2 管道穿梁穿混凝土墙时,应预埋套管,应设置金属套管
套管的管径比管道管径大两号,防水套管止水环采纳钢板切割后焊接,D≤300mm 止水环采纳δ=10mm 厚钢板制作,D>300mm 止水环采纳 δ=15mm 厚钢板制作,止水环高度为60mm,止水环与套管要求双面焊接
所有穿墙套管按图纸设计说明选择柔性防水套管和刚性防水套管
水泵吸收管穿越水池池壁时
