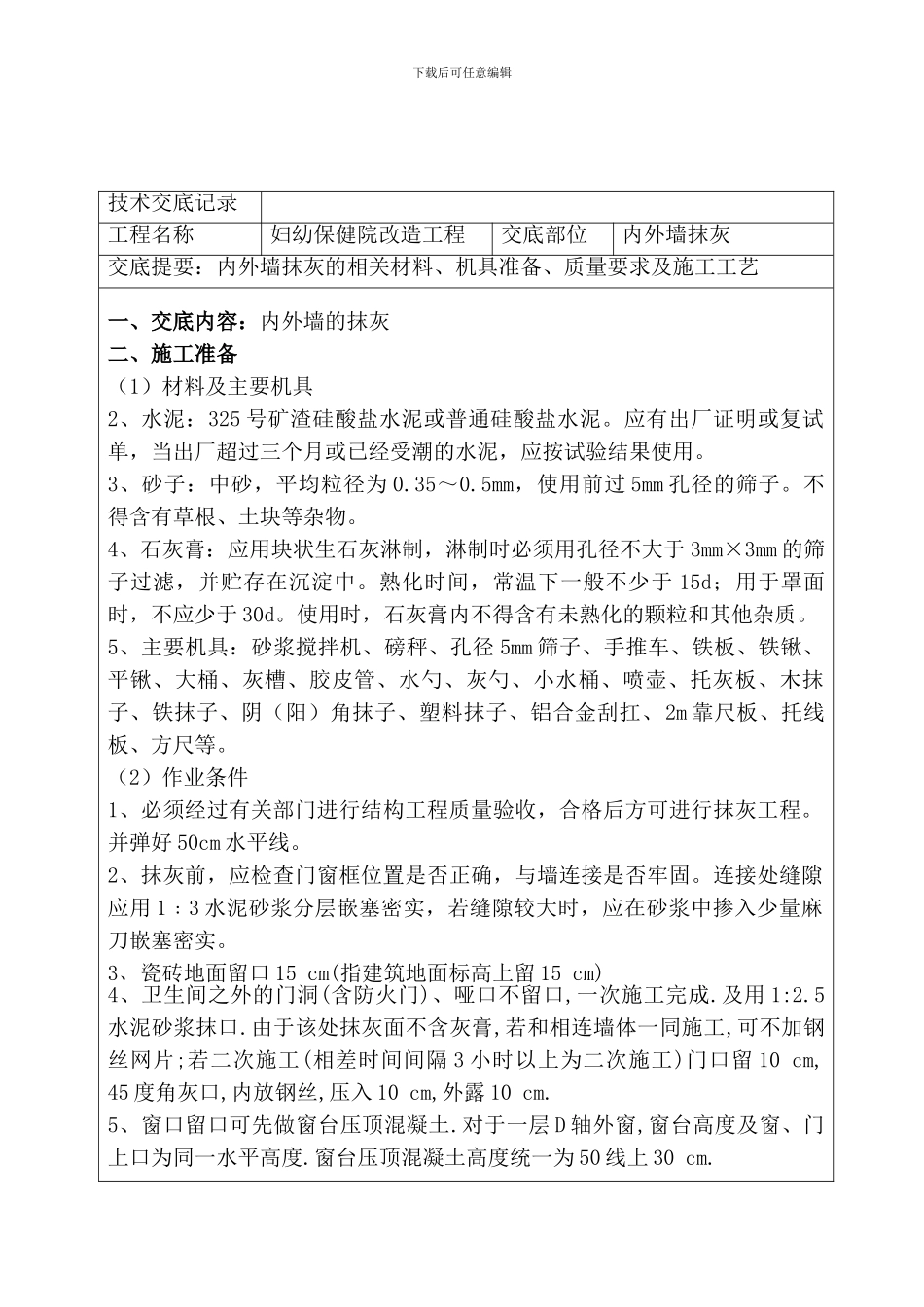

下载后可任意编辑0 万 U 豆体验卡技术交底记录工程名称妇幼保健院改造工程交底部位内外墙抹灰交底提要:内外墙抹灰的相关材料、机具准备、质量要求及施工工艺一、交底内容:内外墙的抹灰二、施工准备(1)材料及主要机具2、水泥:325 号矿渣硅酸盐水泥或普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用
3、砂子:中砂,平均粒径为 0
5mm,使用前过 5mm 孔径的筛子
不得含有草根、土块等杂物
4、石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于 3mm×3mm 的筛子过滤,并贮存在沉淀中
熟化时间,常温下一般不少于 15d;用于罩面时,不应少于 30d
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质

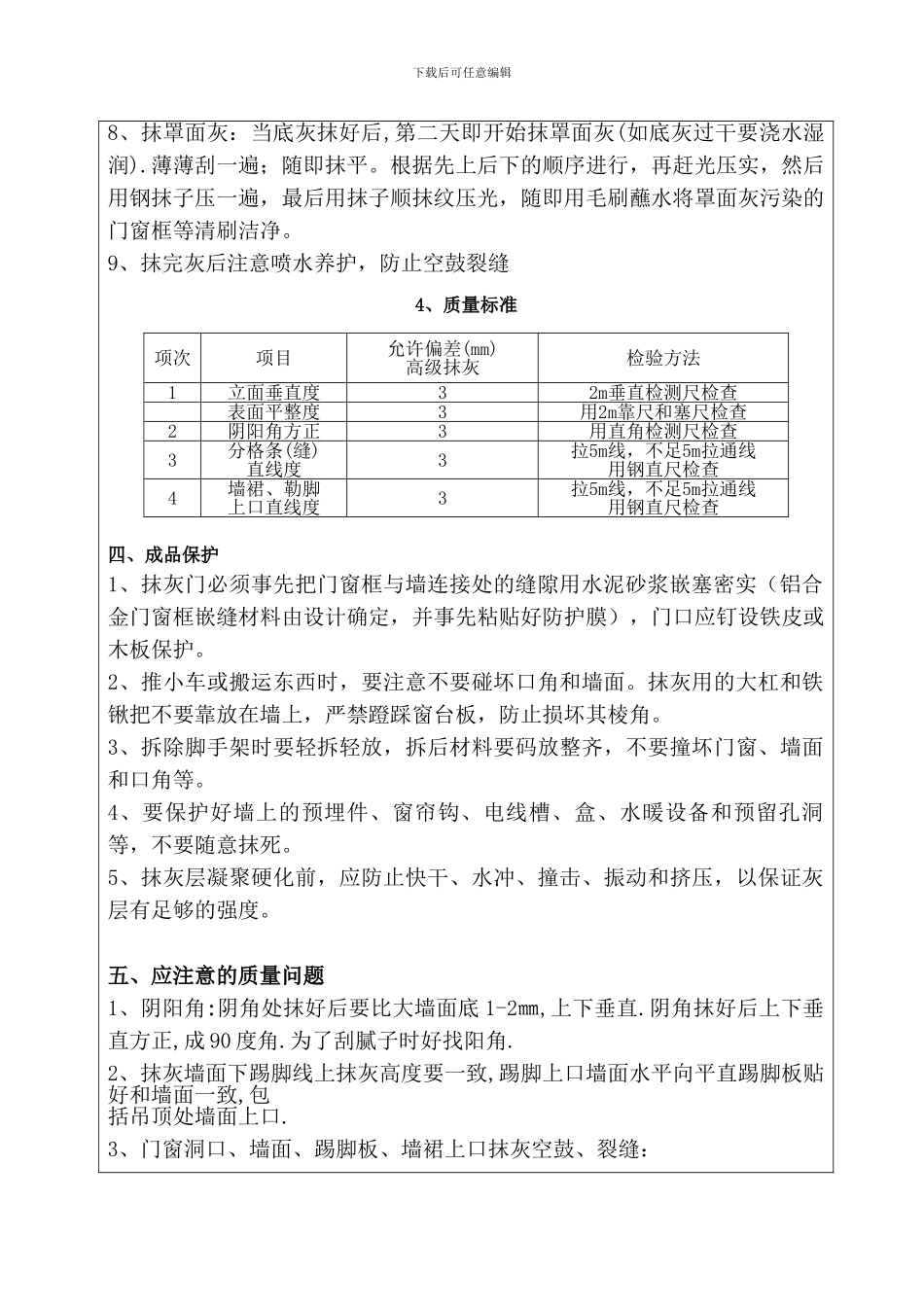

5、主要机具:砂浆搅拌机、磅秤、孔径 5mm 筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m 靠尺板、托线板、方尺等
(2)作业条件1、必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程
并弹好 50cm 水平线
2、抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固
连接处缝隙应用 1﹕3 水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实
3、瓷砖地面留口 15 cm(指建筑地面标高上留 15 cm)4、卫生间之外的门洞(含防火门)、哑口不留口,一次施工完成
及用 1:2
5水泥砂浆抹口
由于该处抹灰面不含灰膏,若和相连墙体一同施工,可不加钢丝网片;若二次施工(相差时间间隔 3 小时以上为二次施工)门口留 10 cm, 45 度角灰口,内放钢丝,压入 10 cm,外露 10 cm
5、窗口留口可先做窗台压顶混凝土
对于一层 D 轴外窗,窗台高度及窗、门上口为同一水平高度

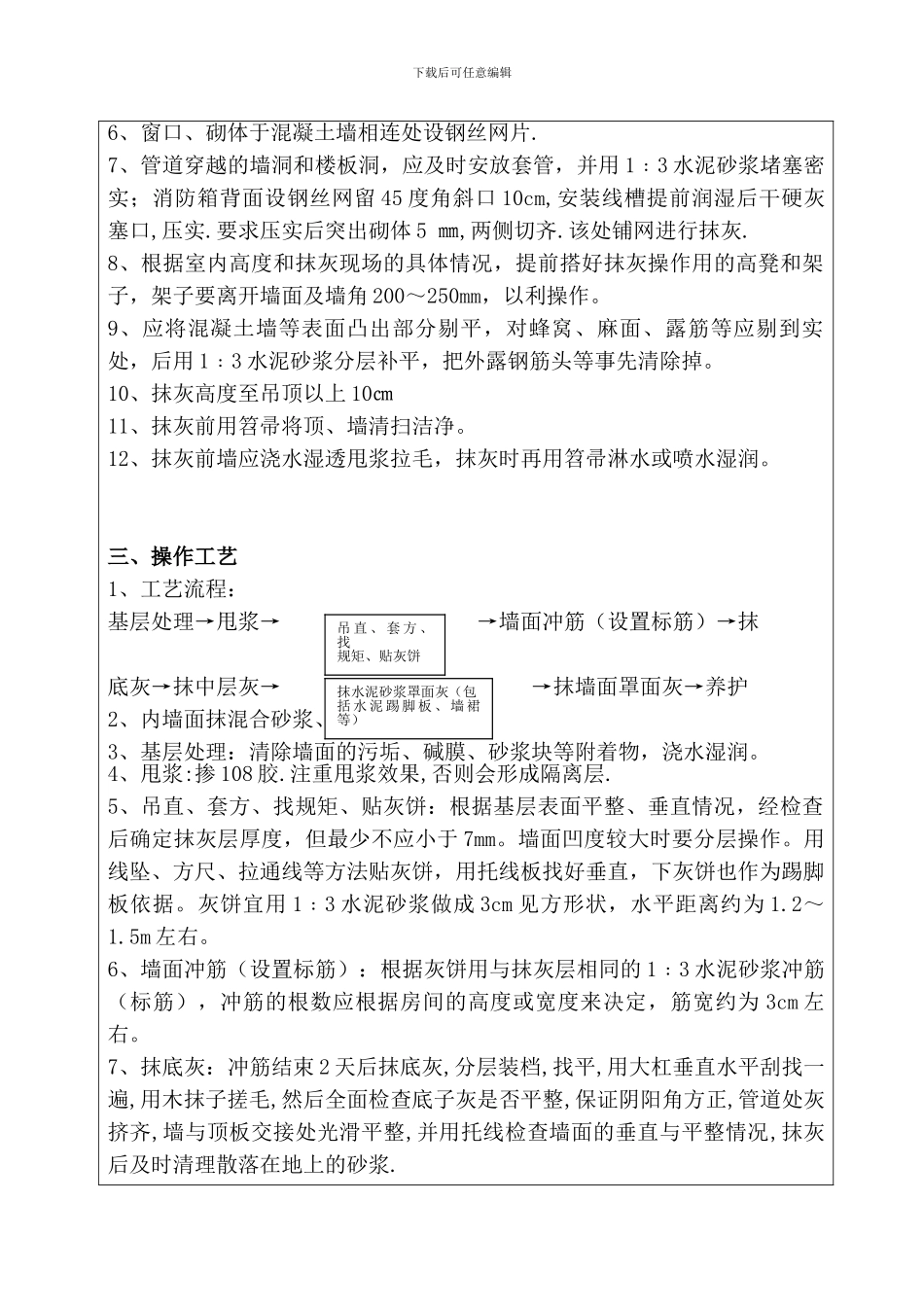

窗台压顶混凝土高度统一为 50 线
