下载后可任意编辑安全工作总结编写人 : 付 宝 军 资料名称: 2024 年度安全工作总结 项目名称:姚家园路热力管线工程项目部 1下载后可任意编辑2024 年度安全工作总结2024 年 4 月 17 日姚家园路热力管线工程正式开工,全线总长 2
509 公里,共 11 个竖井,下穿越铁路为中铁六局施工,现已将一段 3 号井至 11号井暗挖初支完成,一段 10 号井南分支已完成,二段 13 号井至 16 号井暗挖初支已完成,剩余二段 3 号井至 6 号井,6 号井至 10 号井,10 号井至 13号井明年完成,在将要过去的一年工作情况总结如下:一﹑安全管理指标完成情况1、安全生产情况:严格根据集团下发的《暗挖施工现场管理制度》执行,保证专职安全员、兼职安全员、暗挖旁站人员 24 小时有人值班

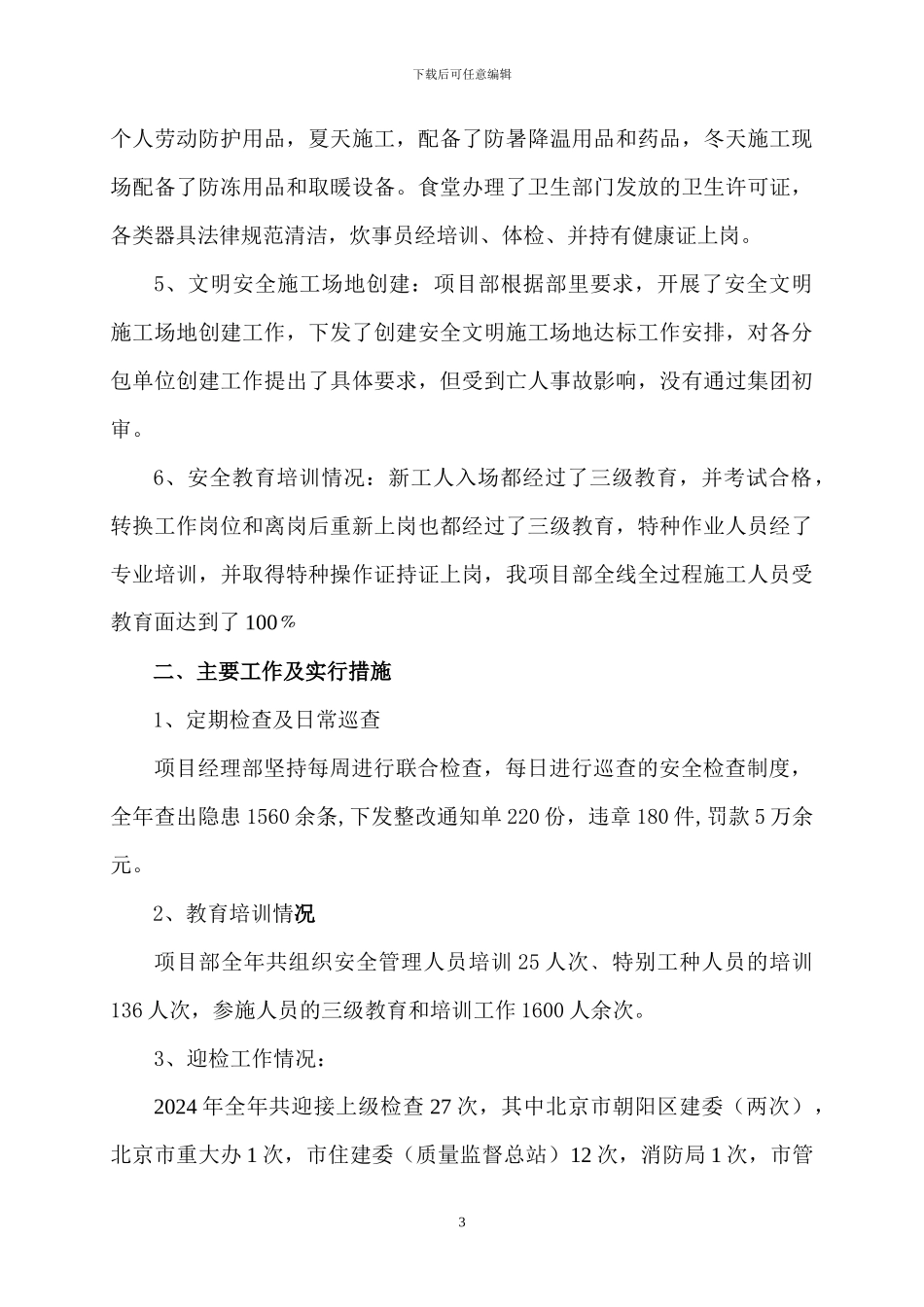

并严格要求特别工种持证上岗
2、绿色施工管理方面:施工现场办公区和生活区用电、用水、我们实行专人管理,严格控制了施工阶段的用水、用电量,临时设施,我们采纳了可拆卸循环使用阻燃的彩钢板临时活动房
要求施工单位每天专人对施工现场及工人宿舍进行彻底的清扫,发现隐患及时处理处理3、环境保护方面:对施工范围内的场地进行了硬化,不能硬化的裸露地块进行了喷淋和丝网覆盖等措施
在进出现场的大门处设置了洗车槽和沉淀池
严禁施工现场废弃物的焚烧,施工现场的易燃物品设有专门库房,食堂设置隔油池,并及时清理,沐浴等排水通畅并与市政管线连接
4、职业健康安全方面:施工现场搭建的活动房,采纳具有合格生产资质的,并经消防试验合格的阻燃产品进行搭建,包括办公室、宿舍、食堂、厕所、沐浴间,开水房等
施工现场防护采纳 2m 高的钢质围挡板进行封闭施工现场,对施工人员配备了包括安全帽在内的相匹配的工作服等2下载后可任意编辑个人劳动防护用品,夏天施工,配备了防暑降温用品和药品,冬天施工现场配备了防冻用品和取暖设备
