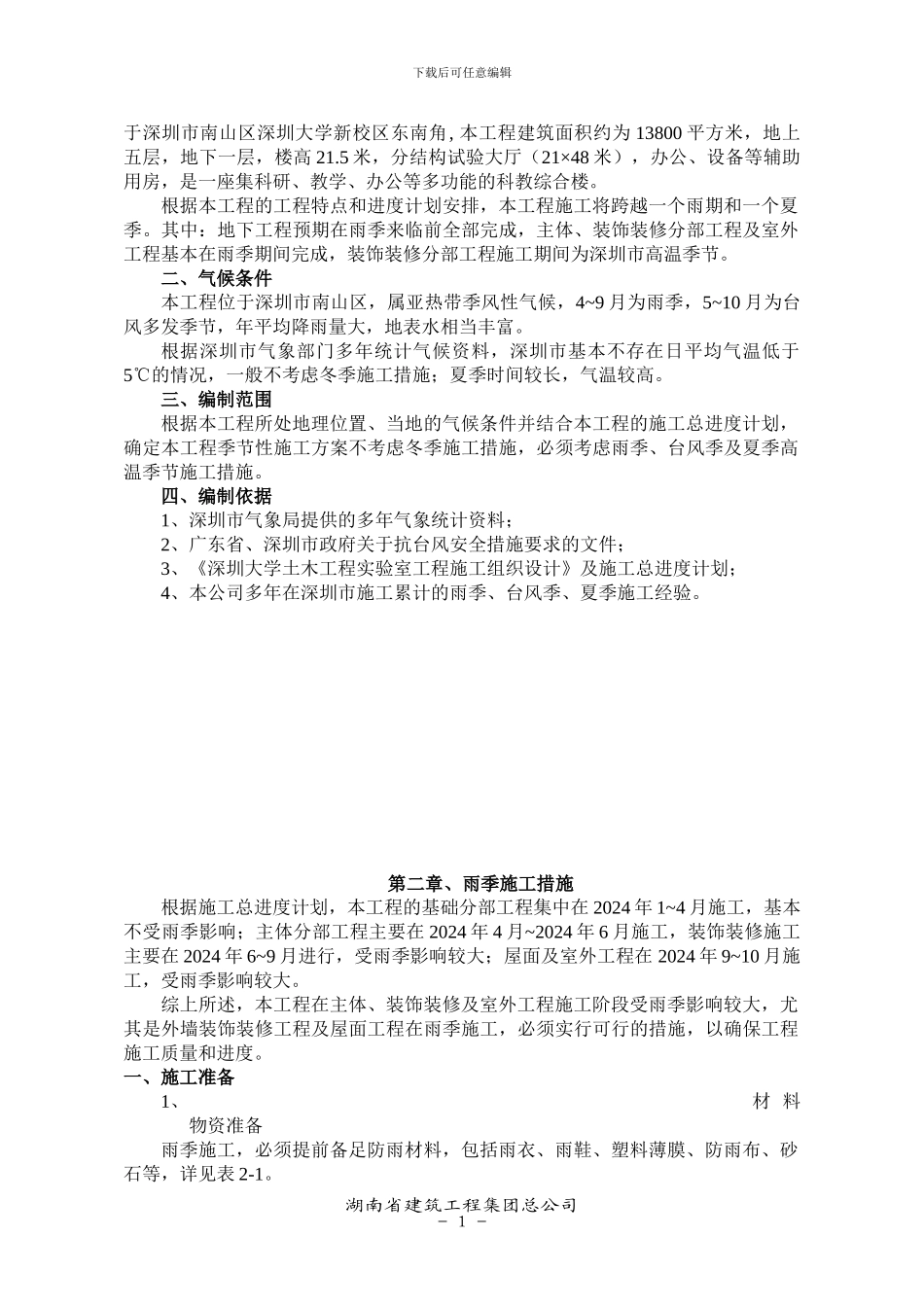

下载后可任意编辑深圳大学土木工程实验室工程季节性施工方案施工单位:湖南省建筑工程集团总公司编 制: 邓 勇 编制时间:2024-12-31审 核: 审核时间:审 批: 审批时间:第一章、编制说明一、工程概况本工程是由深圳大学投资建设,机械工业部深圳设计讨论院设计,建设地点位湖南省建筑工程集团总公司- 0 -下载后可任意编辑于深圳市南山区深圳大学新校区东南角, 本工程建筑面积约为 13800 平方米,地上五层,地下一层,楼高 21
5 米,分结构试验大厅(21×48 米),办公、设备等辅助用房,是一座集科研、教学、办公等多功能的科教综合楼
根据本工程的工程特点和进度计划安排,本工程施工将跨越一个雨期和一个夏季
其中:地下工程预期在雨季来临前全部完成,主体、装饰装修分部工程及室外工程基本在雨季期间完成,装饰装修分部工程施工期间为深圳市高温季节
二、气候条件本工程位于深圳市南山区,属亚热带季风性气候,4~9 月为雨季,5~10 月为台风多发季节,年平均降雨量大,地表水相当丰富
根据深圳市气象部门多年统计气候资料,深圳市基本不存在日平均气温低于5℃的情况,一般不考虑冬季施工措施;夏季时间较长,气温较高
三、编制范围根据本工程所处地理位置、当地的气候条件并结合本工程的施工总进度计划,确定本工程季节性施工方案不考虑冬季施工措施,必须考虑雨季、台风季及夏季高温季节施工措施
四、编制依据1、深圳市气象局提供的多年气象统计资料;2、广东省、深圳市政府关于抗台风安全措施要求的文件;3、《深圳大学土木工程实验室工程施工组织设计》及施工总进度计划;4、本公司多年在深圳市施工累计的雨季、台风季、夏季施工经验

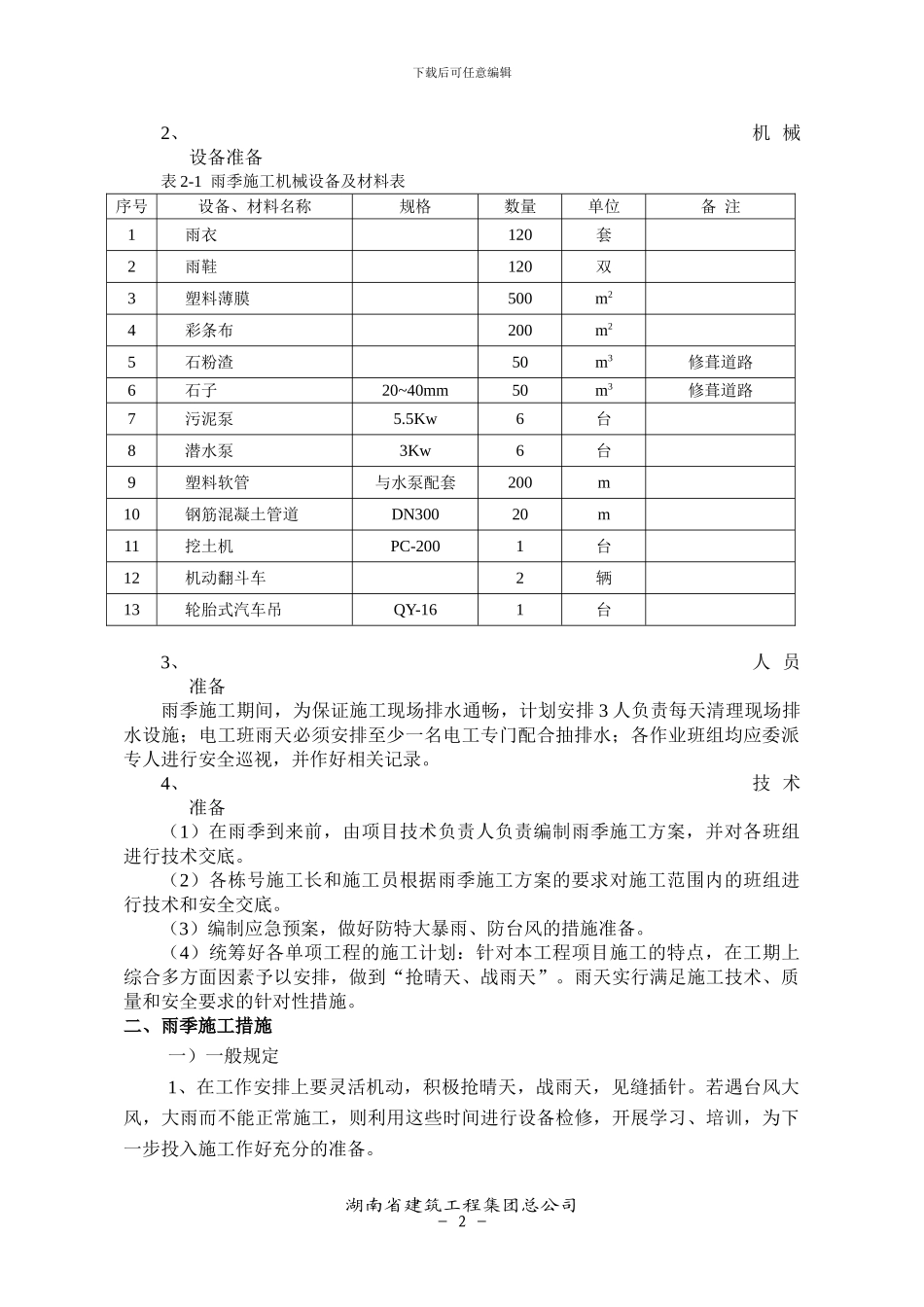

第二章、雨季施工措施根据施工总进度计划,本工程的基础分部工程集中在 2024 年 1~4 月施工,基本不受雨季影响;主体分部工程主要在 2024 年 4 月~2024 年 6 月施工,装饰装修施
