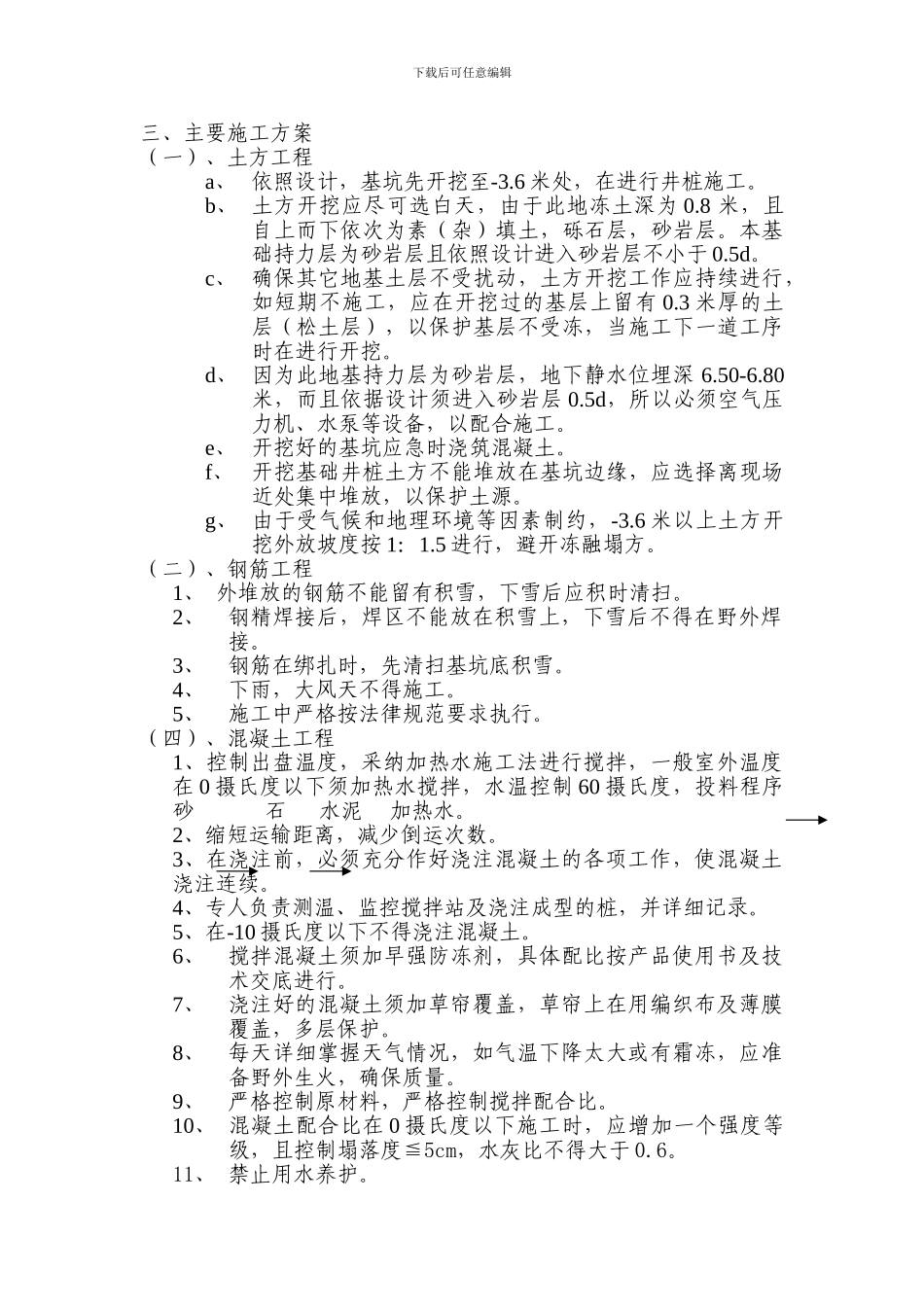

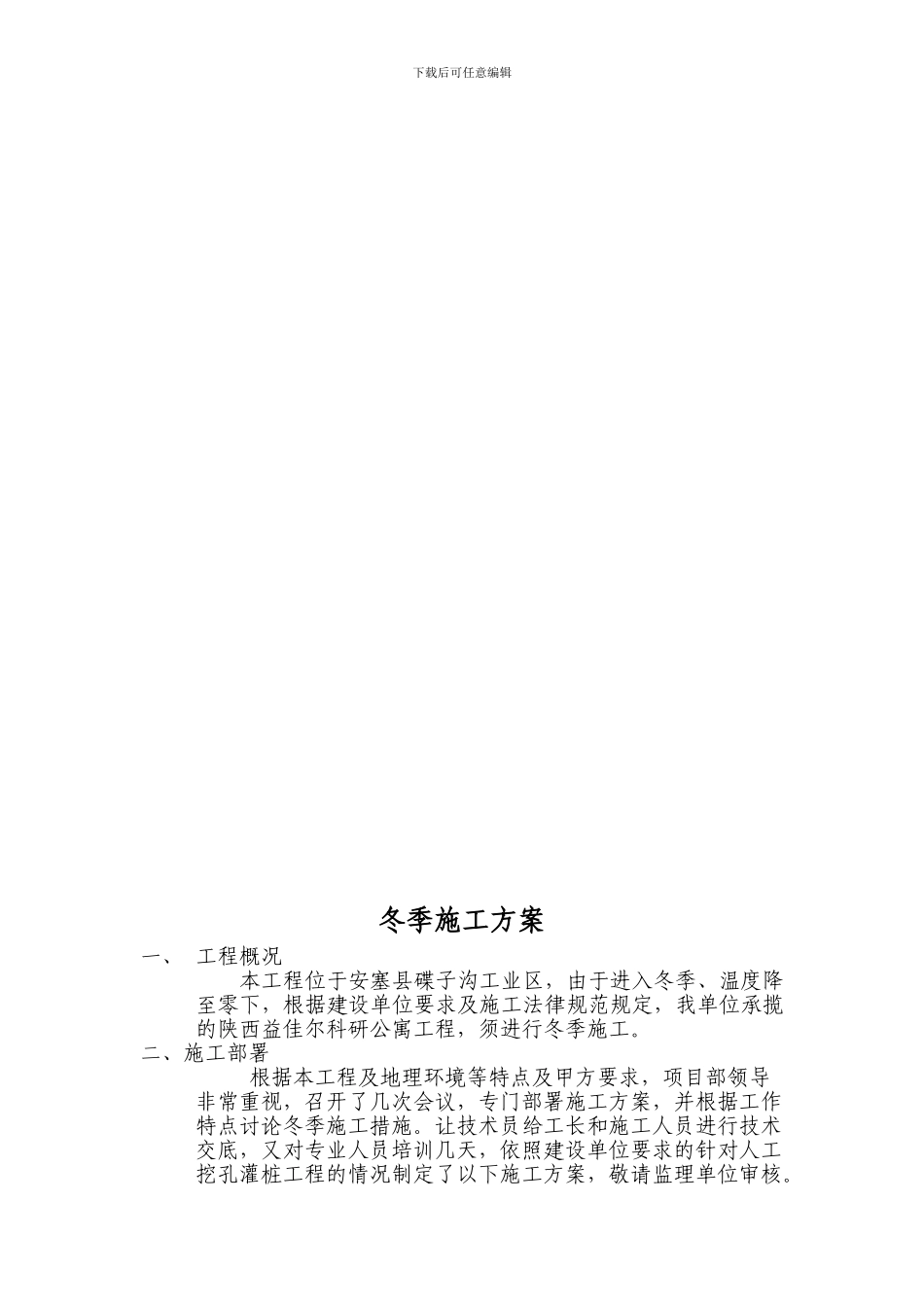

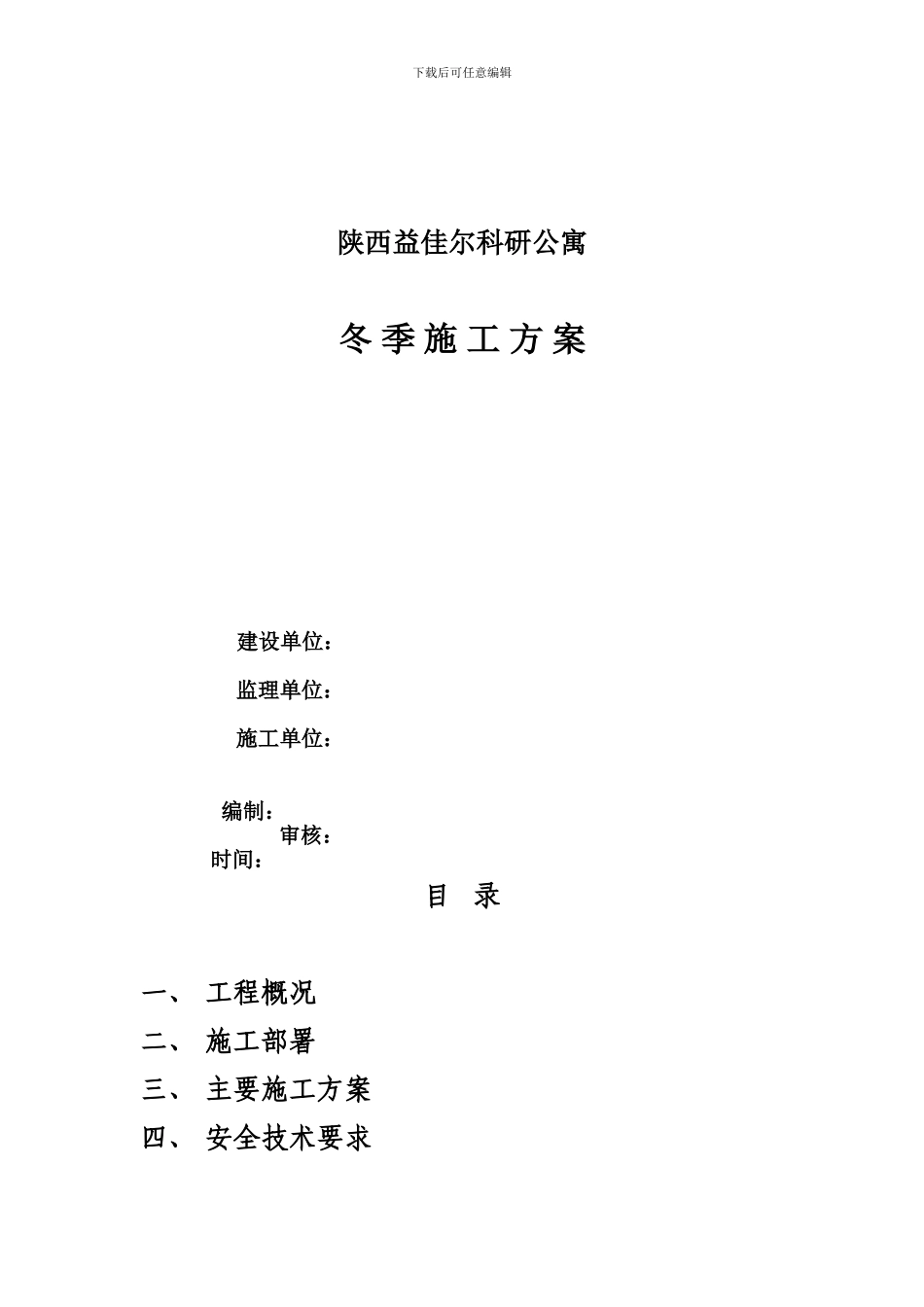

下载后可任意编辑陕西益佳尔科研公寓冬 季 施 工 方 案建设单位: 监理单位:施工单位: 编制: 审核: 时间:目 录一、 工程概况二、 施工部署三、 主要施工方案四、 安全技术要求下载后可任意编辑冬季施工方案一、 工程概况本工程位于安塞县碟子沟工业区,由于进入冬季、温度降至零下,根据建设单位要求及施工法律规范规定,我单位承揽的陕西益佳尔科研公寓工程,须进行冬季施工。二、施工部署根据本工程及地理环境等特点及甲方要求,项目部领导非常重视,召开了几次会议,专门部署施工方案,并根据工作特点讨论冬季施工措施。让技术员给工长和施工人员进行技术交底,又对专业人员培训几天,依照建设单位要求的针对人工挖孔灌桩工程的情况制定了以下施工方案,敬请监理单位审核。下载后可任意编辑三、主要施工方案(一)、土方工程a、 依照设计,基坑先开挖至-3.6 米处,在进行井桩施工。b、 土方开挖应尽可选白天,由于此地冻土深为 0.8 米,且自上而下依次为素(杂)填土,砾石层,砂岩层。本基础持力层为砂岩层且依照设计进入砂岩层不小于 0.5d。c、 确保其它地基土层不受扰动,土方开挖工作应持续进行,如短期不施工,应在开挖过的基层上留有 0.3 米厚的土层(松土层),以保护基层不受冻,当施工下一道工序时在进行开挖。d、 因为此地基持力层为砂岩层,地下静水位埋深 6.50-6.80米,而且依据设计须进入砂岩层 0.5d,所以必须空气压力机、水泵等设备,以配合施工。e、 开挖好的基坑应急时浇筑混凝土。f、开挖基础井桩土方不能堆放在基坑边缘,应选择离现场近处集中堆放,以保护土源。g、 由于受气候和地理环境等因素制约,-3.6 米以上土方开挖外放坡度按 1:1.5 进行,避开冻融塌方。(二)、钢筋工程1、 外堆放的钢筋不能留有积雪,下雪后应积时清扫。2、钢精焊接后,焊区不能放在积雪上,下雪后不得在野外焊接。3、钢筋在绑扎时,先清扫基坑底积雪。4、下雨,大风天不得施工。5、施工中严格按法律规范要求执行。(四)、混凝土工程1、控制出盘温度,采纳加热水施工法进行搅拌,一般室外温度在 0 摄氏度以下须加热水搅拌,水温控制 60 摄氏度,投料程序砂 石 水泥 加热水。2、缩短运输距离,减少倒运次数。3、在浇注前,必须充分作好浇注混凝土的各项工作,使混凝土浇注连续。4、专人负责测温、监控搅拌站及浇注成型的桩,并详细记录。5、在-10 摄氏度以下不得浇注混凝土。6、搅拌混凝土须加早强...
