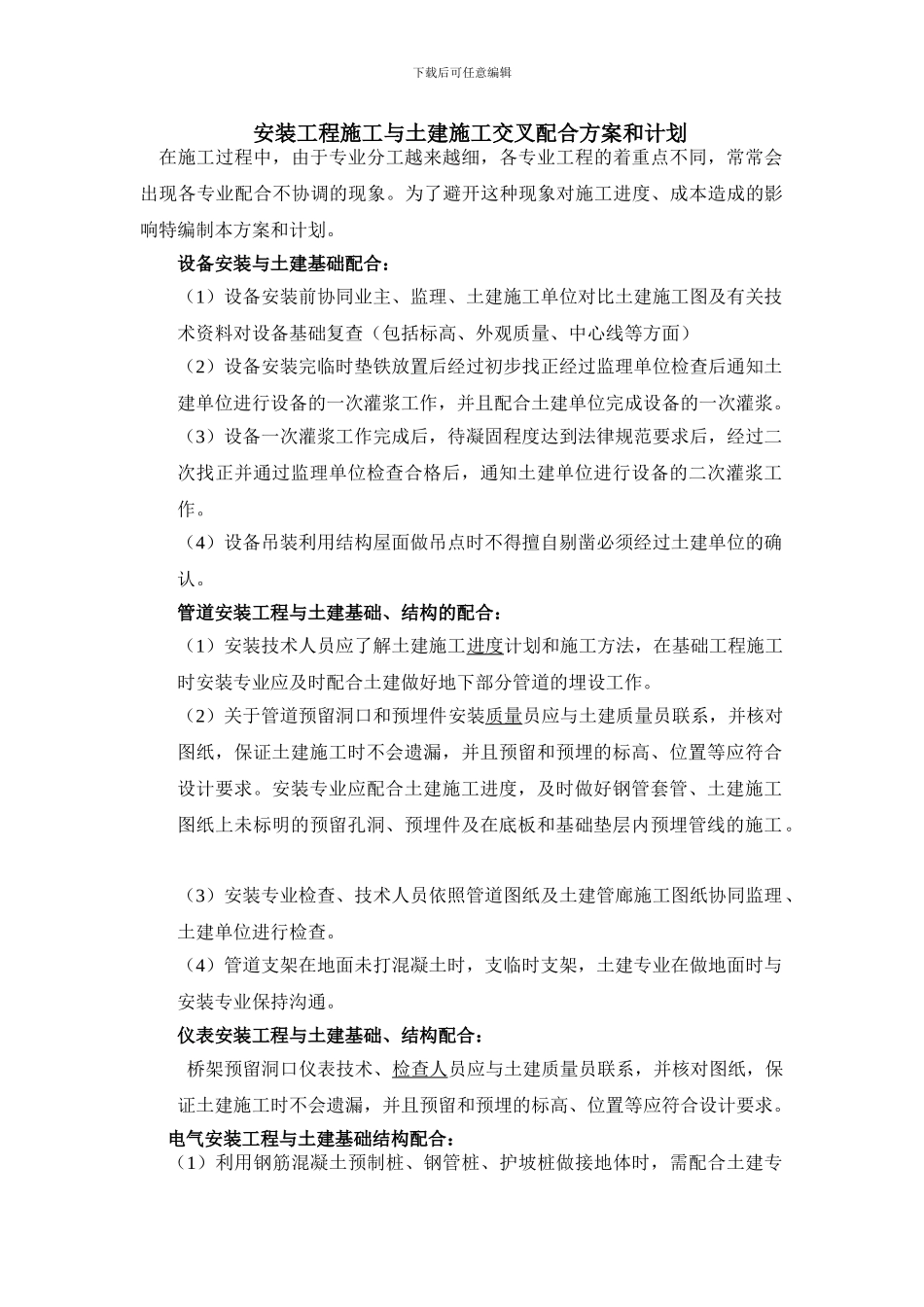

下载后可任意编辑 安装工程施工与土建施工交叉配合方案和计划在施工过程中,由于专业分工越来越细,各专业工程的着重点不同,常常会出现各专业配合不协调的现象
为了避开这种现象对施工进度、成本造成的影响特编制本方案和计划
设备安装与土建基础配合:(1)设备安装前协同业主、监理、土建施工单位对比土建施工图及有关技术资料对设备基础复查(包括标高、外观质量、中心线等方面)(2)设备安装完临时垫铁放置后经过初步找正经过监理单位检查后通知土建单位进行设备的一次灌浆工作,并且配合土建单位完成设备的一次灌浆
(3)设备一次灌浆工作完成后,待凝固程度达到法律规范要求后,经过二次找正并通过监理单位检查合格后,通知土建单位进行设备的二次灌浆工作
(4)设备吊装利用结构屋面做吊点时不得擅自剔凿必须经过土建单位的确认
管道安装工程与土建基础、结构的配合:(1)安装技术人员应了解土建施工进度计划和施工方法,在基础工程施工时安装专业应及时配合土建做好地下部分管道的埋设工作
(2)关于管道预留洞口和预埋件安装质量员应与土建质量员联系,并核对图纸,保证土建施工时不会遗漏,并且预留和预埋的标高、位置等应符合设计要求
安装专业应配合土建施工进度,及时做好钢管套管、土建施工图纸上未标明的预留孔洞、预埋件及在底板和基础垫层内预埋管线的施工
(3)安装专业检查、技术人员依照管道图纸及土建管廊施工图纸协同监理、土建单位进行检查
(4)管道支架在地面未打混凝土时,支临时支架,土建专业在做地面时与安装专业保持沟通
仪表安装工程与土建基础、结构配合:桥架预留洞口仪表技术、检查人员应与土建质量员联系,并核对图纸,保证土建施工时不会遗漏,并且预留和预埋的标高、位置等应符合设计要求
电气安装工程与土建基础结构配合:(1)利用钢筋混凝土预制桩、钢管桩、护坡桩做接地体时,需配合土建专下载后可任意编辑业施工
电气专业人员提供利用上述部位引出
