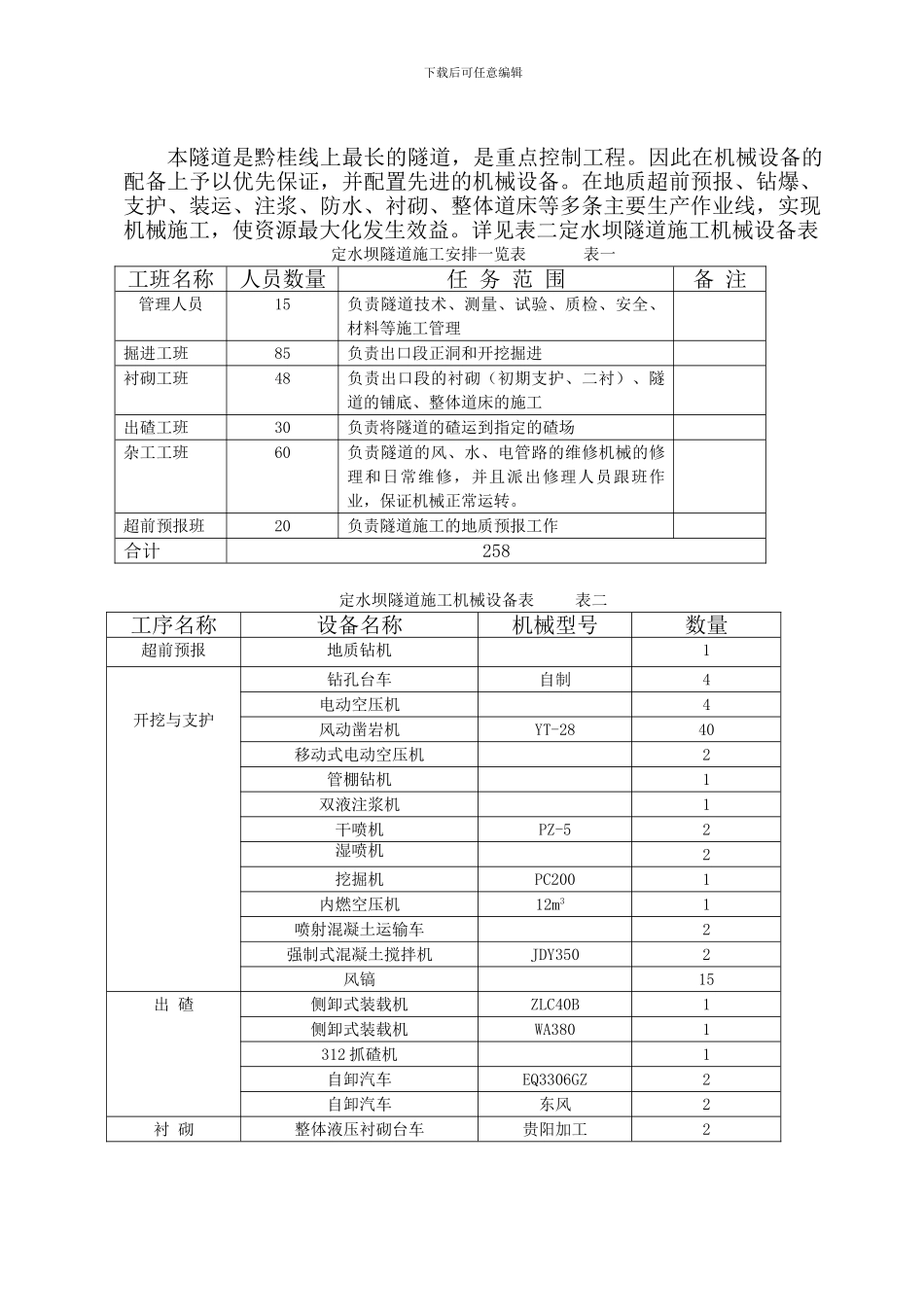

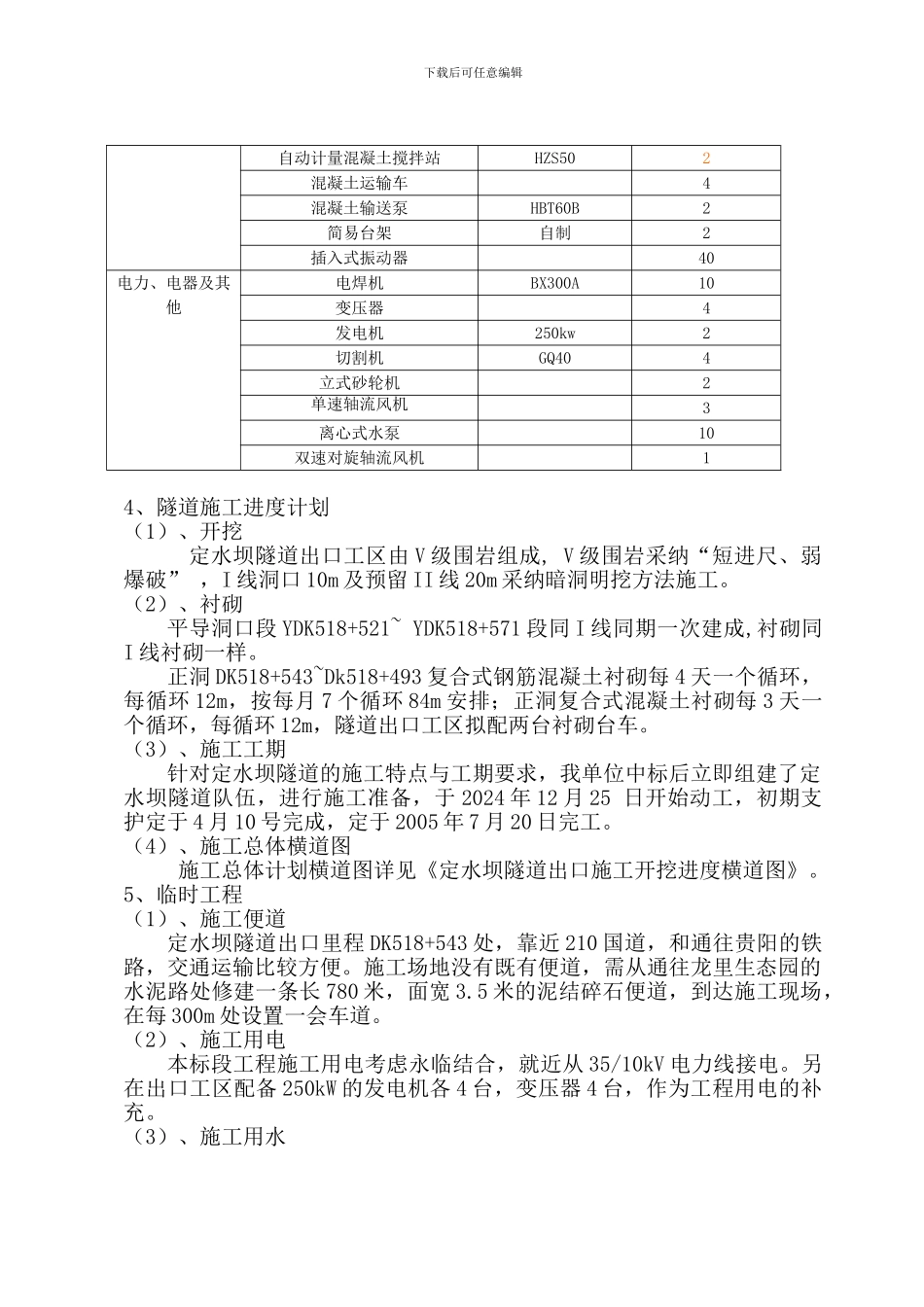

下载后可任意编辑定水坝隧道施工组织设计一、编制依据:编制依据:《铁路隧道施工法律规范》(TB10204-2024)、《铁路隧道评定验收标准》(TB10417-2024)、《铁路隧道设计法律规范》(TB10003-2001)、《定水坝隧道施工图》第一分册设计说明。二、编制原则及编制范围:编制原则⑴、按基建程序搞好施工管理,并按高标准、质量优、速度快、成本低的要求组织施工。⑵、严格执行铁路法律规范及有关技术标准、规程、规则等并遵守国家、铁道部和地方相关政策、法律。⑶、按国家的法律法规要求做好三保工作,即水保、环保和文物保护。⑷、努力改进施工工艺,积极采纳“四新”工艺,降低隧道成本。编制范围:I 线 DK518+466~543;II 线 YDK518+521~571三、工程概况:1、隧道概况:定水坝隧道进口里程为 DK510+003,出口里程为 DK518+543,全长8540m。出口位于半径为 2000m 的左偏曲线上,线路坡度:出口洞身DK518+446~540 位于 3.8%0、下坡,DK518+540~543 段为平坡,平导长度为2800m 预留 II 线。II 线位于半径为 1600m 的左偏曲线上,线路坡度:出口洞身 DK518+521~540 位于 3.8%0、下坡,DK518+540~571 段为平坡。2、地质概况:中低山剥蚀地貌区,山势雄伟、陡峻,多悬崖峭壁,坡面多发育有岩溶洼地、漏斗、溶洞及落水洞,植被较发育多为灌木林;东北部、东部多为碎屑岩组成的剥蚀地貌。隧道岩层产状均较平缓,构造对岩体的完整性影响不大。隧道洞身处于(D2d1+2)石英砂岩夹砂岩、页岩地层中,隧道顶部为碳酸地层,岩溶水丰富,但因下伏(D2d1+2)石英砂岩夹页岩起着良 好 的 隔 水 作 用 , 故 隧 道 涌 水 量 不 大 。 预 测 全 隧 道 平 常 涌 水 量Q=28000m3/d,雨水期涌水量 Q=42000m3/d。3、隧道施工条件:隧道工程、水文地质条件复杂,本施组地段均为 V 级围岩,出口上端有旅游风景区飞龙洞,水隙较发育,要加强隧道的防排水,以堵为主的方案施工。四、隧道施工布置:1、隧道施工安排总体布置定水坝隧道出口采纳正洞加平导施工,平导设置在线路右侧与预留II 线重合,施工时采纳平导先行。2、劳动力组织及施工任务在隧道出口工区安排一个隧道综合队,其下设有掘进工班、衬砌工班、出碴工班、杂工工班等详细情况见表一《定水坝隧道施工安排一览表》。3、主要机械设备下载后可任意编辑本隧道是黔桂线上最长的隧道,是重点控制工程。因此在机械设备的配备上予以优先保证,并配置先进的机械设备。在地...
