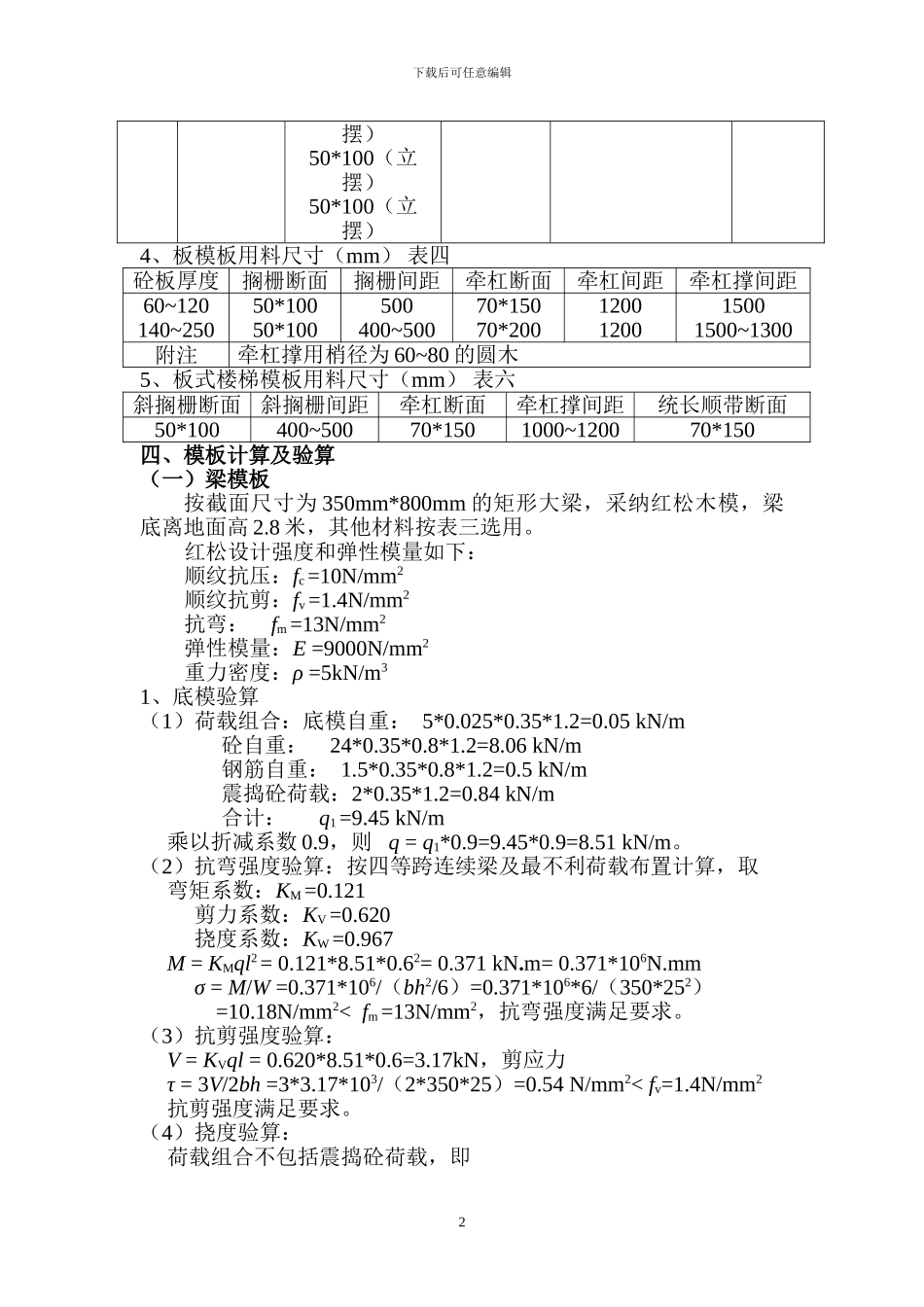

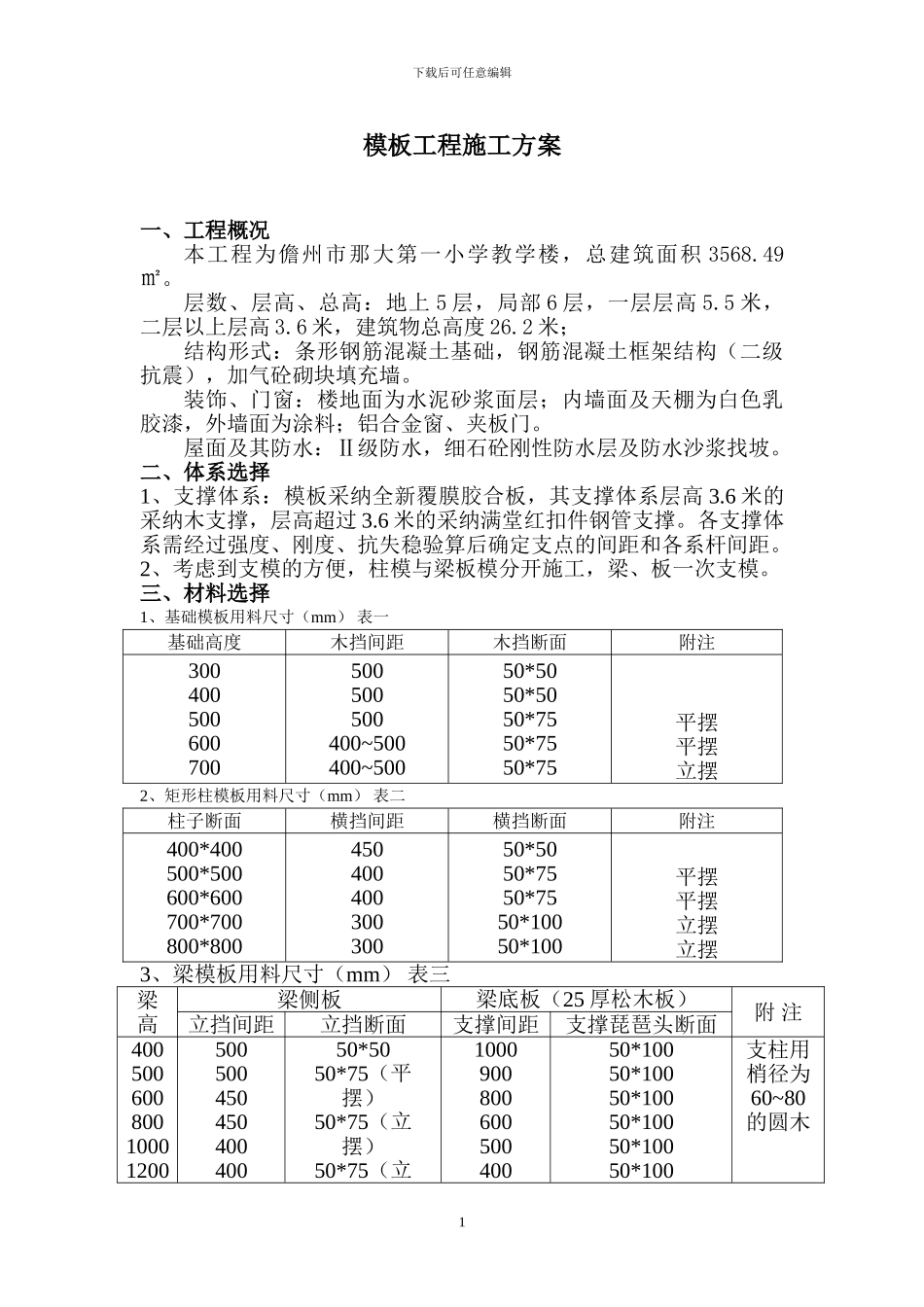

儋州市中小学危改扩容办公室儋州市那大第一小学教学楼工程模板工程施工方案编制:何海兴审核:宙荣增审批:陈煜海南方成建筑安装有限公司二 00 九年三月十六日下载后可任意编辑模板工程施工方案一、工程概况本工程为儋州市那大第一小学教学楼,总建筑面积 3568.49㎡。层数、层高、总高:地上 5 层,局部 6 层,一层层高 5.5 米,二层以上层高 3.6 米,建筑物总高度 26.2 米;结构形式:条形钢筋混凝土基础,钢筋混凝土框架结构(二级抗震),加气砼砌块填充墙。装饰、门窗:楼地面为水泥砂浆面层;内墙面及天棚为白色乳胶漆,外墙面为涂料;铝合金窗、夹板门。屋面及其防水:Ⅱ级防水,细石砼刚性防水层及防水沙浆找坡。二、体系选择1、支撑体系:模板采纳全新覆膜胶合板,其支撑体系层高 3.6 米的采纳木支撑,层高超过 3.6 米的采纳满堂红扣件钢管支撑。各支撑体系需经过强度、刚度、抗失稳验算后确定支点的间距和各系杆间距。2、考虑到支模的方便,柱模与梁板模分开施工,梁、板一次支模。三、材料选择1、基础模板用料尺寸(mm) 表一基础高度木挡间距木挡断面附注300400500600700500500500400~500400~50050*5050*5050*7550*7550*75平摆平摆立摆2、矩形柱模板用料尺寸(mm) 表二柱子断面横挡间距横挡断面附注400*400500*500600*600700*700800*80045040040030030050*5050*7550*7550*10050*100平摆平摆立摆立摆3、梁模板用料尺寸(mm) 表三梁高梁侧板梁底板(25 厚松木板)附 注立挡间距立挡断面支撑间距支撑琵琶头断面4005006008001000120050050045045040040050*5050*75(平摆)50*75(立摆)50*75(立100090080060050040050*10050*10050*10050*10050*10050*100支柱用梢径为60~80的圆木1下载后可任意编辑摆)50*100(立摆)50*100(立摆)4、板模板用料尺寸(mm) 表四砼板厚度搁栅断面搁栅间距牵杠断面牵杠间距牵杠撑间距60~120140~25050*10050*100500400~50070*15070*2001200120015001500~1300附注牵杠撑用梢径为 60~80 的圆木5、板式楼梯模板用料尺寸(mm) 表六斜搁栅断面斜搁栅间距牵杠断面牵杠撑间距统长顺带断面50*100400~50070*1501000~120070*150四、模板计算及验算(一)梁模板按截面尺寸为 350mm*800mm 的矩形大梁,采纳红松木模,梁底离地面高 2.8 米,其他材料按表三选用。红松设计强度和弹性模量如下:顺纹抗压:fc =10N/mm2顺纹抗剪:fv =1.4N/mm2抗弯: fm =13N/mm2弹性模量:E =9000N/mm2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

实验楼模板工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
