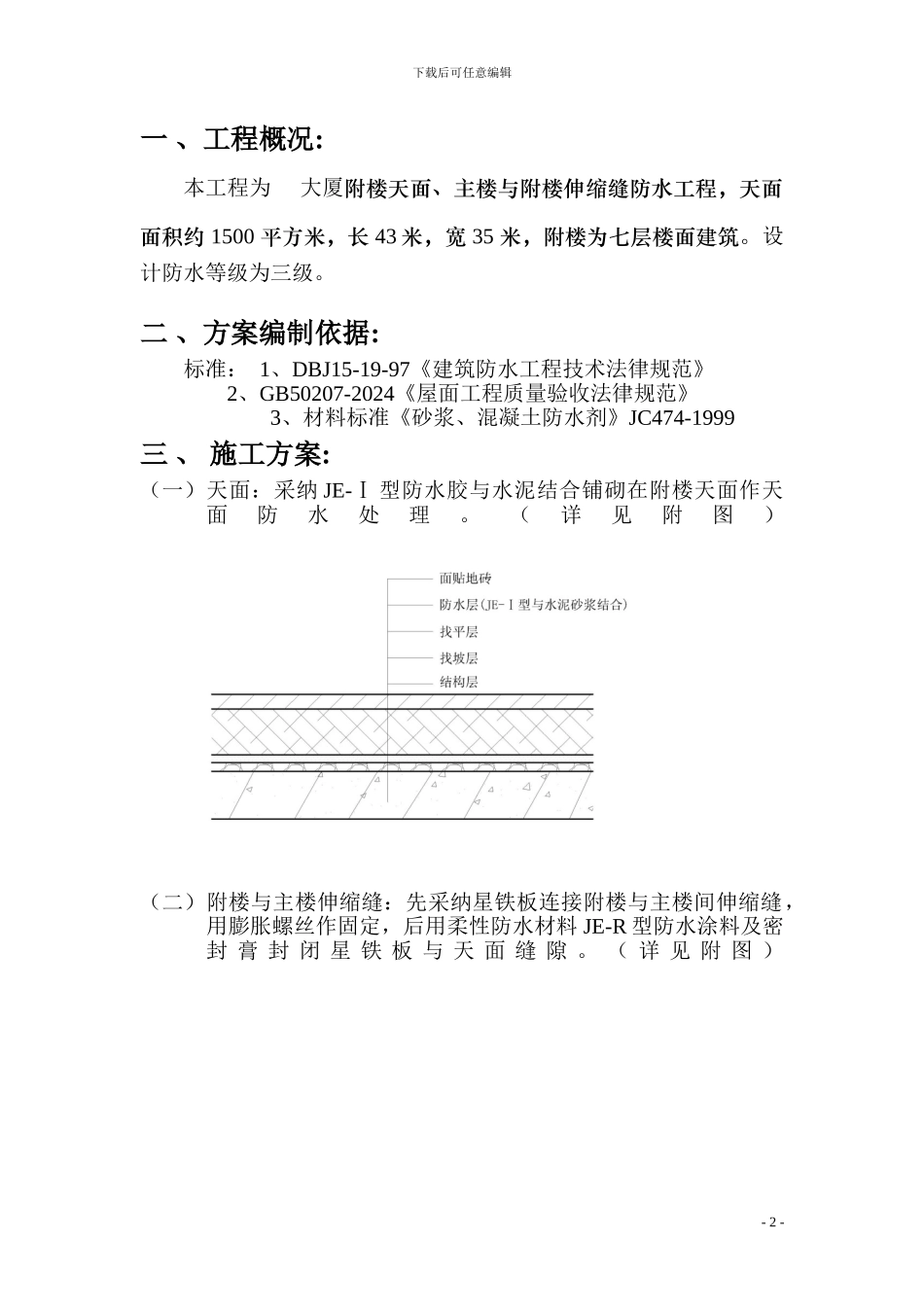

大厦防水工程方案书2024-12-9[ 负 责 人 ]: [ 电话号码 ] : [ 传真 ] :[ 网 址 ] : http://www.sunye.com.cn [ 电子邮件 ] :[ 地 址 ] :下载后可任意编辑 目 录 一、 工程概况二、 方案编制依据三、 施工方案四、 施工管理与文明施工五、 计划工期六、 防水层造价及其组成七、 服务承诺附件 2024 年 12 月 9 日- 1 -下载后可任意编辑一 、工程概况:本工程为 大厦附楼天面、主楼与附楼伸缩缝防水工程,天面面积约 1500 平方米,长 43 米,宽 35 米,附楼为七层楼面建筑。设计防水等级为三级。二 、方案编制依据:标准: 1、DBJ15-19-97《建筑防水工程技术法律规范》 2、GB50207-2024《屋面工程质量验收法律规范》3、材料标准《砂浆、混凝土防水剂》JC474-1999三 、 施工方案:(一)天面:采纳 JE-Ⅰ 型防水胶与水泥结合铺砌在附楼天面作天面防水处理。(详见附图)(二)附楼与主楼伸缩缝:先采纳星铁板连接附楼与主楼间伸缩缝,用膨胀螺丝作固定,后用柔性防水材料 JE-R 型防水涂料及密封 膏 封 闭 星 铁 板 与 天 面 缝 隙 。 ( 详 见 附 图 )- 2 -下载后可任意编辑四、 施工管理和文明施工1、 人员配备:为保证施工科学法律规范,选派有专业证书和岗位证书并有相当经验的防水施工项目经理全面负责该工程施工任务,全过程进行跟踪管理、监督。2、采照标准化作业施工。选用防水施工经验丰富的工人,以确保工程顺利进行。 施工人员进厂前现场具备条件1)、明确双方在施工现场的代表,负责协调解决施工中出现的各种问题和矛盾,并以协调记录的形式进行联系,协调记录由双方代表签字和留查。2)、甲方在乙方入场前应将现场构筑物的情况详细报告乙方,乙方技术人员勘察建筑屋面,如因甲方施工中产生的误差影响我方施工的,应由甲方在要求时间内负责找平或修补等。甲方还应提供建筑层面施工场地图纸,方便乙方施工,以确保乙方能顺利根据设计要求施工完成。 施工过程中的配合要求1)、提供 220V 施工正常电压,供搅拌机作业电源。2)、甲方应协助乙方解决仓库 20m² 一间,施工场地施工范围应供应水源。 施工安全措施1)、按规定进入施工现场,必须戴安全帽,不赤脚、不穿拖鞋。2)、进场施工人员必须严格遵守各项操作规程,严禁违章作业。3 )、 屋面使用煤气用具或其他可能产生危险的工具要特别注意小心使用。并尽量配以安全保护装置。 文明...
