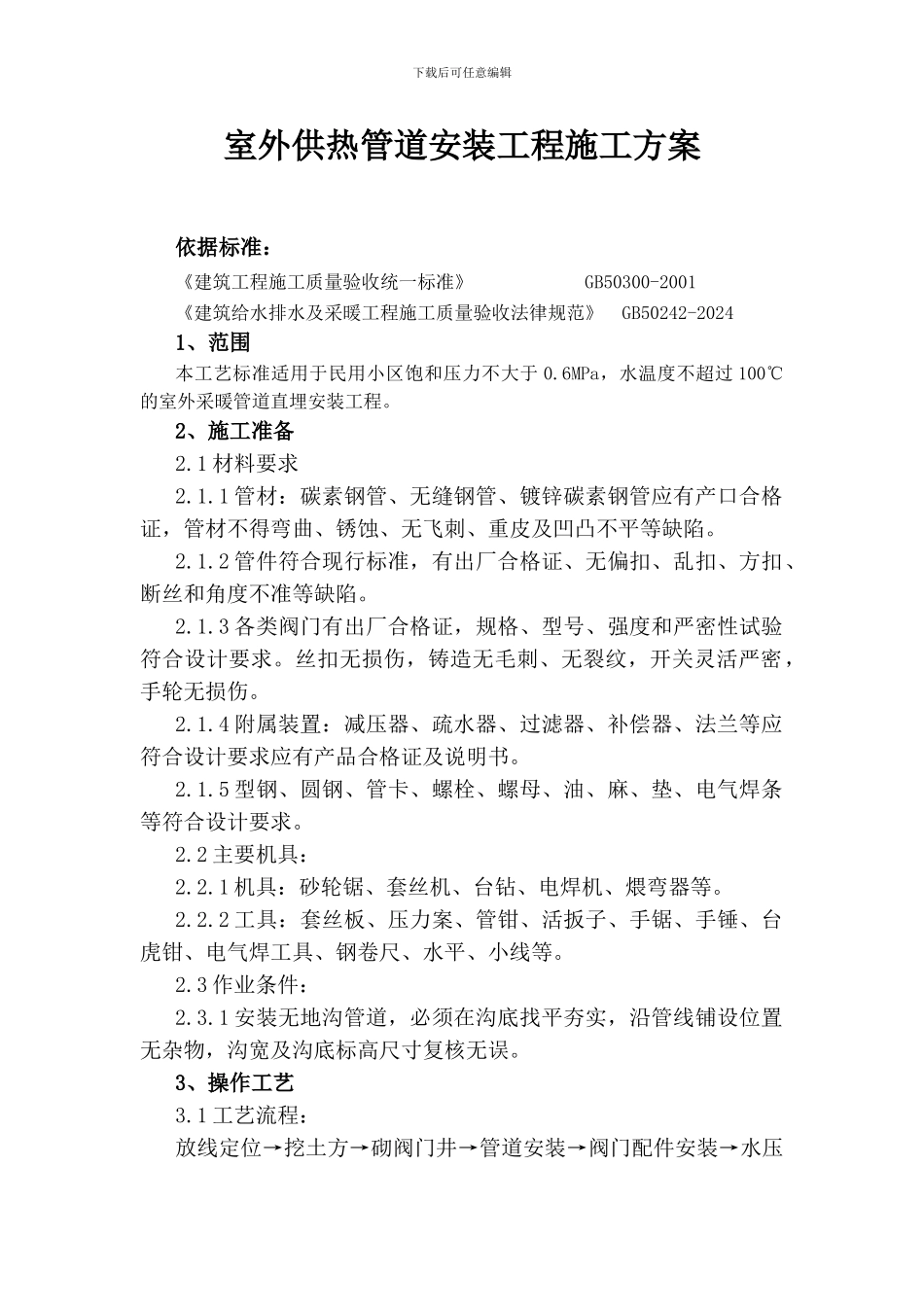

下载后可任意编辑室外供热管道安装工程施工方案依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑给水排水及采暖工程施工质量验收法律规范》 GB50242-20241、范围本工艺标准适用于民用小区饱和压力不大于 0
6MPa,水温度不超过 100℃的室外采暖管道直埋安装工程
2、施工准备2
1 材料要求2
1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产口合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主要机具:2
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:套丝板、压力案、管钳、活扳子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等
3 作业条件:2
1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
3、操作工艺3

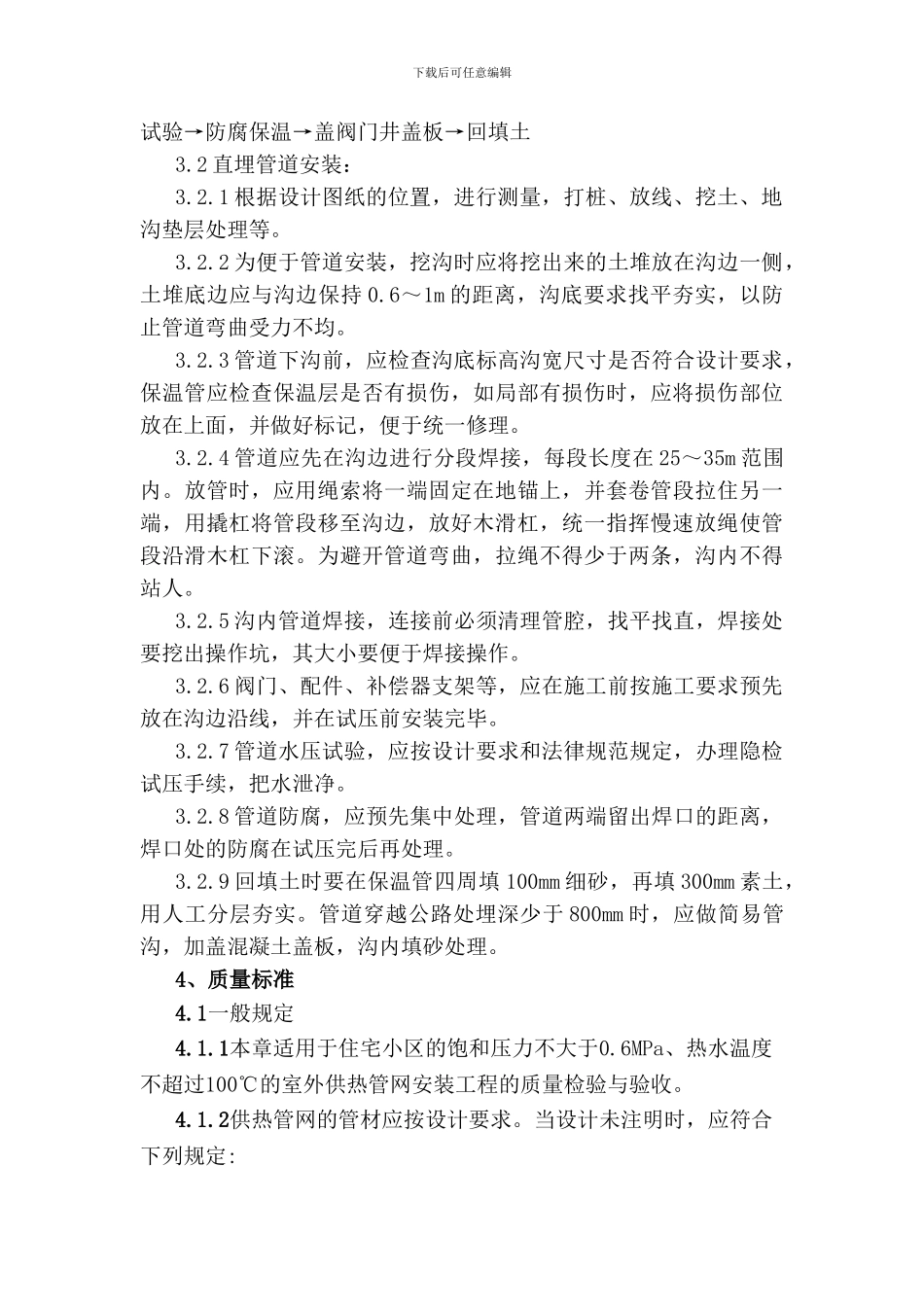

1 工艺流程:放线定位→挖土方→砌阀门井→管道安装→阀门配件安装→水压下载后可任意编辑试验→防腐保温→盖阀门井盖板→回填土3
2 直埋管道安装:3
1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持 0
6~1m 的距离,沟底要求找平夯实,以防止管道弯曲受力不均
3 管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是
