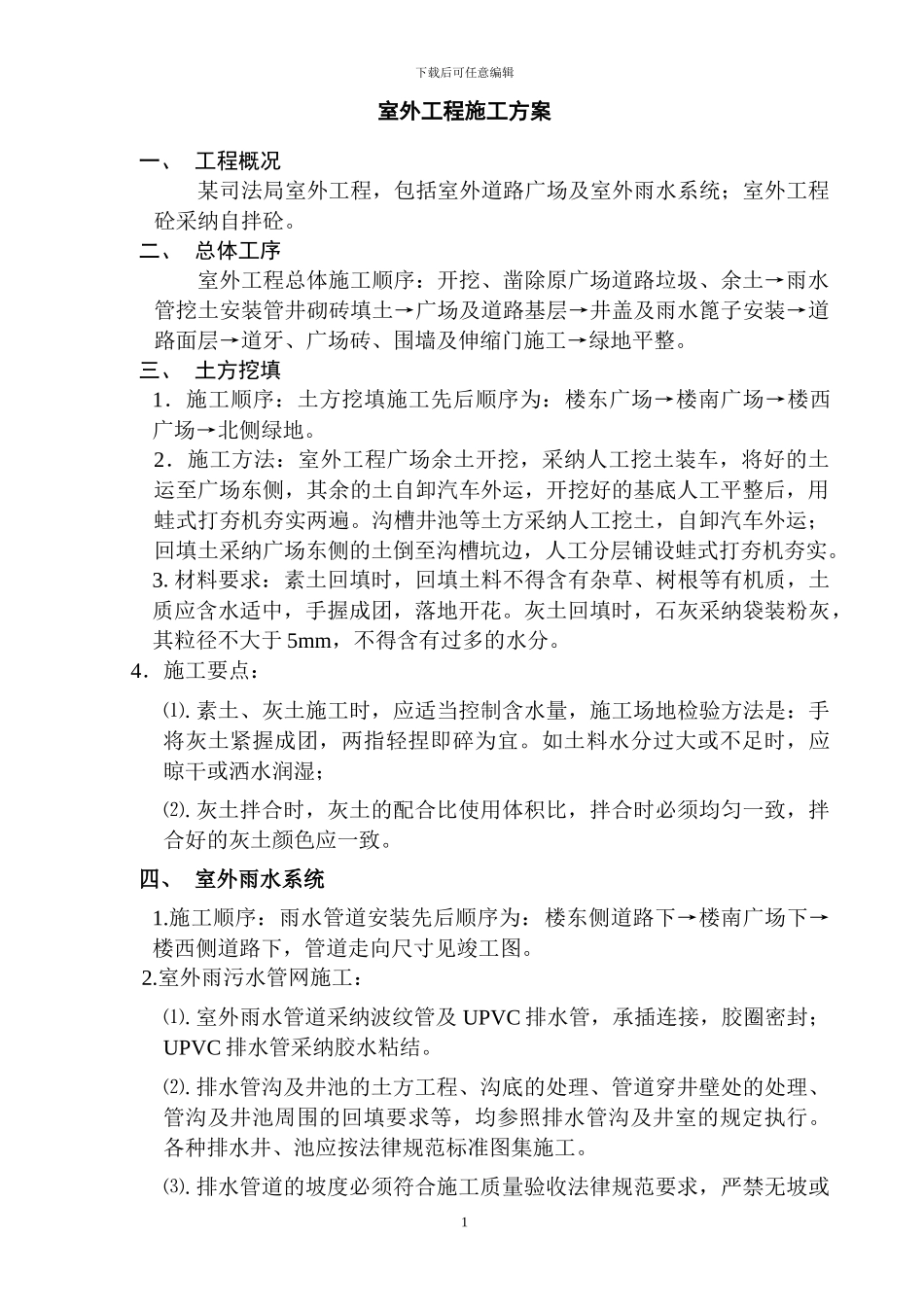

XXXXXXXXXXXX 工程室 外 工 程 施 工 方 案某建设工程有限公司司法局项目部2024 年 3 月 30 日下载后可任意编辑室外工程施工方案一、 工程概况某司法局室外工程,包括室外道路广场及室外雨水系统;室外工程砼采纳自拌砼

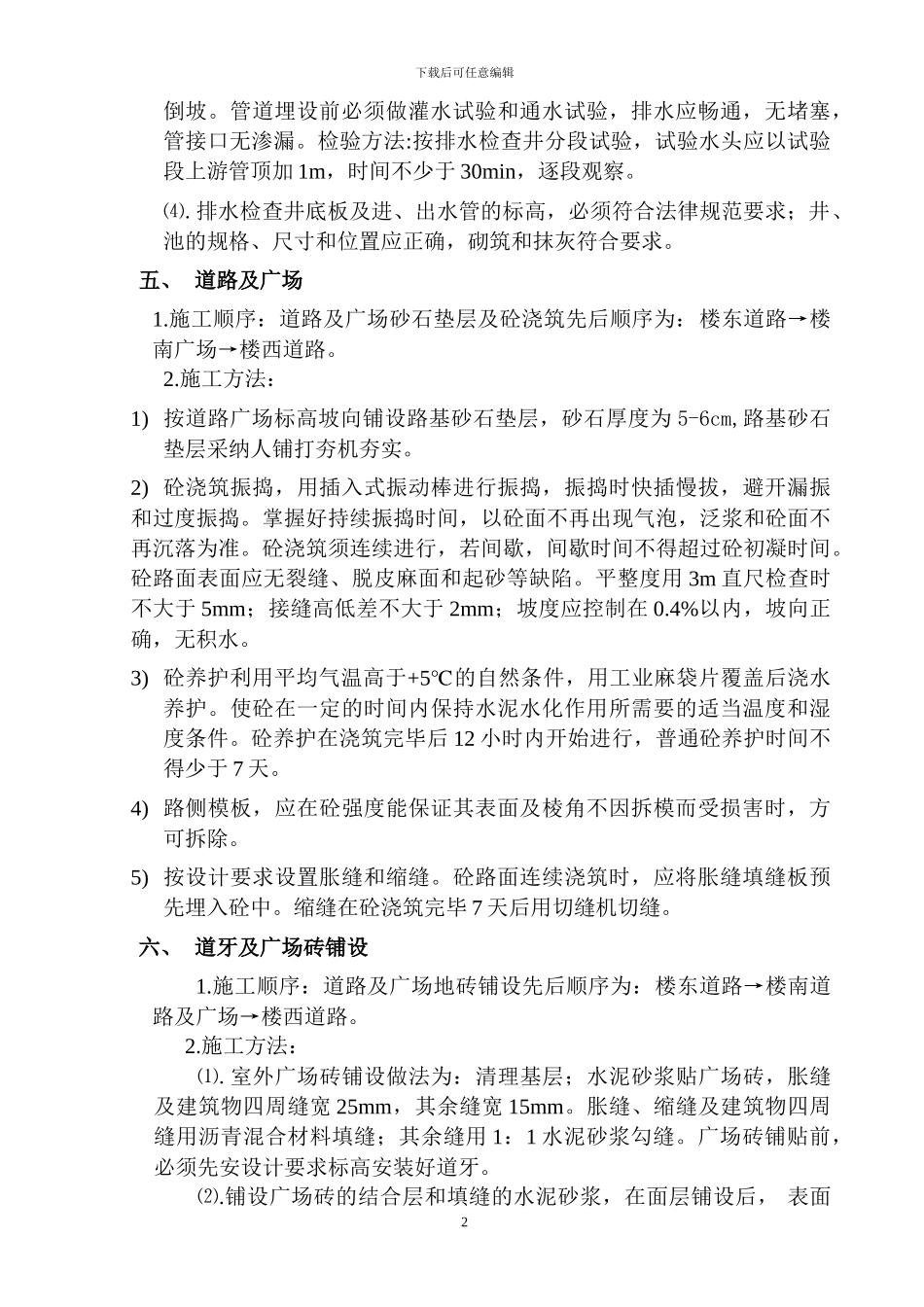

二、 总体工序室外工程总体施工顺序:开挖、凿除原广场道路垃圾、余土→雨水管挖土安装管井砌砖填土→广场及道路基层→井盖及雨水篦子安装→道路面层→道牙、广场砖、围墙及伸缩门施工→绿地平整
三、 土方挖填1.施工顺序:土方挖填施工先后顺序为:楼东广场→楼南广场→楼西广场→北侧绿地
2.施工方法:室外工程广场余土开挖,采纳人工挖土装车,将好的土运至广场东侧,其余的土自卸汽车外运,开挖好的基底人工平整后,用蛙式打夯机夯实两遍
沟槽井池等土方采纳人工挖土,自卸汽车外运;回填土采纳广场东侧的土倒至沟槽坑边,人工分层铺设蛙式打夯机夯实
材料要求:素土回填时,回填土料不得含有杂草、树根等有机质,土质应含水适中,手握成团,落地开花
灰土回填时,石灰采纳袋装粉灰,其粒径不大于 5mm,不得含有过多的水分
4.施工要点:⑴
素土、灰土施工时,应适当控制含水量,施工场地检验方法是:手将灰土紧握成团,两指轻捏即碎为宜
如土料水分过大或不足时,应晾干或洒水润湿;⑵
灰土拌合时,灰土的配合比使用体积比,拌合时必须均匀一致,拌合好的灰土颜色应一致
四、 室外雨水系统1
施工顺序:雨水管道安装先后顺序为:楼东侧道路下→楼南广场下→楼西侧道路下,管道走向尺寸见竣工图
室外雨污水管网施工:⑴
室外雨水管道采纳波纹管及 UPVC 排水管,承插连接,胶圈密封;UPVC 排水管采纳胶水粘结
排水管沟及井池的土方工程、沟底的处理、管道穿井壁处的处理、管沟及井池周围的回填要求等,均参照排水管沟及井室的规定执行
各种排水井、池应按法律规范标准图集施工
排水管道的坡度必须符合施
