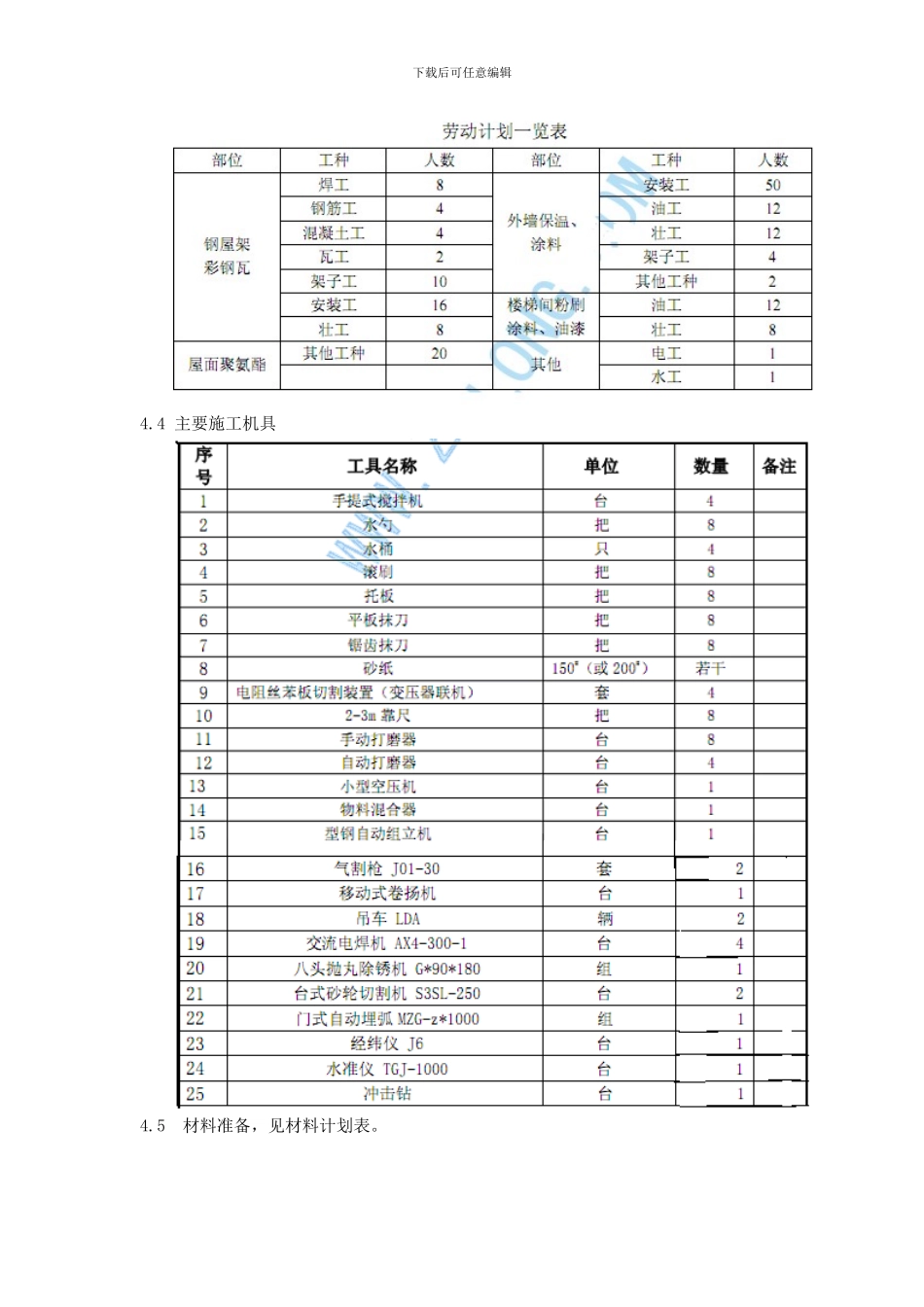

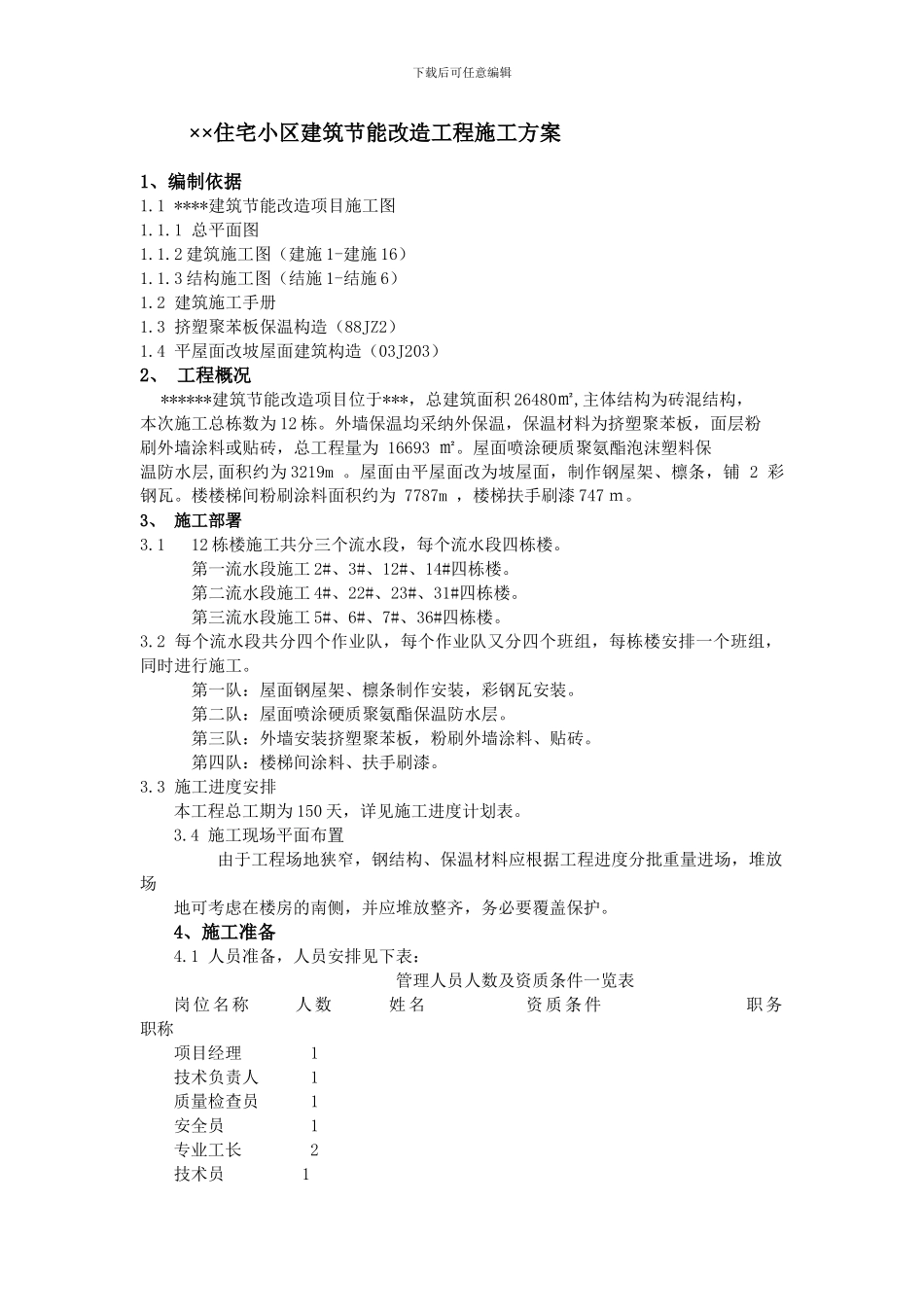

下载后可任意编辑××住宅小区建筑节能改造工程施工方案1、编制依据 1.1 ****建筑节能改造项目施工图 1.1.1 总平面图 1.1.2 建筑施工图(建施 1-建施 16) 1.1.3 结构施工图(结施 1-结施 6) 1.2 建筑施工手册 1.3 挤塑聚苯板保温构造(88JZ2) 1.4 平屋面改坡屋面建筑构造(03J203) 2、 工程概况 ******建筑节能改造项目位于***,总建筑面积 26480㎡,主体结构为砖混结构, 本次施工总栋数为 12 栋。外墙保温均采纳外保温,保温材料为挤塑聚苯板,面层粉 刷外墙涂料或贴砖,总工程量为 16693 ㎡。屋面喷涂硬质聚氨酯泡沫塑料保 温防水层,面积约为 3219m 。屋面由平屋面改为坡屋面,制作钢屋架、檩条,铺 2 彩钢瓦。楼楼梯间粉刷涂料面积约为 7787m ,楼梯扶手刷漆 747 m。 3、 施工部署 3.1 12 栋楼施工共分三个流水段,每个流水段四栋楼。 第一流水段施工 2#、3#、12#、14#四栋楼。 第二流水段施工 4#、22#、23#、31#四栋楼。 第三流水段施工 5#、6#、7#、36#四栋楼。 3.2 每个流水段共分四个作业队,每个作业队又分四个班组,每栋楼安排一个班组, 同时进行施工。 第一队:屋面钢屋架、檩条制作安装,彩钢瓦安装。 第二队:屋面喷涂硬质聚氨酯保温防水层。 第三队:外墙安装挤塑聚苯板,粉刷外墙涂料、贴砖。 第四队:楼梯间涂料、扶手刷漆。 3.3 施工进度安排 本工程总工期为 150 天,详见施工进度计划表。 3.4 施工现场平面布置 由于工程场地狭窄,钢结构、保温材料应根据工程进度分批重量进场,堆放场 地可考虑在楼房的南侧,并应堆放整齐,务必要覆盖保护。 4、施工准备 4.1 人员准备,人员安排见下表: 管理人员人数及资质条件一览表 岗位名称 人数 姓名 资质条件 职务 职称 项目经理 1 技术负责人 1 质量检查员 1 安全员 1 专业工长 2 技术员 1 下载后可任意编辑材料管理员 1 4.2 项目部组织机构图 4.3 劳动力计划,详见劳动计划一览表。 4.3.1 屋面钢屋架、彩钢瓦,每个流水段四栋楼同时施工,每一施工班组 10 人,四个班组,总共需 40 人。 4.3.2 外墙挤塑聚苯板保温,每个流水段四栋楼同时施工,每一施工班组 20 人,四 个班组,总共需 80 人。 4.3.3 屋面发泡聚氨酯保温,每个流水段四栋楼同时施工,每一施工班组 5 人,四 个班组,总共需 20 人。 4.3.4 楼梯间刷涂料、扶手刷漆,每个流水段四栋楼同时施工,...
