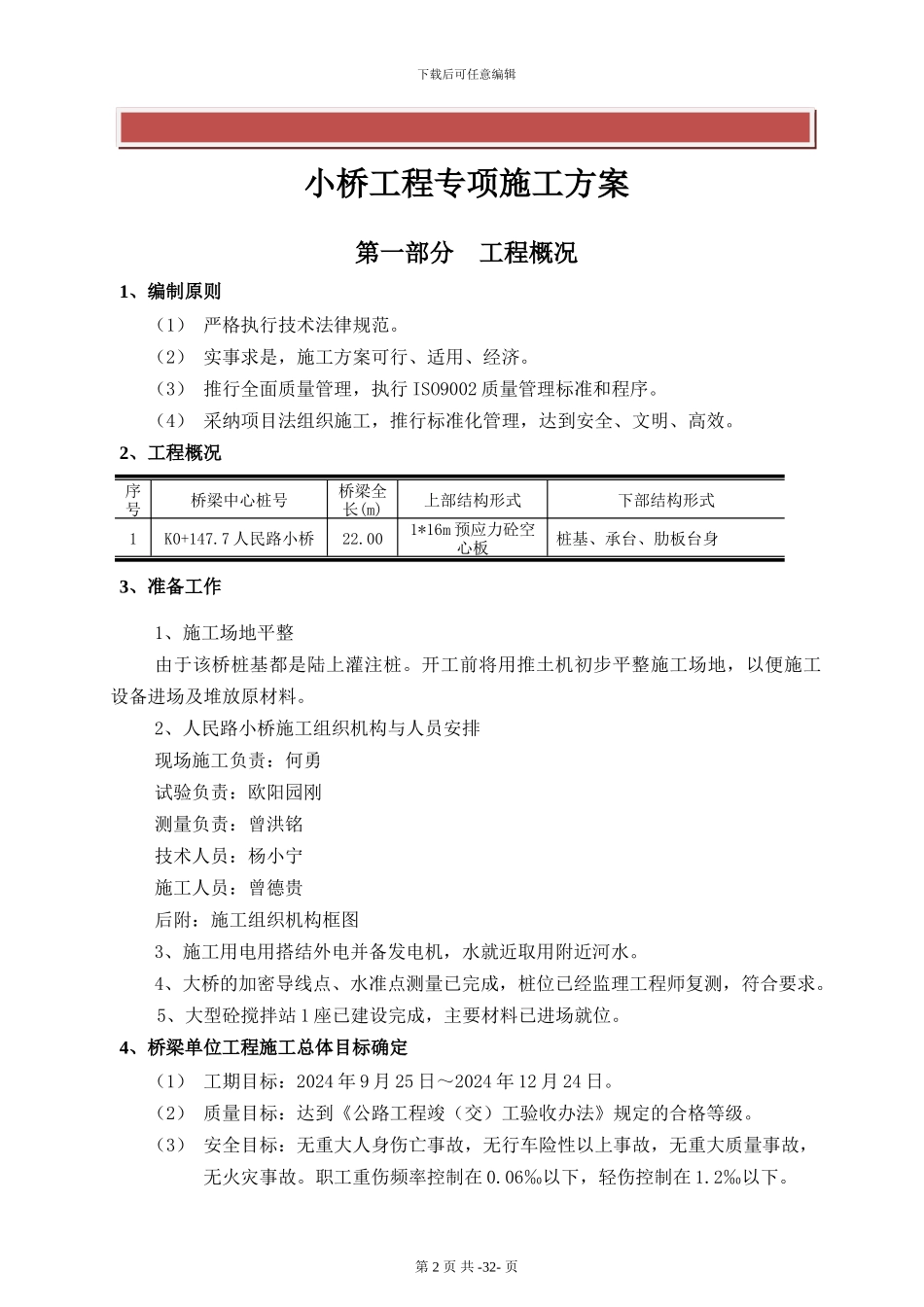

下载后可任意编辑 精品文档下载 【本页是封面,下载后可以删除!】第 1 页 共 -32- 页最新资料,word 文档,可以自由编辑!!下载后可任意编辑小桥工程专项施工方案第一部分 工程概况1、编制原则(1) 严格执行技术法律规范。(2) 实事求是,施工方案可行、适用、经济。(3) 推行全面质量管理,执行 ISO9002 质量管理标准和程序。(4) 采纳项目法组织施工,推行标准化管理,达到安全、文明、高效。2、工程概况序 号桥梁中心桩号桥梁全长(m)上部结构形式下部结构形式1K0+147.7 人民路小桥22.001*16m 预应力砼空心板桩基、承台、肋板台身3、准备工作1、施工场地平整由于该桥桩基都是陆上灌注桩。开工前将用推土机初步平整施工场地,以便施工设备进场及堆放原材料。2、人民路小桥施工组织机构与人员安排现场施工负责:何勇试验负责:欧阳园刚测量负责:曾洪铭技术人员:杨小宁施工人员:曾德贵 后附:施工组织机构框图3、施工用电用搭结外电并备发电机,水就近取用附近河水。4、大桥的加密导线点、水准点测量已完成,桩位已经监理工程师复测,符合要求。5、大型砼搅拌站 1 座已建设完成,主要材料已进场就位。4、桥梁单位工程施工总体目标确定(1) 工期目标:2024 年 9 月 25 日~2024 年 12 月 24 日。(2) 质量目标:达到《公路工程竣(交)工验收办法》规定的合格等级。(3) 安全目标:无重大人身伤亡事故,无行车险性以上事故,无重大质量事故,无火灾事故。职工重伤频率控制在 0.06‰以下,轻伤控制在 1.2‰以下。第 2 页 共 -32- 页下载后可任意编辑(4) 环保目标:确保施工全过程环境在可控条件下,施工过程及完毕后环保工作达到环保规定要求。(5) 文明施工目标:做到施工现场的各项文明施工措施。第二部分 施工平面布置图及其说明一、施工临建设施布置说明1、便道、临时驻地和拌和站设置项目经理部驻地拟安置于距离施工现场约 1.0 公里的处,该处距离施工现场较近,有便道直通施工场地,且生产、生活设施齐全,后勤保障便捷,便于施工管理。我合同段拟集中建设一处砼拌和站,用于本工程所有砼和砂浆的拌合施工。首先对场地进行清表、整平和碾压,再浇筑 15cm 厚的水泥混凝土。在浇筑过程中,随时检查铺筑厚度,防止出现厚度过薄,经车辆碾压造成破损,污染施工材料和影响文明施工形象。2、水、电供应桥梁施工现场有水,可以修建蓄水池作为施工和生活用水。 进口端有高压线通过,可...
