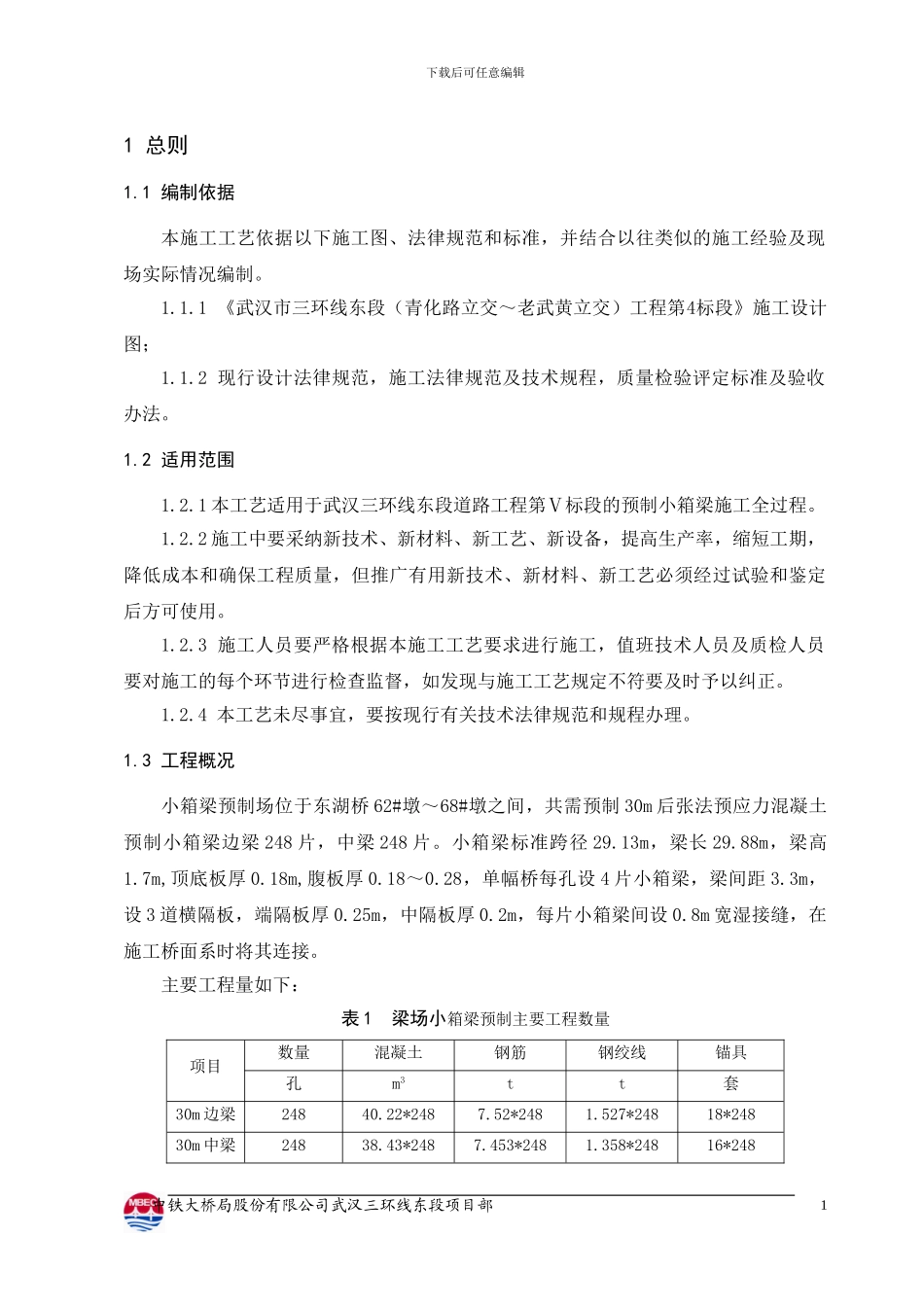

下载后可任意编辑1 总则1.1 编制依据本施工工艺依据以下施工图、法律规范和标准,并结合以往类似的施工经验及现场实际情况编制。 1.1.1 《武汉市三环线东段(青化路立交~老武黄立交)工程第4标段》施工设计图;1.1.2 现行设计法律规范,施工法律规范及技术规程,质量检验评定标准及验收办法。1.2 适用范围1.2.1 本工艺适用于武汉三环线东段道路工程第Ⅴ标段的预制小箱梁施工全过程。1.2.2 施工中要采纳新技术、新材料、新工艺、新设备,提高生产率,缩短工期,降低成本和确保工程质量,但推广有用新技术、新材料、新工艺必须经过试验和鉴定后方可使用。1.2.3 施工人员要严格根据本施工工艺要求进行施工,值班技术人员及质检人员要对施工的每个环节进行检查监督,如发现与施工工艺规定不符要及时予以纠正。1.2.4 本工艺未尽事宜,要按现行有关技术法律规范和规程办理。1.3 工程概况小箱梁预制场位于东湖桥 62#墩~68#墩之间,共需预制 30m 后张法预应力混凝土预制小箱梁边梁 248 片,中梁 248 片。小箱梁标准跨径 29.13m,梁长 29.88m,梁高1.7m,顶底板厚 0.18m,腹板厚 0.18~0.28,单幅桥每孔设 4 片小箱梁,梁间距 3.3m,设 3 道横隔板,端隔板厚 0.25m,中隔板厚 0.2m,每片小箱梁间设 0.8m 宽湿接缝,在施工桥面系时将其连接。主要工程量如下:表 1 梁场小箱梁预制主要工程数量项目数量混凝土钢筋钢绞线锚具孔m3tt套30m 边梁24840.22*2487.52*2481.527*24818*24830m 中梁24838.43*2487.453*2481.358*24816*248 中铁大桥局股份有限公司武汉三环线东段项目部 1下载后可任意编辑项目数量混凝土钢筋钢绞线锚具孔m3tt套总计49619505.23713.3715.4884322 工艺流程图底模清理绑扎底腹板钢筋抽拔胶管安装定位安装侧模、内模安装端模、锚垫板、绑扎顶板钢筋进行验收梁体混凝土浇筑安装支座预埋板混凝土养护拆模预应力孔道清理、穿钢绞线混凝土试件制作混凝土拌制运输张拉钢绞线孔道压浆、养护立模浇筑封端混凝土移梁存放同期养护测混凝土强度达到设计强度90%钢绞线编束设备标定、锚具检查拌制浆体端隔板预制3 原材料质量标准和技术要求 3.1 混凝土 中铁大桥局股份有限公司武汉三环线东段项目部 2下载后可任意编辑小箱梁施工全部采纳 C50 的商品混凝土。拌制混凝土的水泥采纳高品质的强度等级为 52.5 硅酸盐水泥;粗骨料采纳连续级配,碎石最大粒径不超过 20mm,以防混凝土浇筑困难或振捣不密实。3.2 ...
