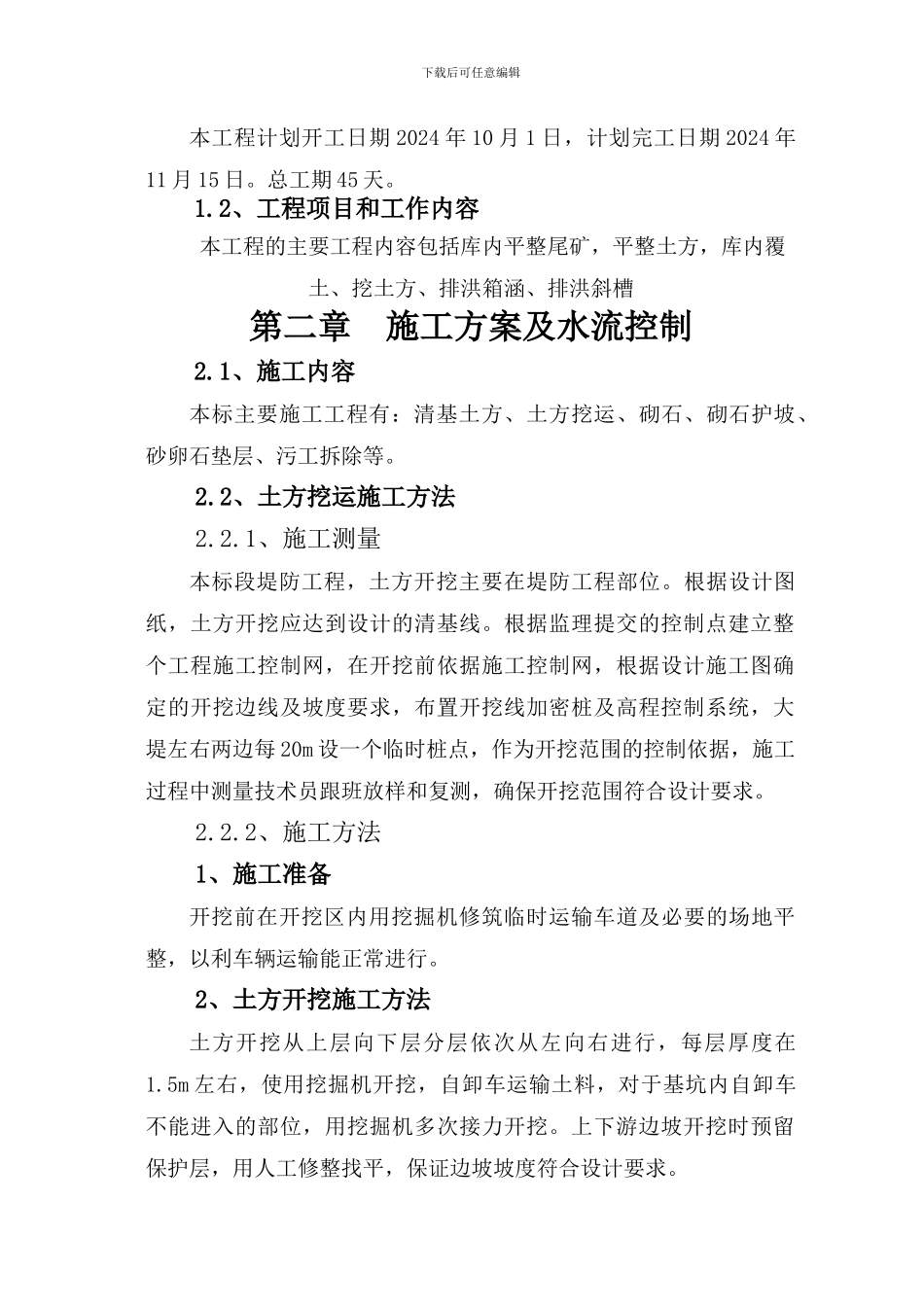

下载后可任意编辑1、施工组织设计目录第一章 工程概况第二章 施工方案第三章 施工进度计划及保证措施第四章 施工总布置与重要临时设施第五章 工程质量与保证措施第六章 安全管理与保证措施第七章 环境保护措施与文明施工第八章 劳动力安排计划及措施第九章 主要材料、构件用量计划第十章 合理化建议第一章 工程概况1
1、工程工期下载后可任意编辑本工程计划开工日期 2024 年 10 月 1 日,计划完工日期 2024 年11 月 15 日
总工期 45 天
2、工程项目和工作内容本工程的主要工程内容包括库内平整尾矿,平整土方,库内覆土、挖土方、排洪箱涵、排洪斜槽第二章 施工方案及水流控制2
1、施工内容本标主要施工工程有:清基土方、土方挖运、砌石、砌石护坡、砂卵石垫层、污工拆除等
2、土方挖运施工方法2
1、施工测量本标段堤防工程,土方开挖主要在堤防工程部位
根据设计图纸,土方开挖应达到设计的清基线
根据监理提交的控制点建立整个工程施工控制网,在开挖前依据施工控制网,根据设计施工图确定的开挖边线及坡度要求,布置开挖线加密桩及高程控制系统,大堤左右两边每 20m 设一个临时桩点,作为开挖范围的控制依据,施工过程中测量技术员跟班放样和复测,确保开挖范围符合设计要求
2、施工方法1、施工准备开挖前在开挖区内用挖掘机修筑临时运输车道及必要的场地平整,以利车辆运输能正常进行
2、土方开挖施工方法土方开挖从上层向下层分层依次从左向右进行,每层厚度在1
5m 左右,使用挖掘机开挖,自卸车运输土料,对于基坑内自卸车不能进入的部位,用挖掘机多次接力开挖
上下游边坡开挖时预留保护层,用人工修整找平,保证边坡坡度符合设计要求

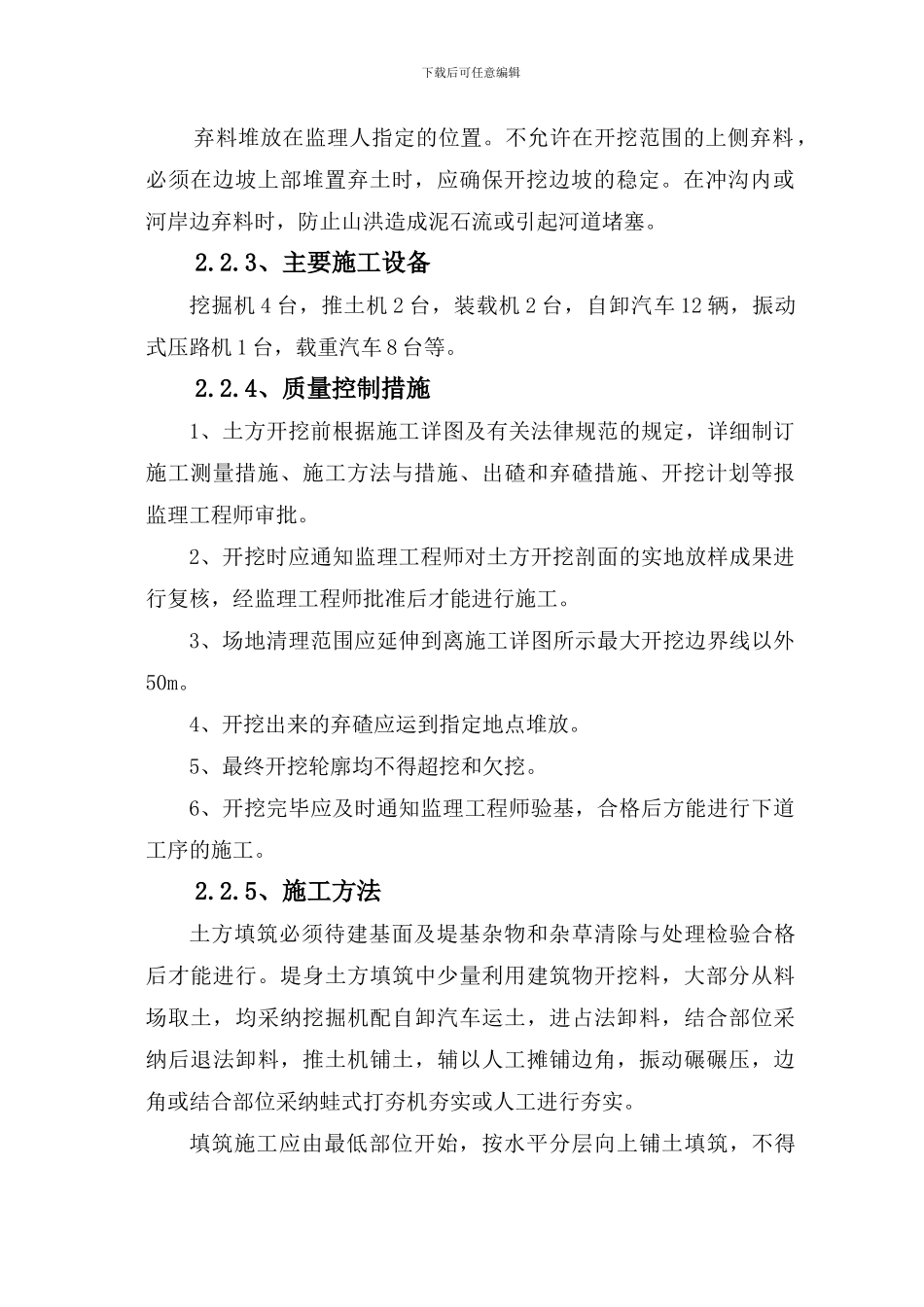

下载后可任意编辑弃料堆放在监理人指定的位置
不允许在开挖范围的上侧弃料,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定
在冲沟内或河岸边弃料时,防止山洪造成泥石流
