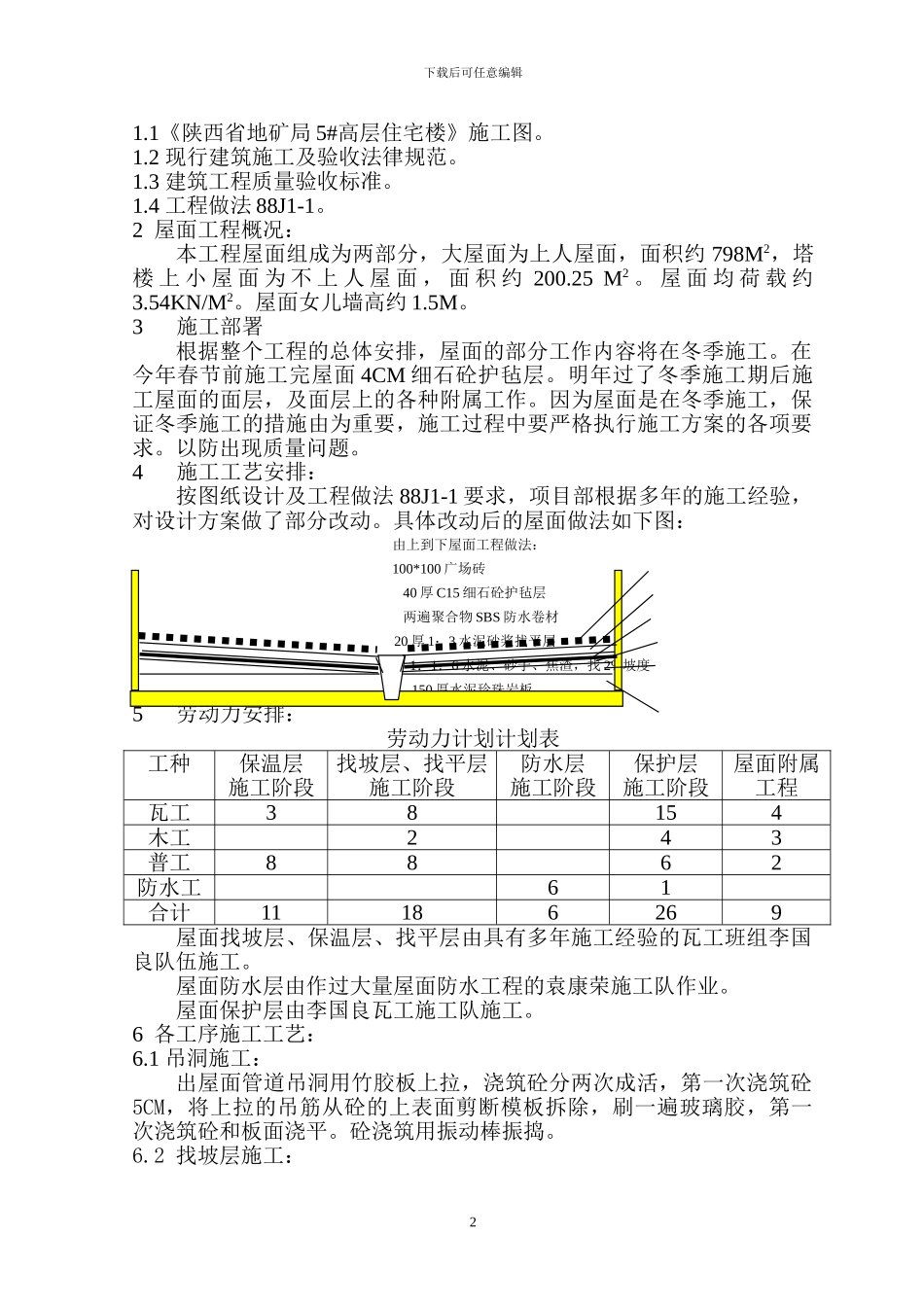

陕西省地矿局 5#高层住宅楼屋面工程施工方案编制: 时间:审核: 时间:审定: 时间:陕五建一直部地矿局施工场地2024 年 11 月 29 日下载后可任意编辑目 录1编 制 依 据 -----------------------------------------------(2)2屋 面 工 程 概 况 -------------------------------------------(2)3施 工 部 署 -----------------------------------------------(2)4施 工 工 艺 安 排 -------------------------------------------(2)5劳 动 力 安 排 ---------------------------------------------(3)6各 工 序 施 工 工 艺 -----------------------------------------(3)6.1吊 洞 施 工 ----------------------------------------------(3)6.2找 坡 层 施 工 --------------------------------------------(3)6.3保 温 层 施 工 --------------------------------------------(4)6.4找 平 层 施 工 --------------------------------------------(4)6.5防 水 层 施 工 --------------------------------------------(5)6.6护 粘 层 施 工 -------------------------------------------(5)6.7地 缸 砖 施 工 --------------------------------------------(6)6.8屋 面 细 部 作 法 -----------------------------------------(7)6.8.1 落 水 口 做 法 --------------------------------------------(7)6.8.2 出 屋 面 排 气 道 做 法 -------------------------------------(8)6.8.3 泛 水 做 法 ---------------------------------------------(8)7冬 季 施 工 -----------------------------------------------(9)8安 全 注 意 事 项 -------------------------------------------(9)附图:1 质量控制体系 2 屋面工程进度控制计划1 编制依据:1下载后可任意编辑1.1《陕西省地矿局 5#高层住宅楼》施工图。1.2 现行建筑施工及验收法律规范。1.3 建筑工程质量验收标准。1.4 工程做法 88J1-1。2 屋面工程概况:本工程屋面组成为两部分,大屋面为上人屋面,面积约 798M2,塔楼 上 小 屋 面 为 不 上 人 屋 面 , 面 积 约 200.25 M2 。 屋 面 均 荷 载 约3.54KN/M2。屋面女儿墙高约 1.5M。3施工部署根据整个工程的总体安排,屋面的部分工作内容将在冬...
