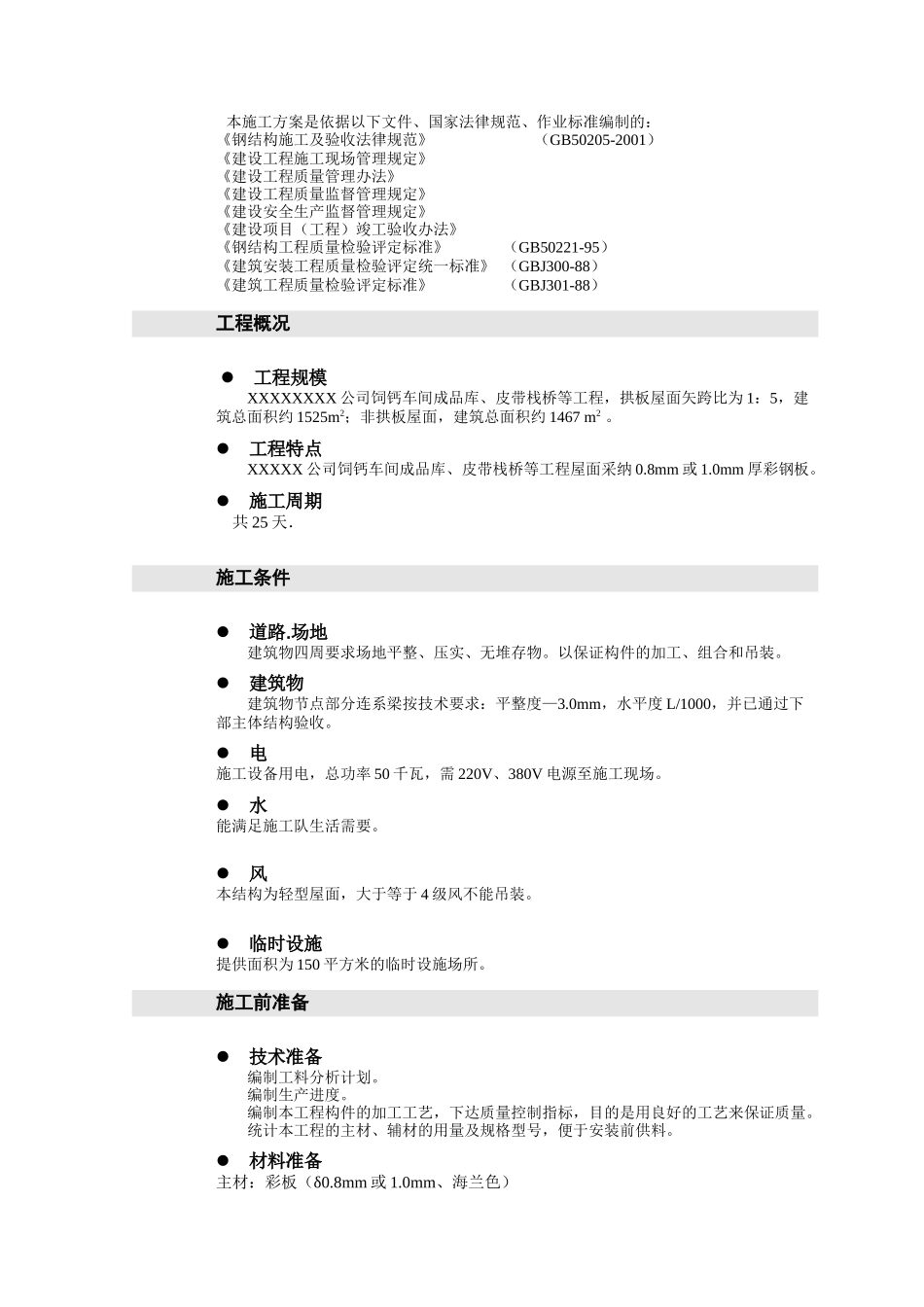

钢屋面拆除、安装工程施工方案工程名称: 建设单位:施工单位: 编 制 人: 审 核 人: 批 准 人: 编制日期: XXXXXXXXX 公司钢屋面工程:编制依据本施工方案是依据以下文件、国家法律规范、作业标准编制的:《钢结构施工及验收法律规范》 (GB50205-2001)《建设工程施工现场管理规定》《建设工程质量管理办法》《建设工程质量监督管理规定》《建设安全生产监督管理规定》《建设项目(工程)竣工验收办法》《钢结构工程质量检验评定标准》 (GB50221-95)《建筑安装工程质量检验评定统一标准》 (GBJ300-88)《建筑工程质量检验评定标准》 (GBJ301-88)工程概况工程规模XXXXXXXX 公司饲钙车间成品库、皮带栈桥等工程,拱板屋面矢跨比为 1:5,建筑总面积约 1525m2;非拱板屋面,建筑总面积约 1467 m2
工程特点XXXXX 公司饲钙车间成品库、皮带栈桥等工程屋面采纳 0
8mm 或 1
0mm 厚彩钢板
施工周期共 25 天.施工条件道路
场地建筑物四周要求场地平整、压实、无堆存物
以保证构件的加工、组合和吊装
建筑物建筑物节点部分连系梁按技术要求:平整度—3
0mm,水平度 L/1000,并已通过下部主体结构验收
电施工设备用电,总功率 50 千瓦,需 220V、380V 电源至施工现场
水能满足施工队生活需要
风本结构为轻型屋面,大于等于 4 级风不能吊装
临时设施提供面积为 150 平方米的临时设施场所
施工前准备技术准备编制工料分析计划
编制生产进度
编制本工程构件的加工工艺,下达质量控制指标,目的是用良好的工艺来保证质量
统计本工程的主材、辅材的用量及规格型号,便于安装前供料
材料准备主材:彩板(δ0
8mm 或 1
0mm、海兰色)下载后可任意编辑辅材:焊条、自攻丝、柴油、螺栓、铆钉等

配件准备联接件
