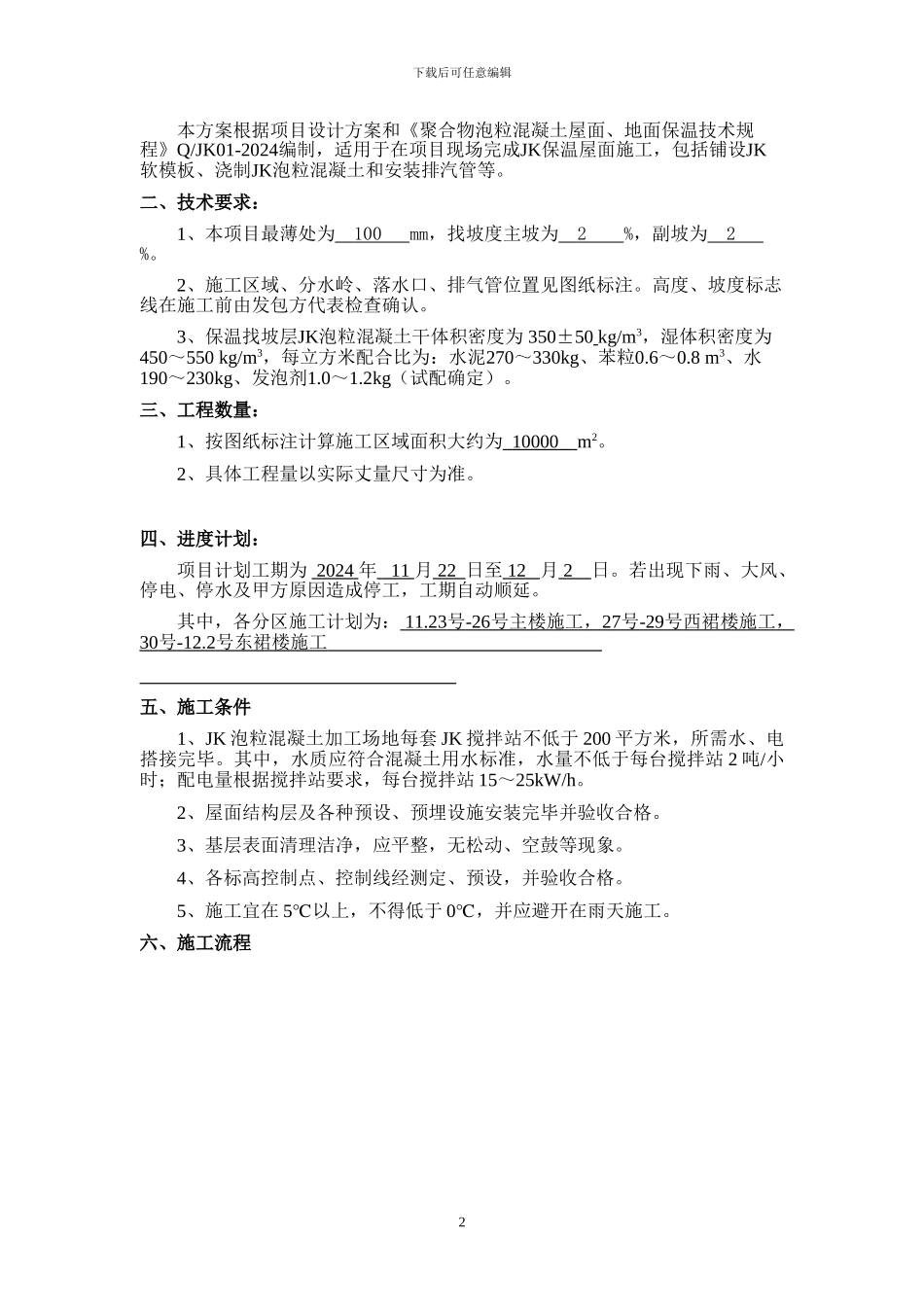

射阳双山科技商务中心聚苯泡沫砼保温屋面施工组织技术方案南通金沃建材科技有限公司2024年11月20日一、编制依据与适用范围下载后可任意编辑本方案根据项目设计方案和《聚合物泡粒混凝土屋面、地面保温技术规程》Q/JK01-2024编制,适用于在项目现场完成JK保温屋面施工,包括铺设JK软模板、浇制JK泡粒混凝土和安装排汽管等
二、技术要求:1、本项目最薄处为 100 mm,找坡度主坡为 2 %,副坡为 2 %
2、施工区域、分水岭、落水口、排气管位置见图纸标注
高度、坡度标志线在施工前由发包方代表检查确认
3、保温找坡层JK泡粒混凝土干体积密度为 350±50 kg/m3,湿体积密度为 450~550 kg/m3,每立方米配合比为:水泥270~330kg、苯粒0
8 m3、水190~230kg、发泡剂1
2kg(试配确定)
三、工程数量:1、按图纸标注计算施工区域面积大约为 10000 m2
2、具体工程量以实际丈量尺寸为准
四、进度计划:项目计划工期为 2024 年 11 月 22 日至 12 月 2 日
若出现下雨、大风、停电、停水及甲方原因造成停工,工期自动顺延
其中,各分区施工计划为: 11
23 号 -26 号主楼施工, 27 号 -29 号西裙楼施工 , 30 号 -12
2 号东裙楼施工 五、施工条件1、JK 泡粒混凝土加工场地每套 JK 搅拌站不低于 200 平方米,所需水、电搭接完毕
其中,水质应符合混凝土用水标准,水量不低于每台搅拌站 2 吨/小时;配电量根据搅拌站要求,每台搅拌站 15~25kW/h
2、屋面结构层及各种预设、预埋设施安装完毕并验收合格
3、基层表面清理洁净,应平整,无松动、空鼓等现象
4、各标高控制点、控制线经测定、预设,并验收合格
5、施工宜在 5℃以上,不得低于 0℃,并应避开在雨天施工

六、施工流程2下载后可任意
